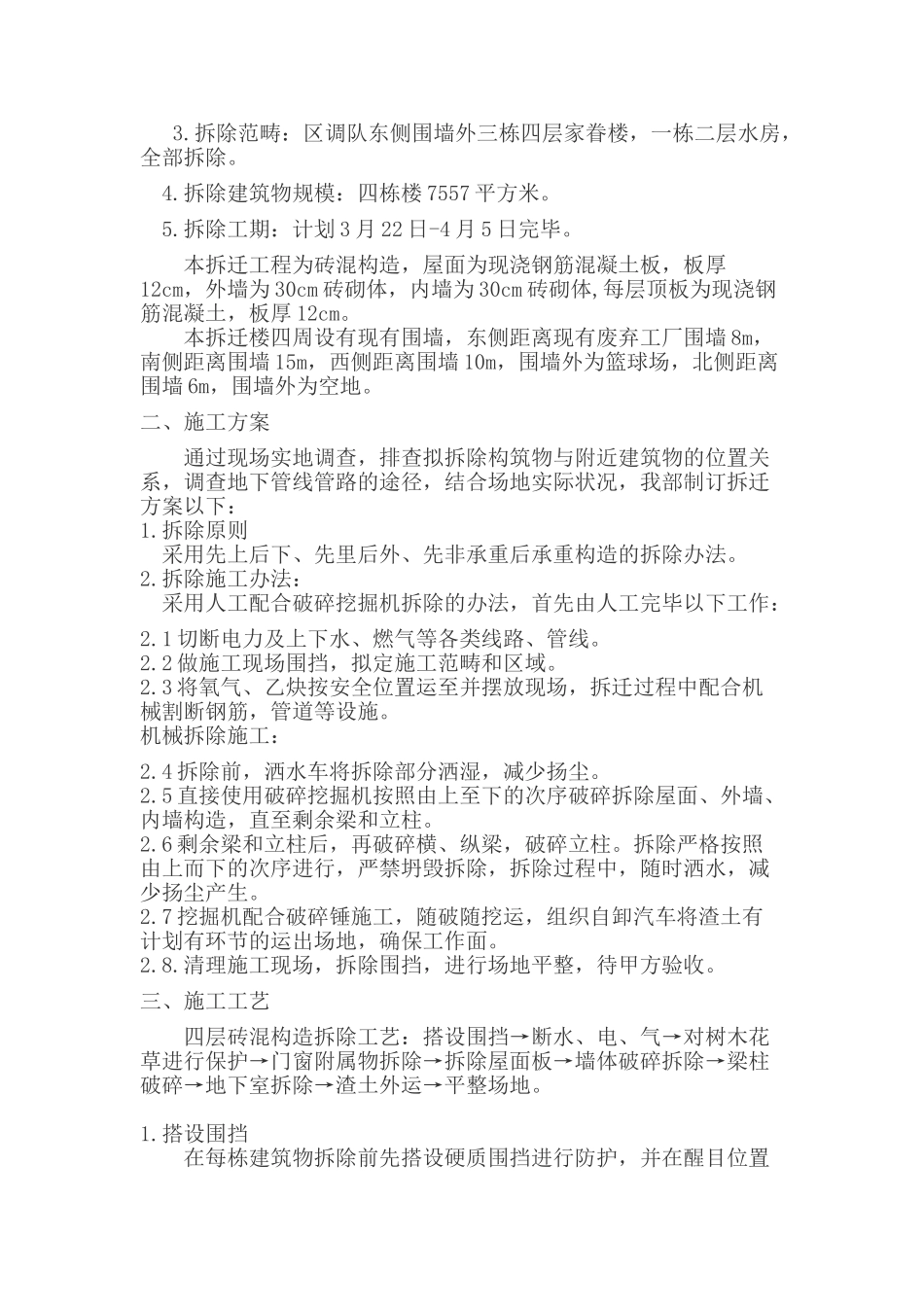

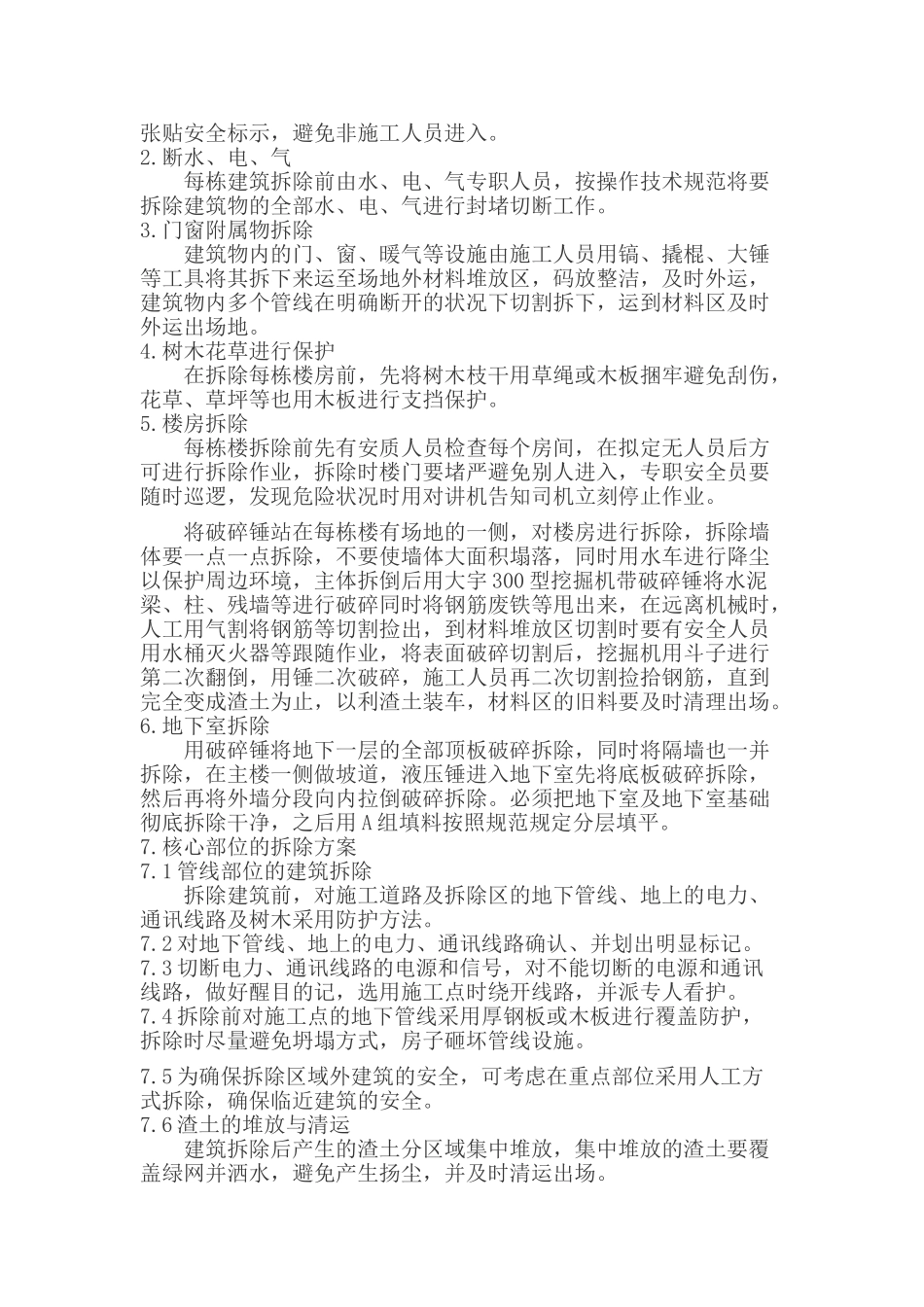

新建川藏铁路拉萨至林芝段拉萨地区有关代建工程LLDJSGZQ标段房屋拆除专项施工方案编制:复核:审核:中铁二十一局集团有限公司拉林铁路代建工程指挥部3月15日房屋拆除专项施工方案一、工程概况:1
工程项目:本工程为新建拉萨西机务维修段房屋拆迁工程2
工程地点:西藏自治区区域地质调查大队院内3
拆除范畴:区调队东侧围墙外三栋四层家眷楼,一栋二层水房,全部拆除
拆除建筑物规模:四栋楼7557平方米
拆除工期:计划3月22日-4月5日完毕
本拆迁工程为砖混构造,屋面为现浇钢筋混凝土板,板厚12cm,外墙为30cm砖砌体,内墙为30cm砖砌体,每层顶板为现浇钢筋混凝土,板厚12cm
本拆迁楼四周设有现有围墙,东侧距离现有废弃工厂围墙8m,南侧距离围墙15m,西侧距离围墙10m,围墙外为篮球场,北侧距离围墙6m,围墙外为空地
二、施工方案通过现场实地调查,排查拟拆除构筑物与附近建筑物的位置关系,调查地下管线管路的途径,结合场地实际状况,我部制订拆迁方案以下:1
拆除原则采用先上后下、先里后外、先非承重后承重构造的拆除办法
拆除施工办法:采用人工配合破碎挖掘机拆除的办法,首先由人工完毕以下工作:2
1切断电力及上下水、燃气等各类线路、管线
2做施工现场围挡,拟定施工范畴和区域
3将氧气、乙炔按安全位置运至并摆放现场,拆迁过程中配合机械割断钢筋,管道等设施
机械拆除施工:2
4拆除前,洒水车将拆除部分洒湿,减少扬尘
5直接使用破碎挖掘机按照由上至下的次序破碎拆除屋面、外墙、内墙构造,直至剩余梁和立柱
6剩余梁和立柱后,再破碎横、纵梁,破碎立柱
拆除严格按照由上而下的次序进行,严禁坍毁拆除,拆除过程中,随时洒水,减少扬尘产生
7挖掘机配合破碎锤施工,随破随挖运,组织自卸汽车将渣土有计划有环节的运出场地,确保工作面
清理施工现场,拆除围挡,进行场地平整
