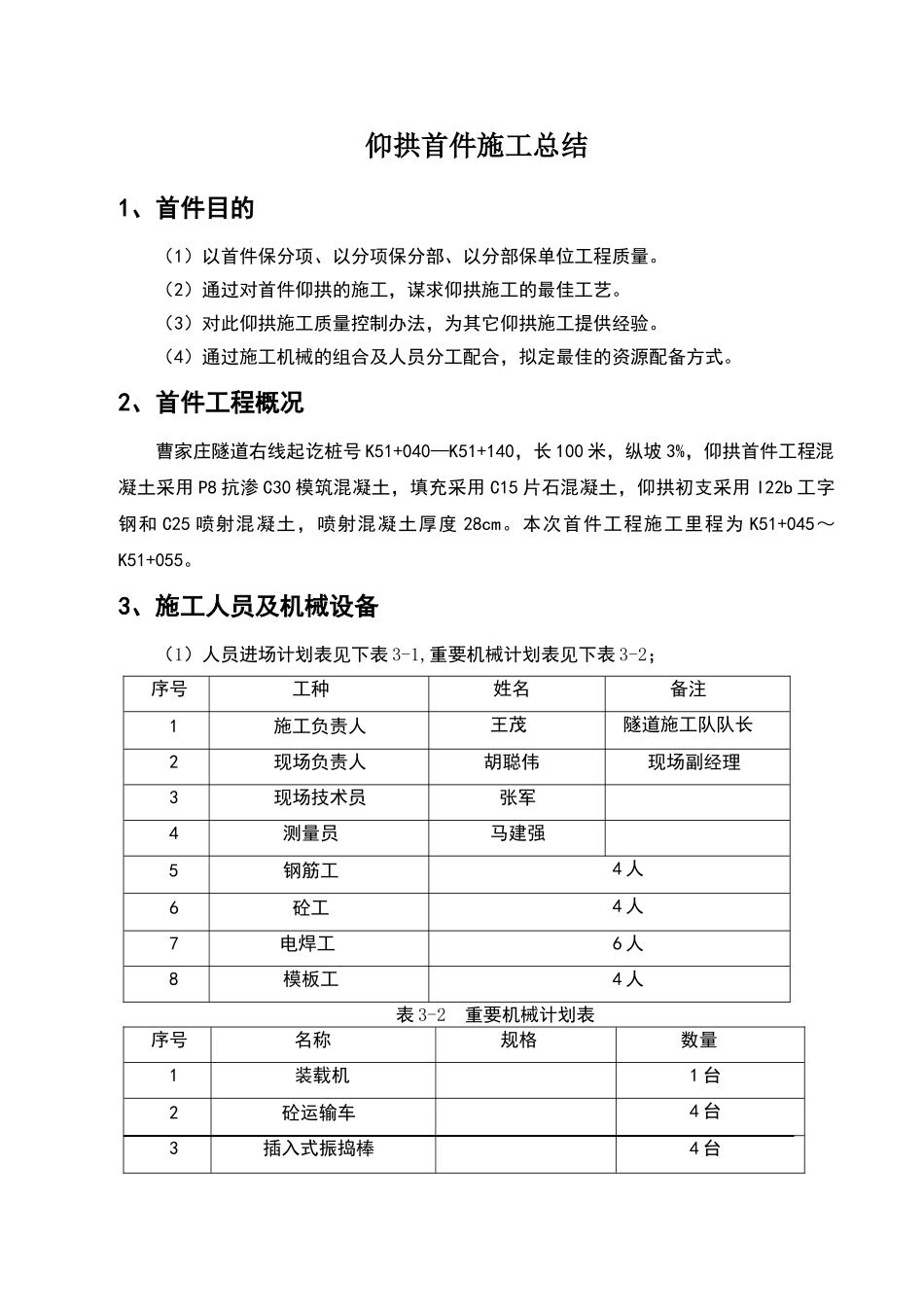

仰拱首件施工总结1、首件目的(1)以首件保分项、以分项保分部、以分部保单位工程质量
(2)通过对首件仰拱的施工,谋求仰拱施工的最佳工艺
(3)对此仰拱施工质量控制办法,为其它仰拱施工提供经验
(4)通过施工机械的组合及人员分工配合,拟定最佳的资源配备方式
2、首件工程概况曹家庄隧道右线起讫桩号K51+040—K51+140,长100米,纵坡3%,仰拱首件工程混凝土采用P8抗渗C30模筑混凝土,填充采用C15片石混凝土,仰拱初支采用I22b工字钢和C25喷射混凝土,喷射混凝土厚度28cm
本次首件工程施工里程为K51+045~K51+055

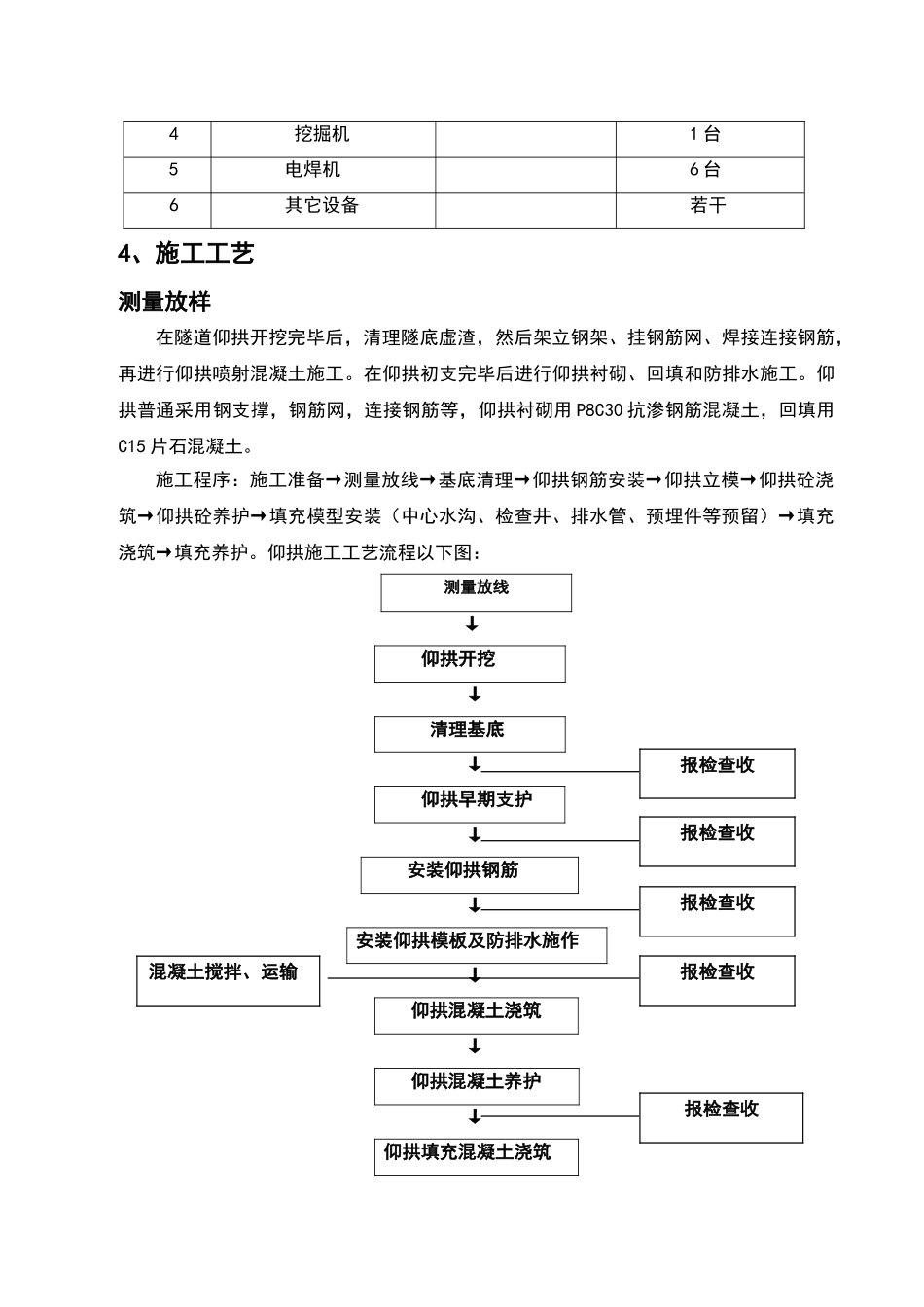

3、施工人员及机械设备(1)人员进场计划表见下表3-1,重要机械计划表见下表3-2;序号工种姓名备注1施工负责人王茂隧道施工队队长2现场负责人胡聪伟现场副经理3现场技术员张军4测量员马建强5钢筋工4人6砼工4人7电焊工6人8模板工4人表3-2重要机械计划表序号名称规格数量1装载机1台2砼运输车4台3插入式振捣棒4台4挖掘机1台5电焊机6台6其它设备若干4、施工工艺测量放样在隧道仰拱开挖完毕后,清理隧底虚渣,然后架立钢架、挂钢筋网、焊接连接钢筋,再进行仰拱喷射混凝土施工
在仰拱初支完毕后进行仰拱衬砌、回填和防排水施工
仰拱普通采用钢支撑,钢筋网,连接钢筋等,仰拱衬砌用P8C30抗渗钢筋混凝土,回填用C15片石混凝土
施工程序:施工准备→测量放线→基底清理→仰拱钢筋安装→仰拱立模→仰拱砼浇筑→仰拱砼养护→填充模型安装(中心水沟、检查井、排水管、预埋件等预留)→填充浇筑→填充养护
仰拱施工工艺流程以下图:测量放线↓仰拱开挖↓清理基底↓仰拱早期支护↓安装仰拱钢筋↓安装仰拱模板及防排水施作↓仰拱混凝土浇筑↓仰拱混凝土养护↓仰拱填充混凝土浇筑报检查收报检查收报检查收报检查收混凝土搅拌、运输报检查收仰拱开挖及早期支护4
1施工规定1
基底开挖应圆顺
