电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

2025年新疆冬季专项施工方案VIP免费

2025年新疆冬季专项施工方案_第1页
1/2
2025年新疆冬季专项施工方案_第2页
2/2

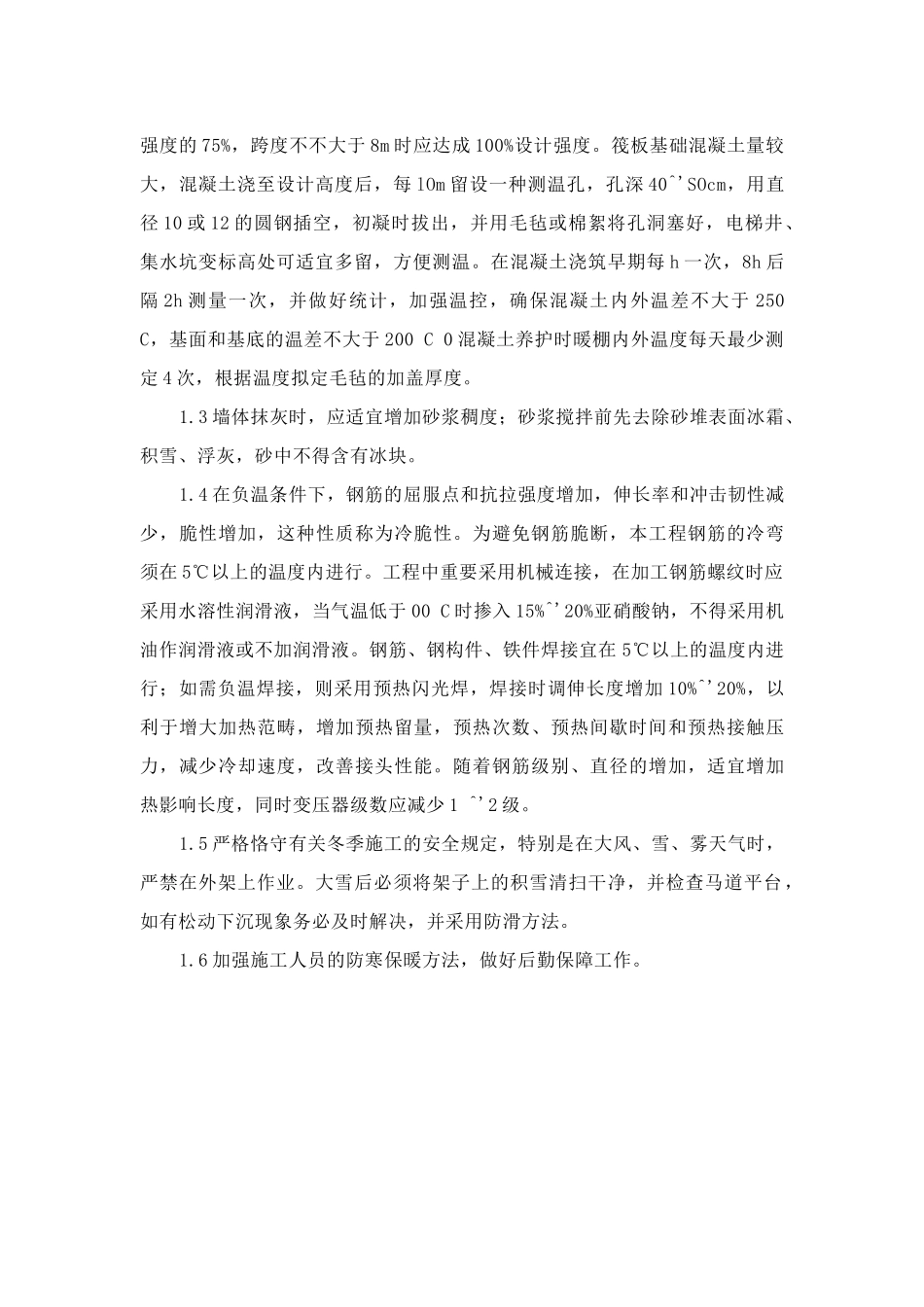

新疆冬季专项施工方案1冬季施工方法1.1砌体工程:当室外日平均气温持续5天稳定低于5℃时,且最低气温于-3℃时,砖砌体工程的施工应按照《砌体工程施工及验收规范》中有关冬季施工的有关规定执行。所用的砂浆普通采用普通硅酸盐水泥,拌制时可掺入适量的改性微沫剂,改善砂浆的和易性,并可节省水泥的用量。为使砂浆有一定的正温度,在拌和前,对水及砂可采用预先加热,拌制时应避免水温过高使水泥产生假凝现象,与常温状况相比,搅拌时间须增加0.5~1倍,同时可在拌和水中掺入适量的氯盐,使砂浆在砌筑后能够在负温条件下硬化。当砌体湿水有困难时,将采用增大砂浆稠度的办法。1.2砼工程:冬季施工时,新浇的混凝土如果遭冻,拌合水冻结成冰后的体积增加约9%,同时水泥的水化作用也停止,在恢复正常温度养护后来,会使水泥浆体中的孔隙率比正常凝结的混凝土明显增加,从而使混凝土的各项物理力学性能下降。如抗压强度损失50%,抗渗等级降为零,混凝土与钢筋的粘结力也有大幅减少。因此混凝土工程是控制基础工程质量的核心部分。为确保浇筑质量,混凝土拌制、运输、浇筑过程中应严格控制混凝土的坍落度,提高浇筑速度,避免热量损失。具体来讲,混凝土出料温度不低于100C,入模温度不低于50C。施工过程中对混凝土出料和入模温度每小时测一次,并做好统计。砼浇筑温度不得低天5℃,在低温状况下施工时,为缩短养护时间,规定选用硅酸盐水泥或普通硅酸盐水泥,水泥的标号不得低于42.5,每立方米砼中的水泥用量不少于300Kg,水灰比不不不大于0.6(将配合比中的用水量减少至最低程度,具体方法是:控制坍落度,加入减水剂,优先选用高效减水剂),加入适量的早强剂。在砼构造浇捣后,必须采用双层草(麻)袋进行覆盖,当气温低于0℃时,必须用热水搅拌,同时需注意避免砼出现假凝现象,对所浇筑完毕的砼构件须采用保温养护,确保混凝土早期强度的增加,使混凝土的温度降至00C前,其抗压强度不低于抗冻临界强度。冬季施工由于棍凝土强度增加较慢,为避免损坏混凝土构件,筏板、剪力墙、柱侧模拆除时混凝土强度必须达成设计强度的30%,梁板底模的混凝土强度应达成设计强度的75%,跨度不不大于8m时应达成100%设计强度。筏板基础混凝土量较大,混凝土浇至设计高度后,每lOm留设一种测温孔,孔深40^'SOcm,用直径10或12的圆钢插空,初凝时拔出,并用毛毡或棉絮将孔洞塞好,电梯井、集水坑变标高处可适宜多留,方便测温。在混凝土浇筑早期每h一次,8h后隔2h测量一次,并做好统计,加强温控,确保混凝土内外温差不大于250C,基面和基底的温差不大于200C0混凝土养护时暖棚内外温度每天最少测定4次,根据温度拟定毛毡的加盖厚度。1.3墙体抹灰时,应适宜增加砂浆稠度;砂浆搅拌前先去除砂堆表面冰霜、积雪、浮灰,砂中不得含有冰块。1.4在负温条件下,钢筋的屈服点和抗拉强度增加,伸长率和冲击韧性减少,脆性增加,这种性质称为冷脆性。为避免钢筋脆断,本工程钢筋的冷弯须在5℃以上的温度内进行。工程中重要采用机械连接,在加工钢筋螺纹时应采用水溶性润滑液,当气温低于00C时掺入15%^'20%亚硝酸钠,不得采用机油作润滑液或不加润滑液。钢筋、钢构件、铁件焊接宜在5℃以上的温度内进行;如需负温焊接,则采用预热闪光焊,焊接时调伸长度增加10%^'20%,以利于增大加热范畴,增加预热留量,预热次数、预热间歇时间和预热接触压力,减少冷却速度,改善接头性能。随着钢筋级别、直径的增加,适宜增加热影响长度,同时变压器级数应减少1^'2级。1.5严格恪守有关冬季施工的安全规定,特别是在大风、雪、雾天气时,严禁在外架上作业。大雪后必须将架子上的积雪清扫干净,并检查马道平台,如有松动下沉现象务必及时解决,并采用防滑方法。1.6加强施工人员的防寒保暖方法,做好后勤保障工作。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2025年新疆冬季专项施工方案

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
