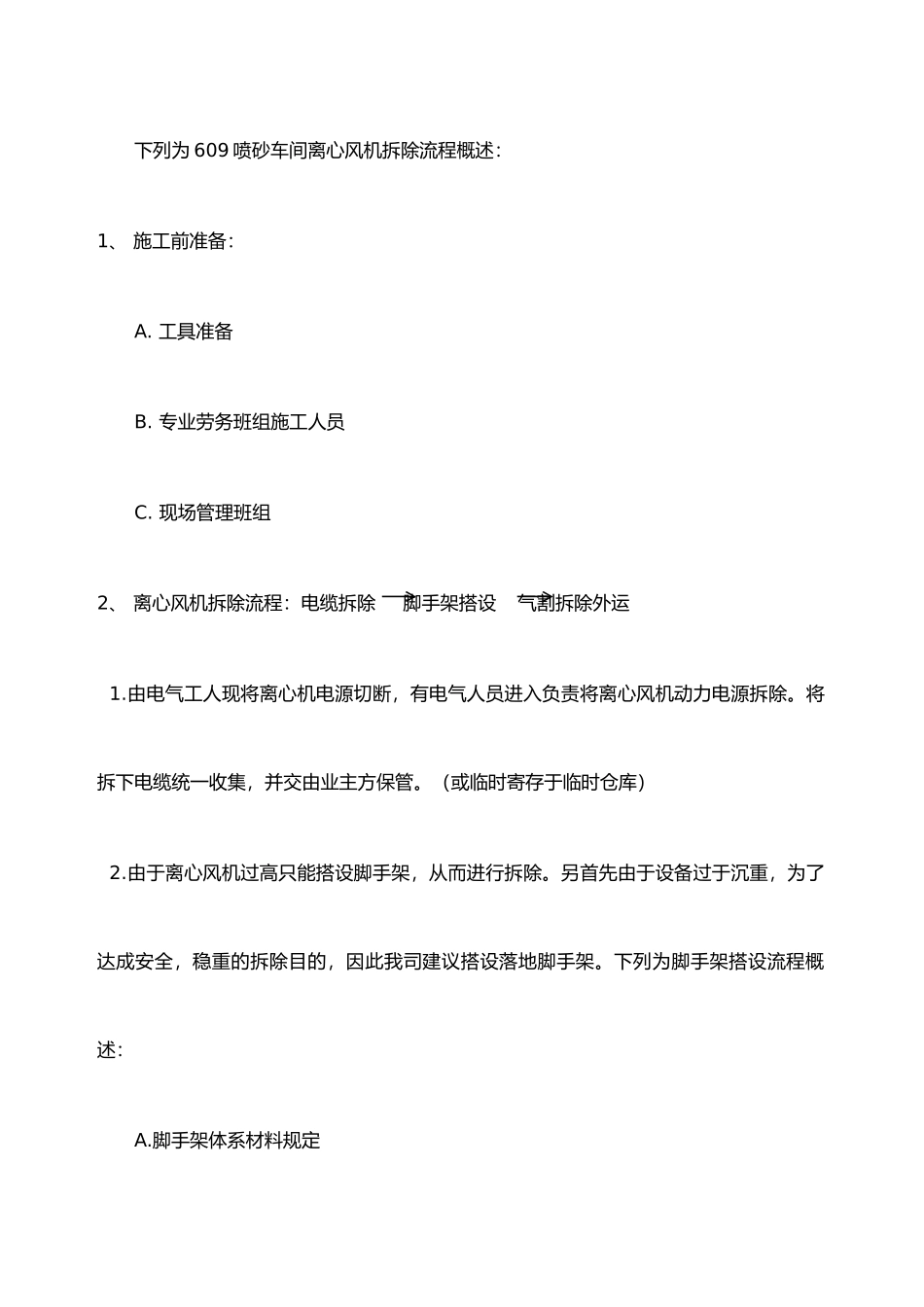

离心风机拆除安装方案一、介绍本方案是对609喷砂车间离心通风机拆除及安装办法的概述,安装内容涉及:离心风机的拆除、离心风机的安装及调试。二、离心风机拆除流程下列为609喷砂车间离心风机拆除流程概述:1、施工前准备:A.工具准备B.专业劳务班组施工人员C.现场管理班组2、离心风机拆除流程:电缆拆除脚手架搭设气割拆除外运1.由电气工人现将离心机电源切断,有电气人员进入负责将离心风机动力电源拆除。将拆下电缆统一收集,并交由业主方保管。(或临时寄存于临时仓库)2.由于离心风机过高只能搭设脚手架,从而进行拆除。另首先由于设备过于沉重,为了达成安全,稳重的拆除目的,因此我司建议搭设落地脚手架。下列为脚手架搭设流程概述:A.脚手架体系材料规定(1)钢管选用外径,壁厚3.6mm钢管,钢管需满足国标《直缝电焊钢管》(GB/T13793)或《低压流体输送用焊接钢管》(GB/T3092)中规定质量规定。钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯。钢管上打孔的严禁使用,有严重锈蚀,弯曲,压扁或裂纹钢管不得采用。新用的钢管要有出厂合格证。脚手架施工前必须将入场钢管取样,送实验单位,进行钢管抗弯、抗拉等力学实验,实验成果满足设计规定后,方可在施工中使用。搭设架子前应进行保养,除锈并涂漆,颜色力求环境美观。(2)扣件扣件式钢管脚手架应采用可锻炼铁制作的扣件,由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺点,扣件的规格应与钢管相匹配,贴和面应干整,活动部位灵活,夹紧钢管时开口处最小距离不不大于5mm。钢管螺栓拧紧力矩达时,不得破坏。扣件重要有三种形式,直角扣件用于连接扣紧两根垂直相交杆件;回转扣件用于连接两根呈任意角度相交的杆件;对接扣件,用于连接两根杆件的对接接长。新扣件应有生产许可证、法定检测单位的测试报告和产品质量合格证;旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝大螺栓必须更换;新、旧扣件均应进行防锈解决,并对多次使用的受力材料作必要的强度测试。(3)安全网1.安全兜网采用10mm主绳网,网孔100*100mm,批量进场前需做坠物实验。2.安全网采用密目式安全网,网目应满足目/100cm2,×的单张网重量在3kg以上,颜色应满足环境效果规定,选用绿色,规定阻燃。绑扎安全网铁丝用18#镀锌铁丝。(4)脚手板脚手板采用木垫板和冲压钢脚手板两种。冲压钢脚手板的材质应符合现行国标《碳素构造钢》(GB/T700)中Q235-A级钢的规定,新脚手板应有产品质量合格证,并应有防滑方法。脚手板不得有裂缝、开焊与硬弯,新旧脚手板均应有防锈层。木垫板宽度不得不大于200mm,板厚不得不大于50mm,长度不不大于,表面检查不得有腐朽。B.脚手架设计参数(1)双排架架平台基本参数双排架脚手架长度L(m)脚手架宽度B(m)脚手架搭设高度H(m)水平杆步距h(m)(2)立杆纵距la(m)立杆横距lb(m)横杆与立杆连接方式单扣件扣件抗滑移折减系数1立杆布置形式单立杆平台横向支撑钢管类型单钢管立柱间纵向钢管支撑根0立杆伸出顶层水平杆中心数n线立杆计算长度系数μ纵向钢管验算方式满足规定(3)附着点参数操作平台每根横杆钢板扣件固定每平米扣件数≥4(4)施工荷载参数材料堆放荷载q1k(kN/m2)1000施工均布荷载q2k(kN/m2)2平台上的集中力F1(kN)0立杆轴心集中力F2(kN)0脚手架钢管类型Ф×(计算时按现场最不利状况考每米钢管自重g1k(kN/m)虑Ф48×)脚手板类型冲压钢脚手板脚手板自重原则值g2k(kN/m2)栏杆、挡脚板类型栏杆、木脚手板挡板挡脚板自重原则值g3k(kN/m)每米立杆承受构造自重原则值gk(kN/m)(5)其它设立安全网设立操作平台下周边维护其它防护方法操作平台上置安全栏杆及生命线剪刀撑及横向斜撑纵横向自下而上设立持续剪刀撑,每道竖向及水平剪刀撑宽度均为3m,斜杆与地面的倾角应在45度~60度之间,转角处设立横向斜撑。在上排脚手架与下排脚手架设立水平向剪刀撑。扫地杆离地150mm最大不得超出200mm。C.脚手架搭设施工工艺脚手架搭设的工艺流程为:材料配备→钢管在钢架上用钢板扣定位→底盘搭设→小横杆→大横杆→剪刀撑→逐段于钢柱抱箍连接→铺设钢跳板→设立挡脚板→设立...
