1、工程概况及重要工程量所拆除的墙体为南钢2#高炉鼓风机站二期⑥轴线±以上山墙,墙顶标高为+,C-D轴线间的跨度为18m,C轴线与二期电气室紧挨一起,总墙体面积约为396㎡
其中涉及建筑物和构筑物
屋顶为采光瓦通风天窗
2#高炉鼓风机站二期建于,为钢筋混凝土排架构造,在+7
000m位置有一层现浇楼板,墙体采用200mm空心水泥砖,砌筑砂浆为混合砂浆
⑥轴线墙上有两根22m高700mm×500mm的抗风柱,两根400mm×600mm墙梁,7M楼面以上照明灯两盏,7M下列照明灯两盏
墙体上窗户3樘,木门2樘
重要工程量序号名称单位数量备注1砖M31002砼M3253窗M2364门M22、施工前期准备及重要施工机具技术准备工作2
1首先与业主沟通查看现场,熟悉竣工图,搞清建筑物的构造状况、建筑状况、水电及设备管道状况,及其它隐蔽设施状况
2对作业班组长进行安全技术交底,加强安全意识
3熟悉周边环境、场地、道路、水电设备管路、建筑物状况等
1清理施工场地,确保运输道路畅通
2搭设临时防护设施,避免拆除时的砂、石、灰尘飞扬影响生产的正常进行
3在拆除危险区设立警戒区标志,并有专职安全员巡逻
4接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设
确保施工时水电畅通
5施工中需要办理的有关证件资料提前办理
6督促业主将室内墙体上的电源线拆除,拆除确认无电源后方可施工
人员的准备2
1进入施工区域的人员必须提迈进行安全三级教育,严格恪守有关厂内有关规定
2含有拆除墙体的经验
3进入鼓风机室内作业的人员必须佩戴准入证,严禁私自闯进生产区

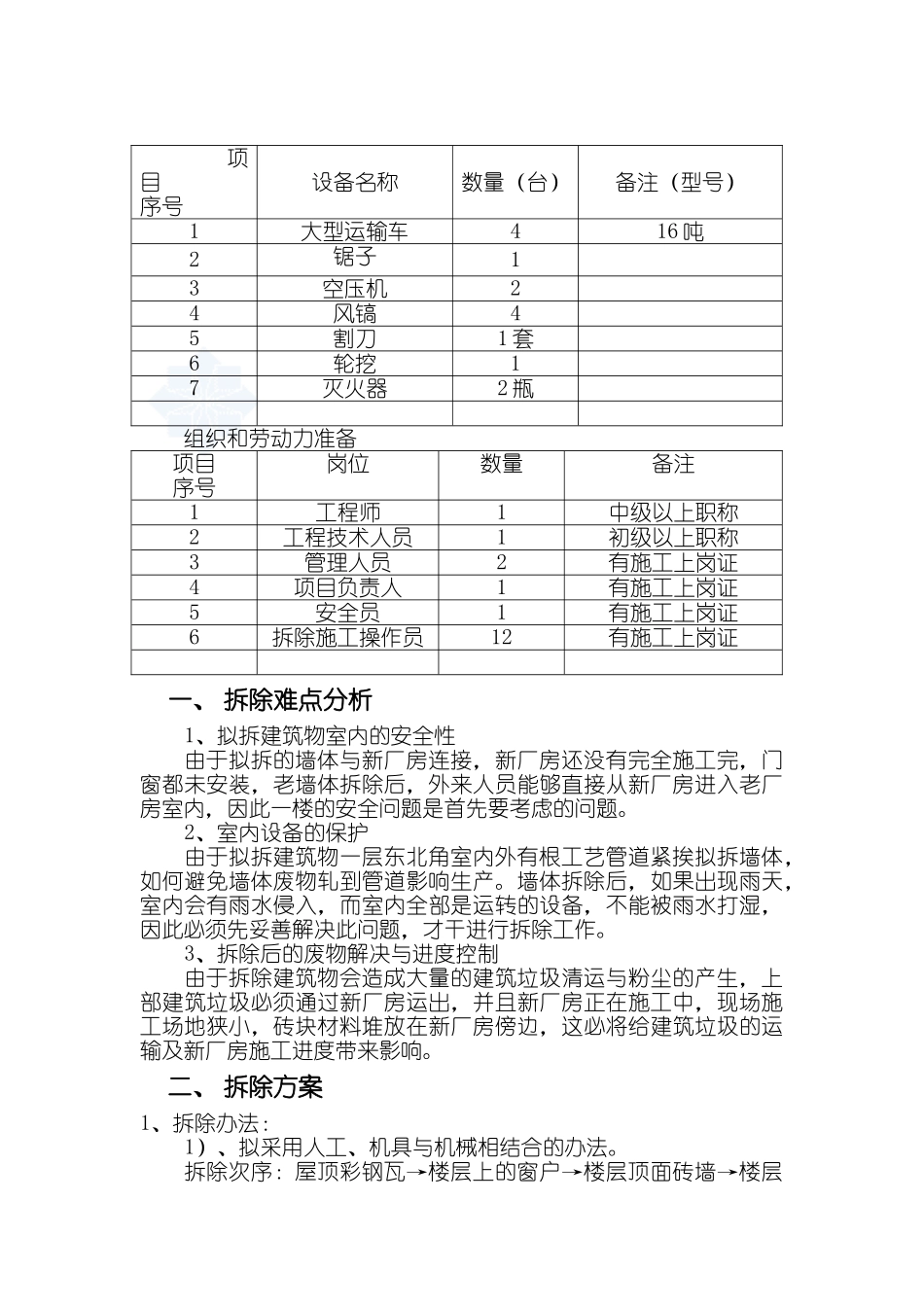

机械材料设备的准备项目序号设备名称数量(台)备注(型号)1大型运输车416吨2锯子13空压机24风镐45割刀1套6轮挖17灭火器2瓶
