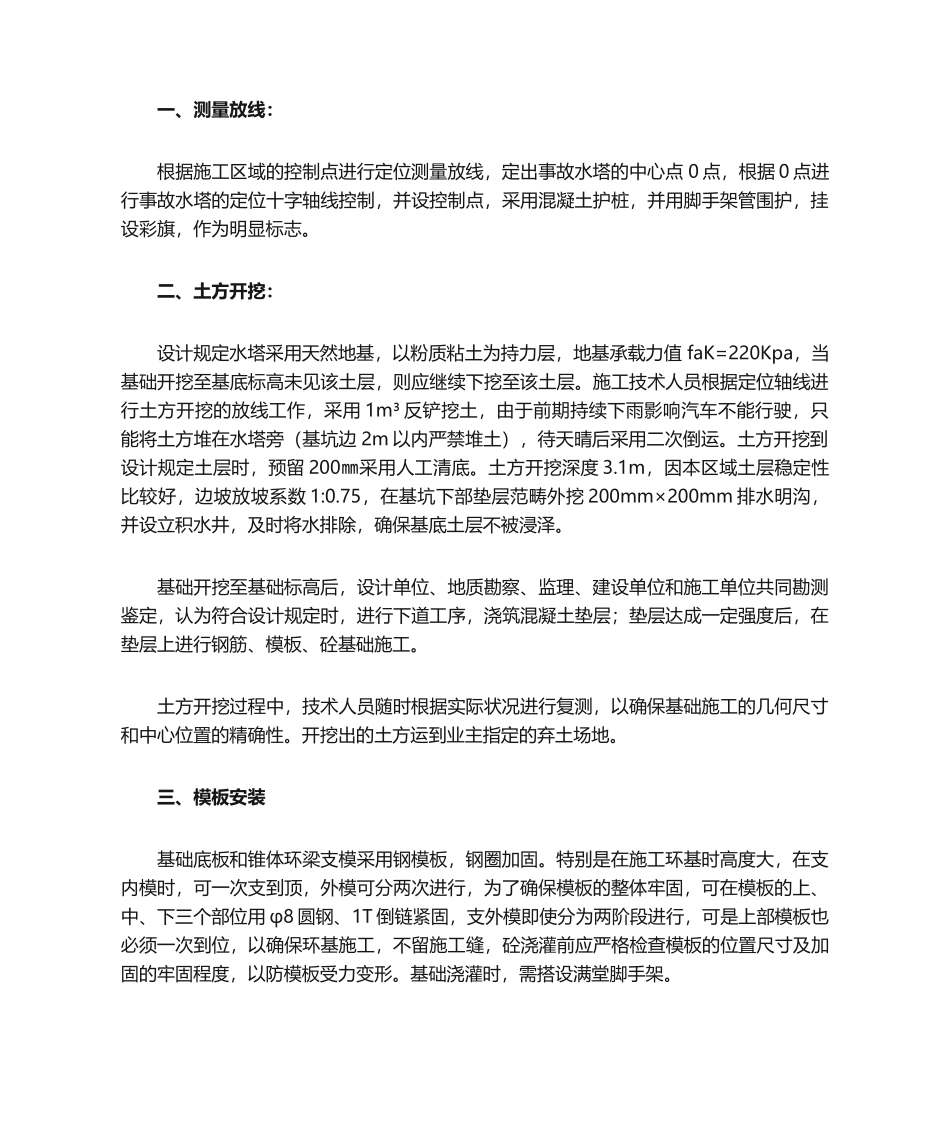

一、测量放线:根据施工区域的控制点进行定位测量放线,定出事故水塔的中心点0点,根据0点进行事故水塔的定位十字轴线控制,并设控制点,采用混凝土护桩,并用脚手架管围护,挂设彩旗,作为明显标志
二、土方开挖:设计规定水塔采用天然地基,以粉质粘土为持力层,地基承载力值faK=220Kpa,当基础开挖至基底标高未见该土层,则应继续下挖至该土层
施工技术人员根据定位轴线进行土方开挖的放线工作,采用1m³反铲挖土,由于前期持续下雨影响汽车不能行驶,只能将土方堆在水塔旁(基坑边2m以内严禁堆土),待天晴后采用二次倒运
土方开挖到设计规定土层时,预留200㎜采用人工清底
土方开挖深度3
1m,因本区域土层稳定性比较好,边坡放坡系数1:0
75,在基坑下部垫层范畴外挖200mm×200mm排水明沟,并设立积水井,及时将水排除,确保基底土层不被浸泽
基础开挖至基础标高后,设计单位、地质勘察、监理、建设单位和施工单位共同勘测鉴定,认为符合设计规定时,进行下道工序,浇筑混凝土垫层;垫层达成一定强度后,在垫层上进行钢筋、模板、砼基础施工
土方开挖过程中,技术人员随时根据实际状况进行复测,以确保基础施工的几何尺寸和中心位置的精确性
开挖出的土方运到业主指定的弃土场地
三、模板安装基础底板和锥体环梁支模采用钢模板,钢圈加固
特别是在施工环基时高度大,在支内模时,可一次支到顶,外模可分两次进行,为了确保模板的整体牢固,可在模板的上、中、下三个部位用φ8圆钢、1T倒链紧固,支外模即使分为两阶段进行,可是上部模板也必须一次到位,以确保环基施工,不留施工缝,砼浇灌前应严格检查模板的位置尺寸及加固的牢固程度,以防模板受力变形
基础浇灌时,需搭设满堂脚手架
选用刚度强,外观平整的钢模
模板安装前,必须涂刷隔离剂,严禁采用废机油进行涂刷

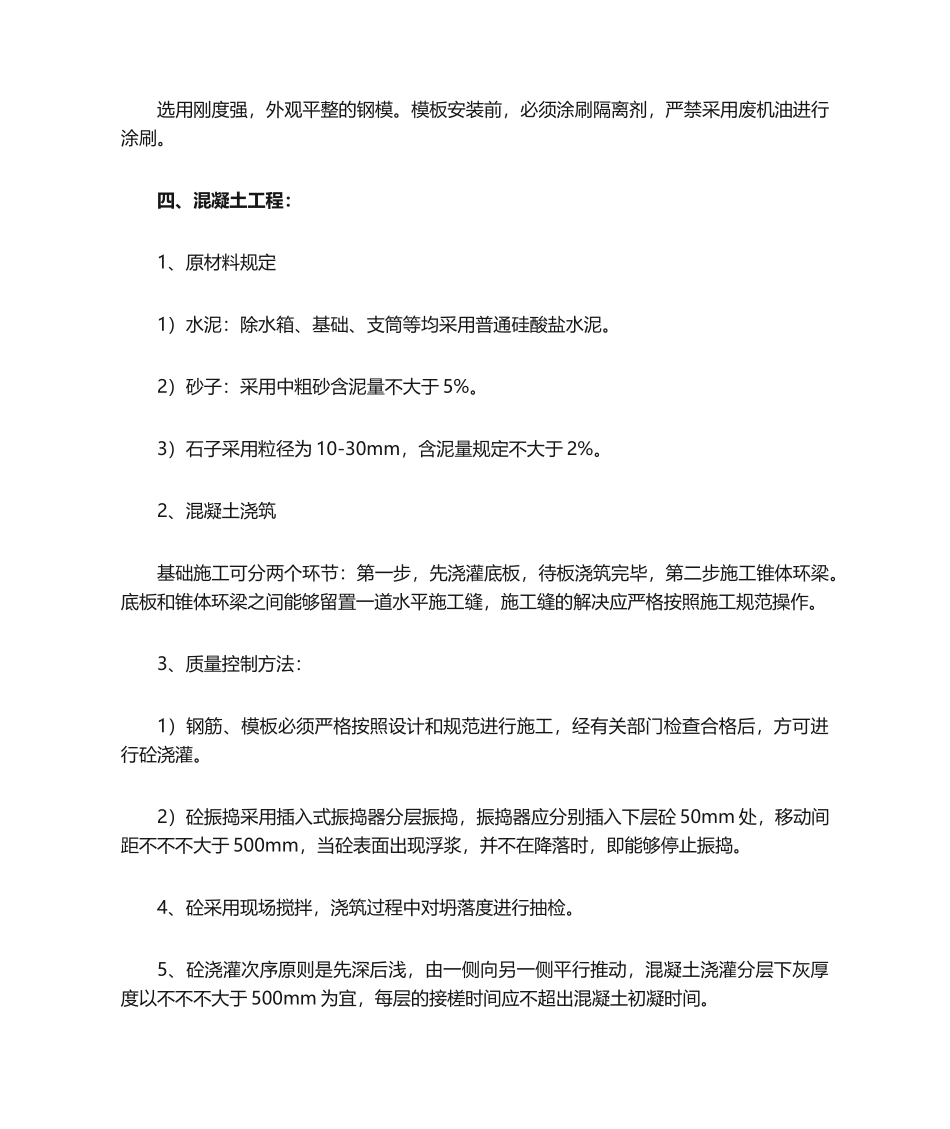

四、混凝土工程:1、原材料规定1)水泥:除水箱、基础、支筒等均采用普通硅酸盐水泥
