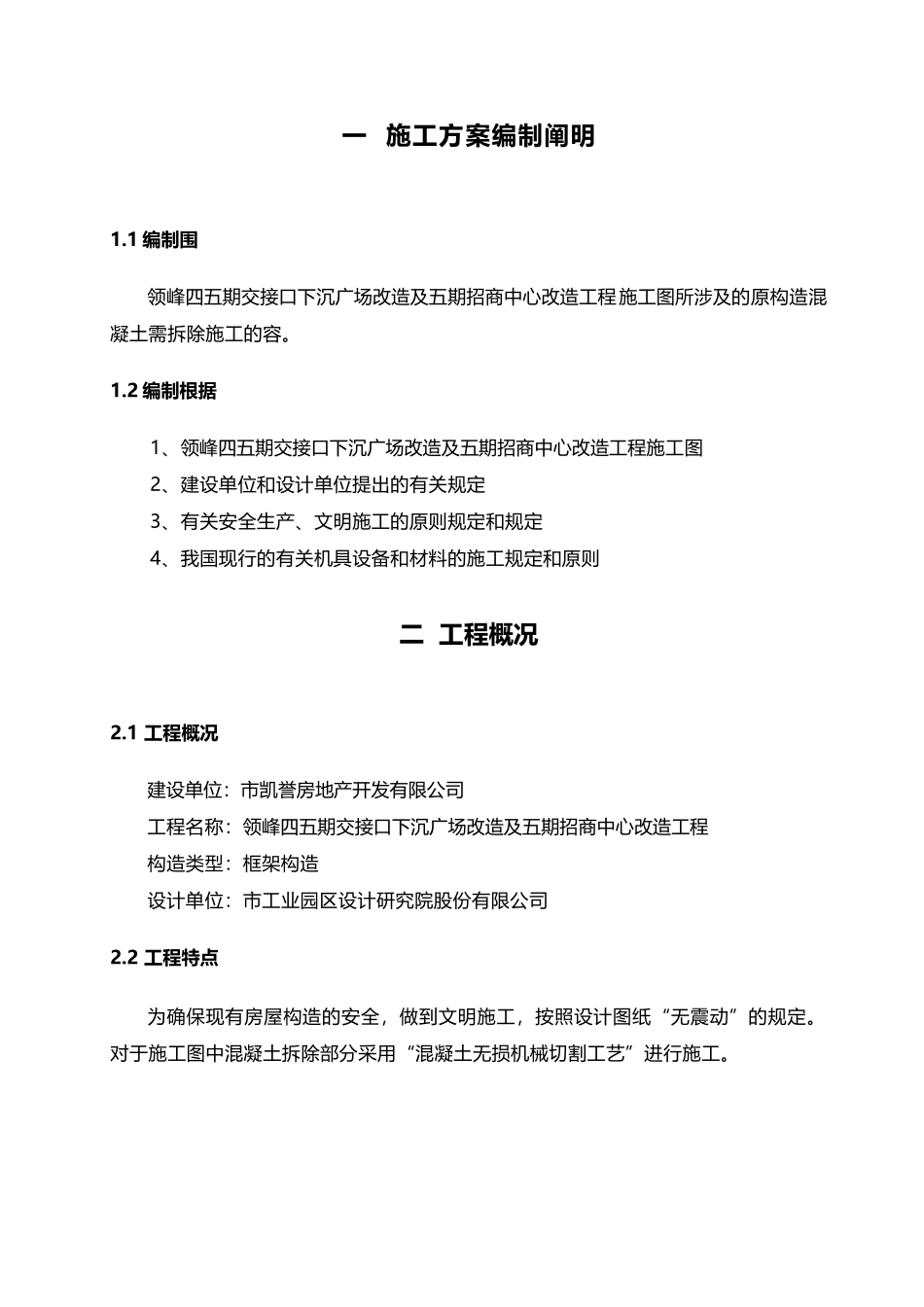

领峰四五期交接口下沉广场改造及五期招商中心改造混凝土梁、板机械切割施工方案编制审核市建科构造加固有限公司二0一五年六月五日一施工方案编制阐明1
1编制围领峰四五期交接口下沉广场改造及五期招商中心改造工程施工图所涉及的原构造混凝土需拆除施工的容
2编制根据1、领峰四五期交接口下沉广场改造及五期招商中心改造工程施工图2、建设单位和设计单位提出的有关规定3、有关安全生产、文明施工的原则规定和规定4、我国现行的有关机具设备和材料的施工规定和原则二工程概况2
1工程概况建设单位:市凯誉房地产开发有限公司工程名称:领峰四五期交接口下沉广场改造及五期招商中心改造工程构造类型:框架构造设计单位:市工业园区设计研究院股份有限公司2
2工程特点为确保现有房屋构造的安全,做到文明施工,按照设计图纸“无震动”的规定
对于施工图中混凝土拆除部分采用“混凝土无损机械切割工艺”进行施工

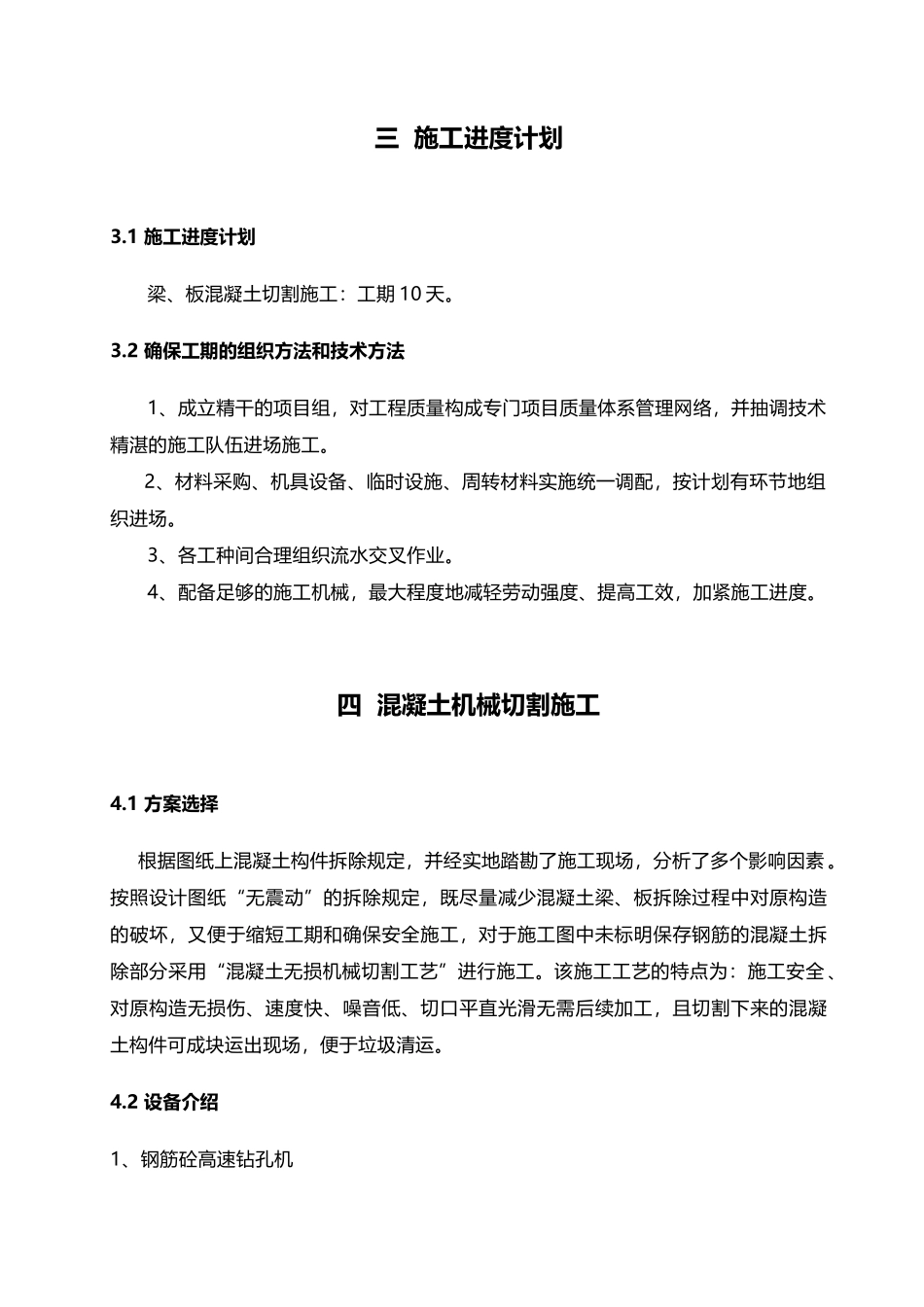

三施工进度计划3
1施工进度计划梁、板混凝土切割施工:工期10天
2确保工期的组织方法和技术方法1、成立精干的项目组,对工程质量构成专门项目质量体系管理网络,并抽调技术精湛的施工队伍进场施工
2、材料采购、机具设备、临时设施、周转材料实施统一调配,按计划有环节地组织进场
3、各工种间合理组织流水交叉作业
4、配备足够的施工机械,最大程度地减轻劳动强度、提高工效,加紧施工进度
四混凝土机械切割施工4
1方案选择根据图纸上混凝土构件拆除规定,并经实地踏勘了施工现场,分析了多个影响因素
按照设计图纸“无震动”的拆除规定,既尽量减少混凝土梁、板拆除过程中对原构造的破坏,又便于缩短工期和确保安全施工,对于施工图中未标明保存钢筋的混凝土拆除部分采用“混凝土无损机械切割工艺”进行施工
该施工工艺的特点为:施工安全、对原构造无损伤、速度快、噪音低、切口平直光滑无需后续加工,且切割下来的混凝土构件可成块运出现场,便于垃圾清运
