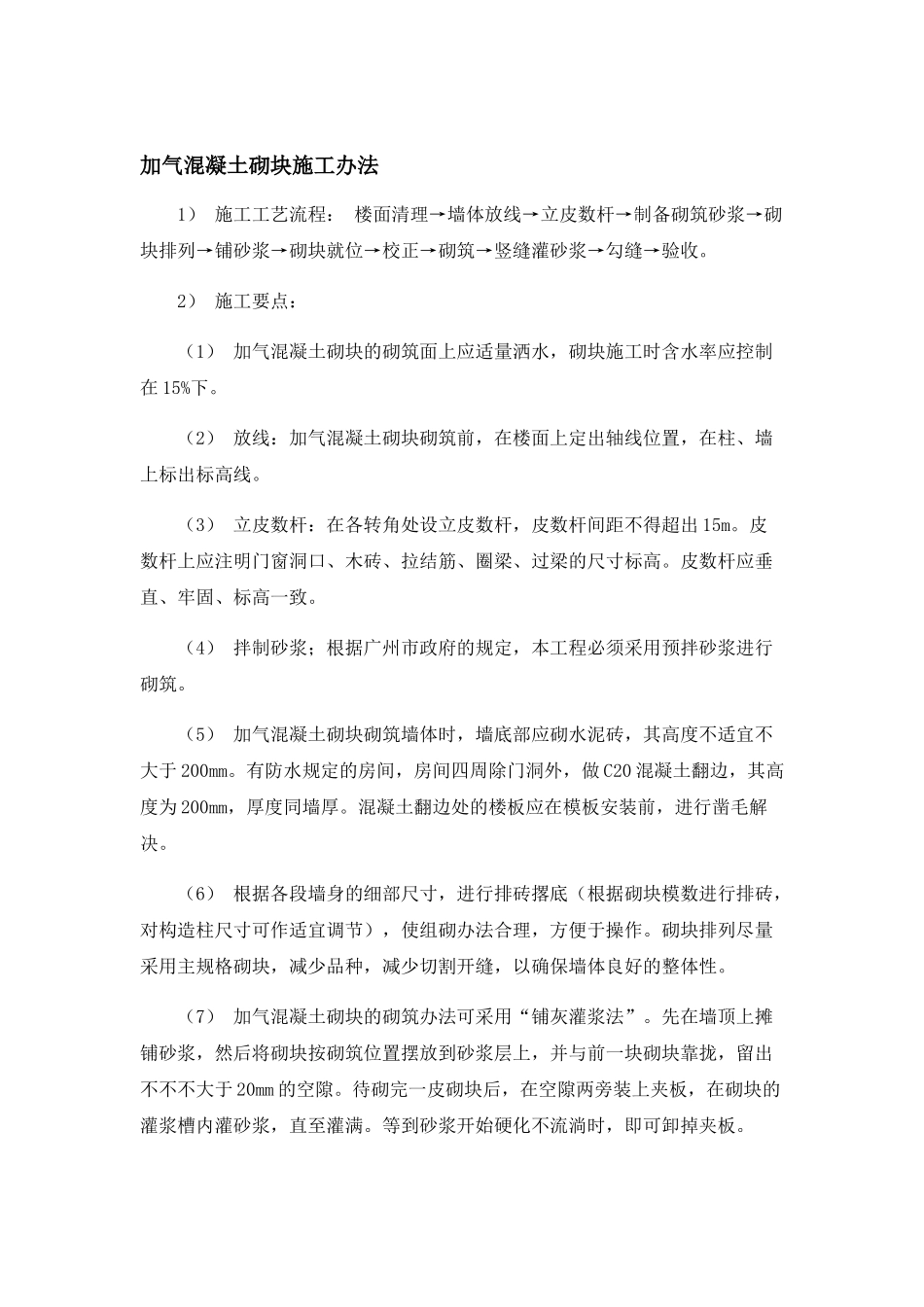

加气混凝土砌块施工办法1)施工工艺流程:楼面清理→墙体放线→立皮数杆→制备砌筑砂浆→砌块排列→铺砂浆→砌块就位→校正→砌筑→竖缝灌砂浆→勾缝→验收
2)施工要点:(1)加气混凝土砌块的砌筑面上应适量洒水,砌块施工时含水率应控制在15%下
(2)放线:加气混凝土砌块砌筑前,在楼面上定出轴线位置,在柱、墙上标出标高线
(3)立皮数杆:在各转角处设立皮数杆,皮数杆间距不得超出15m
皮数杆上应注明门窗洞口、木砖、拉结筋、圈梁、过梁的尺寸标高
皮数杆应垂直、牢固、标高一致
(4)拌制砂浆;根据广州市政府的规定,本工程必须采用预拌砂浆进行砌筑
(5)加气混凝土砌块砌筑墙体时,墙底部应砌水泥砖,其高度不适宜不大于200mm
有防水规定的房间,房间四周除门洞外,做C20混凝土翻边,其高度为200mm,厚度同墙厚
混凝土翻边处的楼板应在模板安装前,进行凿毛解决
(6)根据各段墙身的细部尺寸,进行排砖撂底(根据砌块模数进行排砖,对构造柱尺寸可作适宜调节),使组砌办法合理,方便于操作
砌块排列尽量采用主规格砌块,减少品种,减少切割开缝,以确保墙体良好的整体性
(7)加气混凝土砌块的砌筑办法可采用“铺灰灌浆法”
先在墙顶上摊铺砂浆,然后将砌块按砌筑位置摆放到砂浆层上,并与前一块砌块靠拢,留出不不不大于20mm的空隙
待砌完一皮砌块后,在空隙两旁装上夹板,在砌块的灌浆槽内灌砂浆,直至灌满
等到砂浆开始硬化不流淌时,即可卸掉夹板

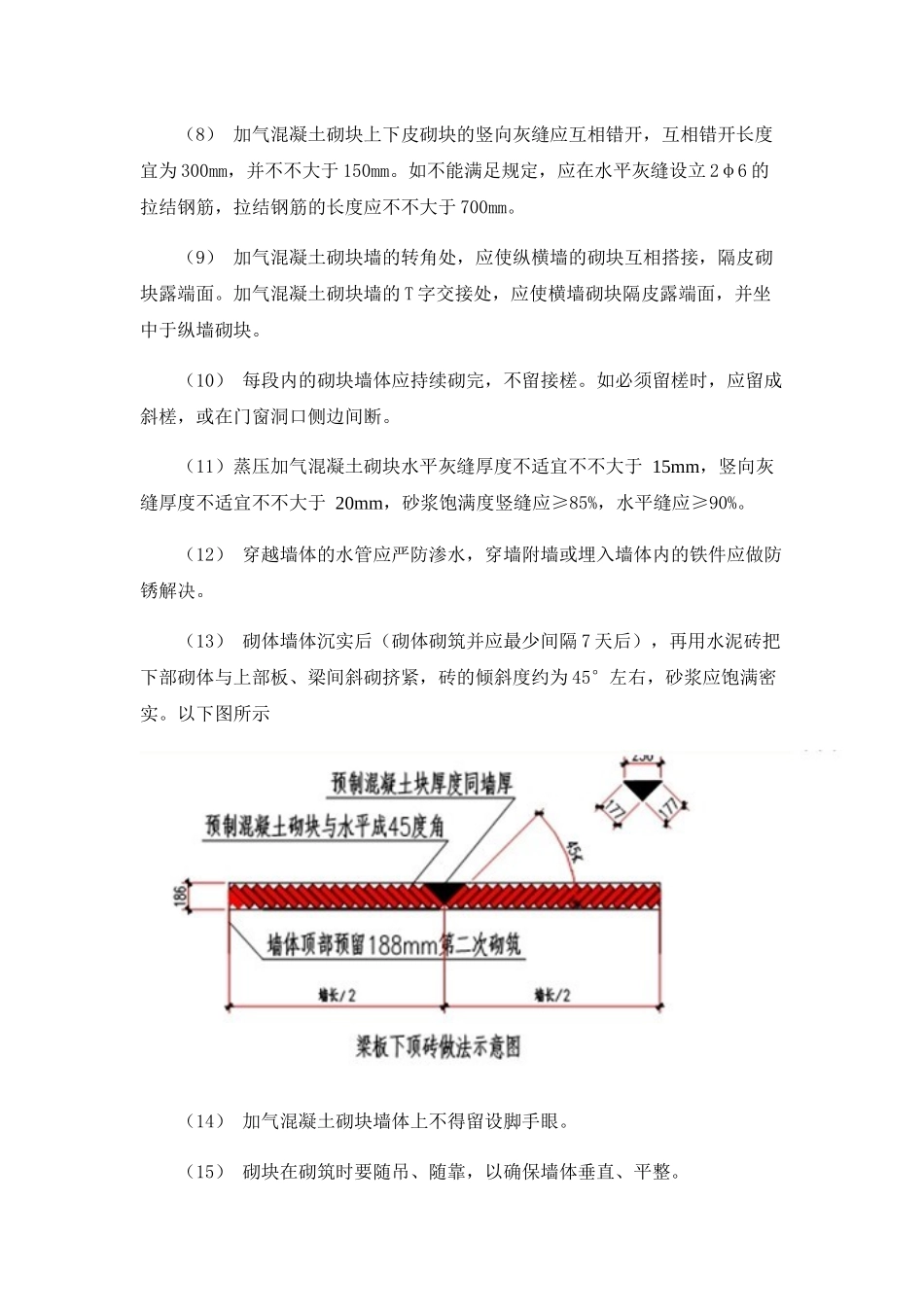

(8)加气混凝土砌块上下皮砌块的竖向灰缝应互相错开,互相错开长度宜为300mm,并不不大于150mm
如不能满足规定,应在水平灰缝设立2φ6的拉结钢筋,拉结钢筋的长度应不不大于700mm
(9)加气混凝土砌块墙的转角处,应使纵横墙的砌块互相搭接,隔皮砌块露端面
加气混凝土砌块墙的T字交接处,应使横墙砌块隔皮露端面,并坐中于纵墙砌块
(10)每段内的砌块墙体应持续砌完,不留接
