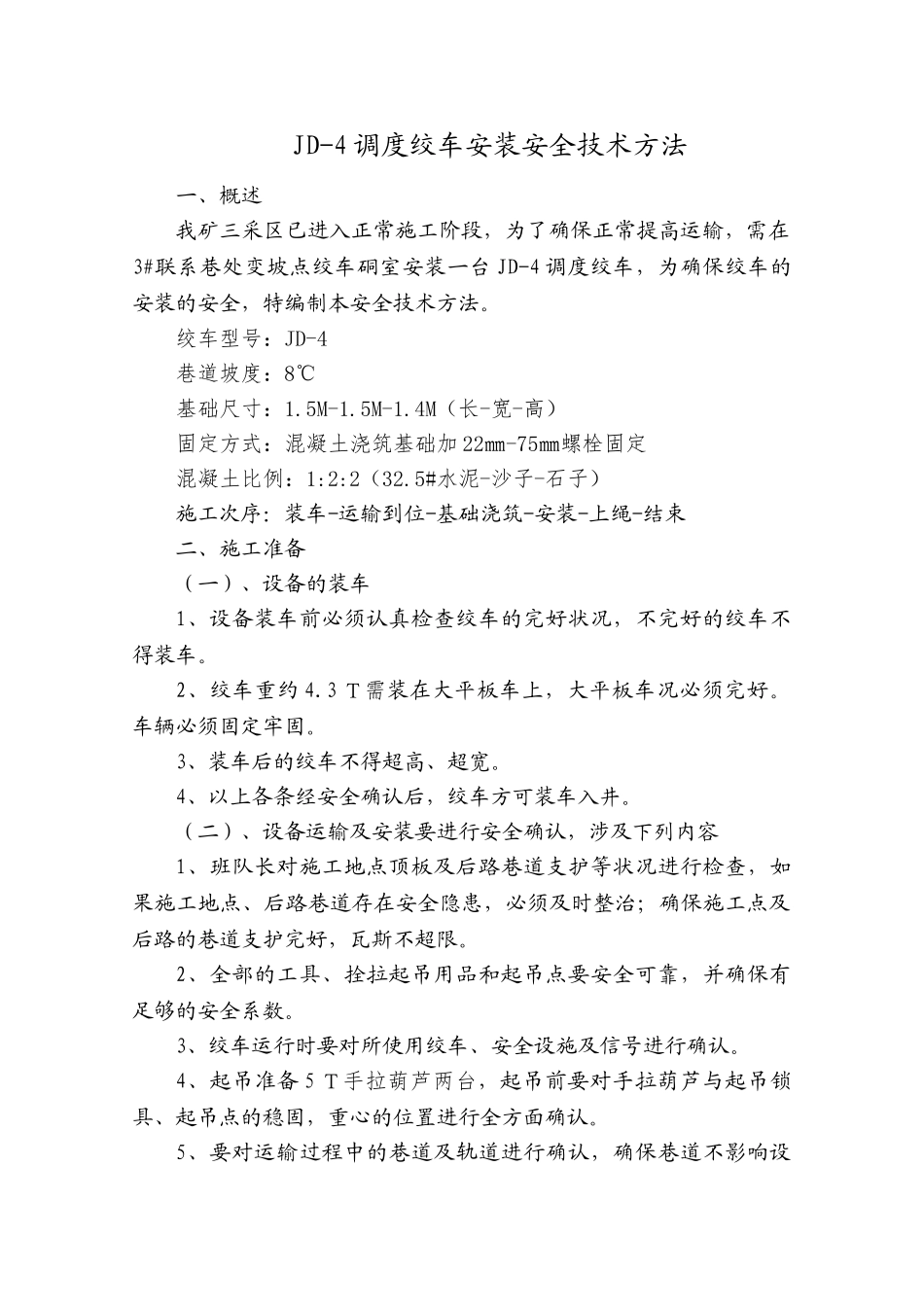

旬邑县中达燕家河煤矿有限公司JD-4调度绞车安装安全技术方法调度室JD-4调度绞车安装安全技术方法审批表会审地点会审时间矿长总工程师生产矿长安全矿长机电矿长机电科设备科安检科生产科通风科调度室施工单位编制陈志军会审意见:JD-4调度绞车安装安全技术方法一、概述我矿三采区已进入正常施工阶段,为了确保正常提高运输,需在3#联系巷处变坡点绞车硐室安装一台JD-4调度绞车,为确保绞车的安装的安全,特编制本安全技术方法
绞车型号:JD-4巷道坡度:8℃基础尺寸:1
4M(长-宽-高)固定方式:混凝土浇筑基础加22㎜-75㎜螺栓固定混凝土比例:1:2:2(32
5#水泥-沙子-石子)施工次序:装车-运输到位-基础浇筑-安装-上绳-结束二、施工准备(一)、设备的装车1、设备装车前必须认真检查绞车的完好状况,不完好的绞车不得装车
2、绞车重约4
3T需装在大平板车上,大平板车况必须完好
车辆必须固定牢固
3、装车后的绞车不得超高、超宽
4、以上各条经安全确认后,绞车方可装车入井
(二)、设备运输及安装要进行安全确认,涉及下列内容1、班队长对施工地点顶板及后路巷道支护等状况进行检查,如果施工地点、后路巷道存在安全隐患,必须及时整治;确保施工点及后路的巷道支护完好,瓦斯不超限
2、全部的工具、拴拉起吊用品和起吊点要安全可靠,并确保有足够的安全系数
3、绞车运行时要对所使用绞车、安全设施及信号进行确认
4、起吊准备5T手拉葫芦两台,起吊前要对手拉葫芦与起吊锁具、起吊点的稳固,重心的位置进行全方面确认
5、要对运输过程中的巷道及轨道进行确认,确保巷道不影响设备运输,轨道铺设质量符合规定
施工次序:装车-运输到位-基础浇筑-安装-上绳-结束三、绞车的安装1、首先,由测量放线拟定绞车的安装位置,使绞车滚筒中心线与上仓斜巷内铺设的轨道中心线相对应,然后开始挖绞车基础
2、绞车基础必须
