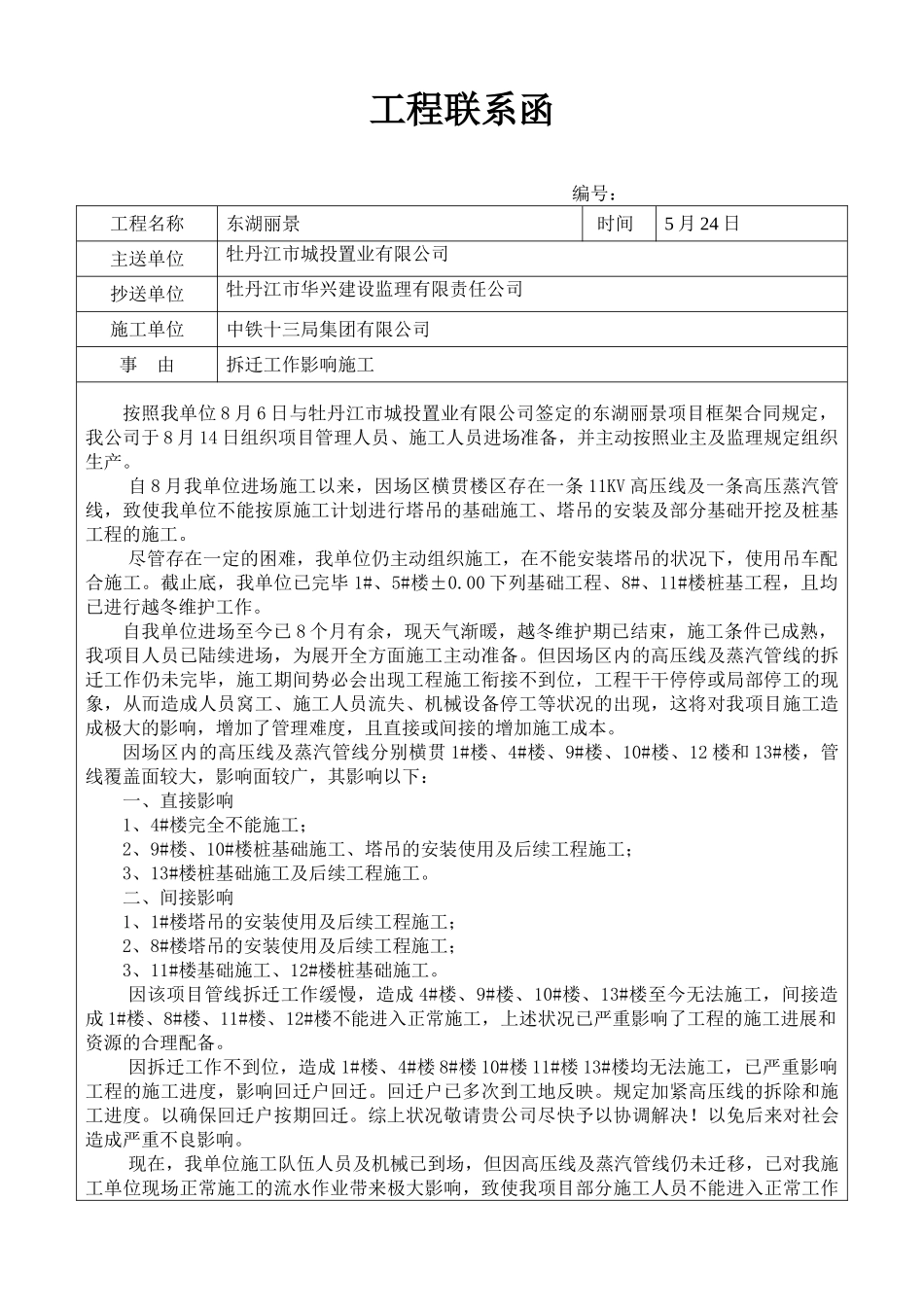

工程联系函编号:工程名称东湖丽景时间5月24日主送单位牡丹江市城投置业有限公司抄送单位牡丹江市华兴建设监理有限责任公司施工单位中铁十三局集团有限公司事由拆迁工作影响施工按照我单位8月6日与牡丹江市城投置业有限公司签定的东湖丽景项目框架合同规定,我公司于8月14日组织项目管理人员、施工人员进场准备,并主动按照业主及监理规定组织生产
自8月我单位进场施工以来,因场区横贯楼区存在一条11KV高压线及一条高压蒸汽管线,致使我单位不能按原施工计划进行塔吊的基础施工、塔吊的安装及部分基础开挖及桩基工程的施工
尽管存在一定的困难,我单位仍主动组织施工,在不能安装塔吊的状况下,使用吊车配合施工
截止底,我单位已完毕1#、5#楼±0
00下列基础工程、8#、11#楼桩基工程,且均已进行越冬维护工作
自我单位进场至今已8个月有余,现天气渐暖,越冬维护期已结束,施工条件已成熟,我项目人员已陆续进场,为展开全方面施工主动准备
但因场区内的高压线及蒸汽管线的拆迁工作仍未完毕,施工期间势必会出现工程施工衔接不到位,工程干干停停或局部停工的现象,从而造成人员窝工、施工人员流失、机械设备停工等状况的出现,这将对我项目施工造成极大的影响,增加了管理难度,且直接或间接的增加施工成本
因场区内的高压线及蒸汽管线分别横贯1#楼、4#楼、9#楼、10#楼、12楼和13#楼,管线覆盖面较大,影响面较广,其影响以下:一、直接影响1、4#楼完全不能施工;2、9#楼、10#楼桩基础施工、塔吊的安装使用及后续工程施工;3、13#楼桩基础施工及后续工程施工
二、间接影响1、1#楼塔吊的安装使用及后续工程施工;2、8#楼塔吊的安装使用及后续工程施工;3、11#楼基础施工、12#楼桩基础施工

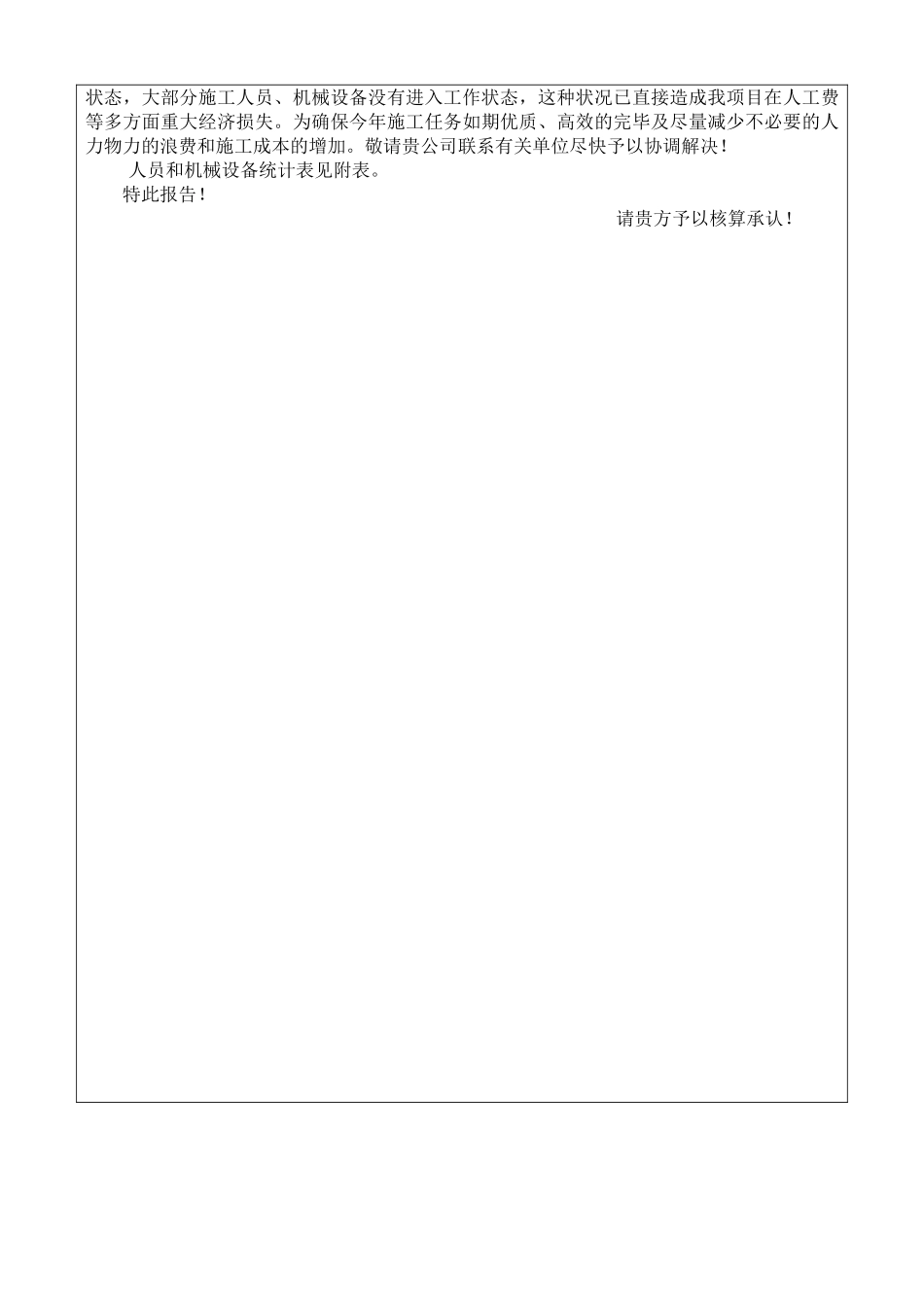

因该项目管线拆迁工作缓慢,造成4#楼、9#楼、10#楼、13#楼至今无法施工,间接造成1#楼、8#楼、11#楼、12#楼不能进入正常施工,上
