挡土墙工程工字钢基坑支护施工方案一、合用围本工程工字钢基坑支护重要用于*******挡土墙工程,在基坑开挖前施打工字钢以加固现有路基及新4股线路,确保现有线行车平安
二、工字钢支护施工概况基坑开挖采用56a型6
0米长工字钢支护
工字钢用升降机就位后采用履带式液压挖土机KATO-1250或KATO-1430带VH-或VH-3000的液压振锤的锤机施打,施打前一定要熟悉地下管线、构筑物的状况,认真放出精确的支护桩中线
考虑到工字钢较长,在施打中,工字钢容易向一边倾斜,由于倾斜误差积累不易纠正,难以控制工字钢的平直度,因此工字钢施工采用逐根打入法
逐根打入法能够确保工字钢不发生屈曲、扭转、倾斜和墙面凹凸,打入精度高,易于实现封闭合拢
施工时,将1根工字钢插入导架,用缆风绳固定确保不摇晃,然后再施打
三、工字钢施工的普通规定〔1〕工字钢的设立位置要符合设计规定,便于挡土墙根底施工,即在根底最突出的边沿外留有支模、拆模的余地
〔2〕基坑护壁工字钢的平面布置形状应尽量平直整洁,避免不规那么的转角,方便原则工字钢的运用和支撑设立
〔3〕整个根底施工期间,在挖土、吊运、扎钢筋、浇筑混凝土等施工作业中,严禁碰撞支撑,制止任意撤除支撑,制止在支撑上任意切割、电焊,也不应在支撑上搁置重物
四、工字钢施工的次序〔1〕工字钢位置的定位放线〔2〕挖沟槽〔3〕安装导梁〔4〕施打工字钢〔5〕撤除导梁〔6〕清理锚杆处标高的土方〔7〕挖土〔8〕挡土墙根底、墙身施工〔9〕回填石屑〔10〕拔除工字钢五、施工工艺1、打桩机械选择工字钢可采用锤击打入法、振动打入法、静力压入法及振动锤击打入法等施打办法,本段挡土墙施工考虑工程地质,现场作业环境,工字钢形式、重量、长度、总数量等具体条件,选用振动锤击打入法进展施打

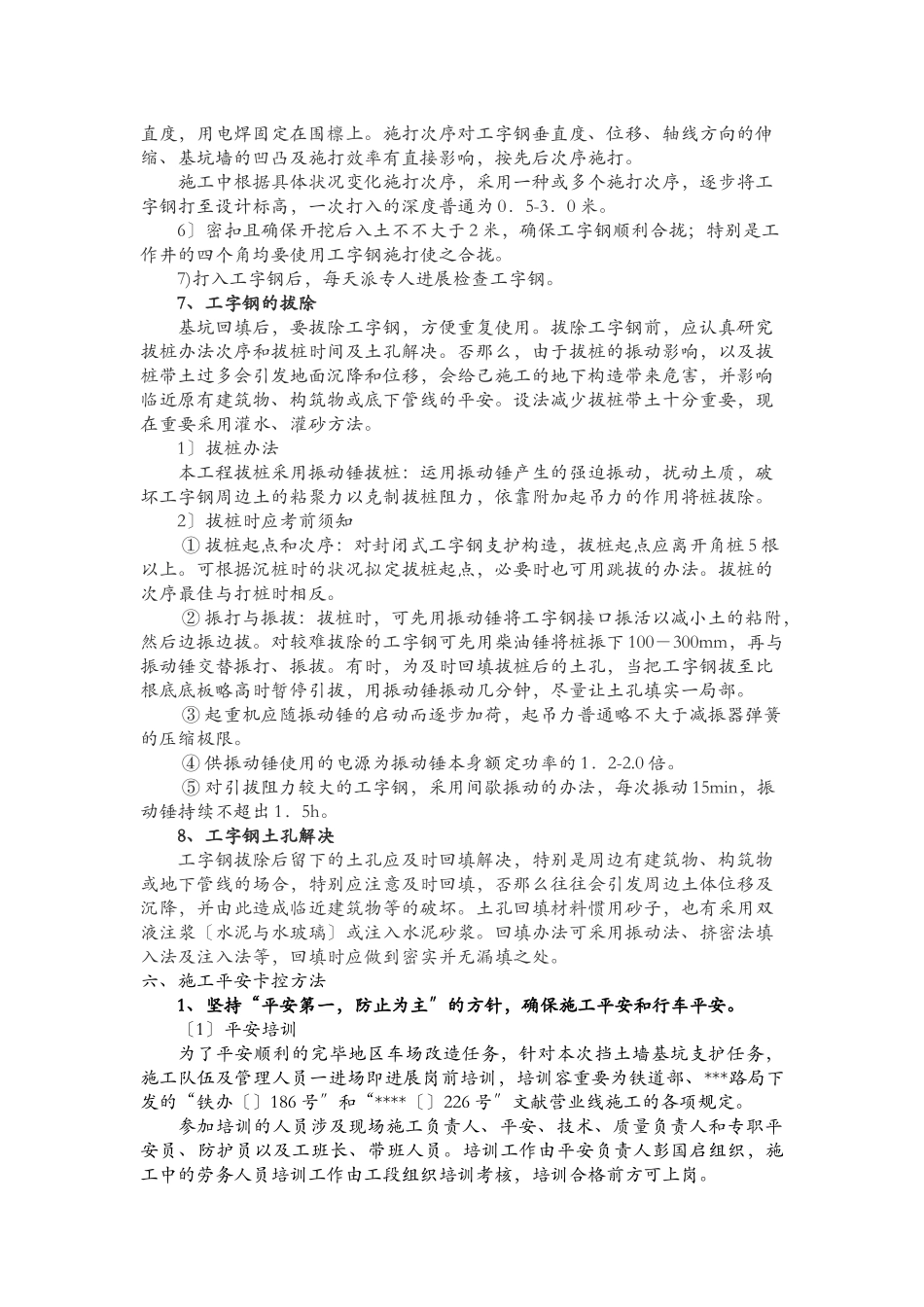

2、工字钢的检查及矫正用于基坑支护的成品工字钢均为新品,可按出厂原则进展检查;重复使用的工字钢使用前,应
