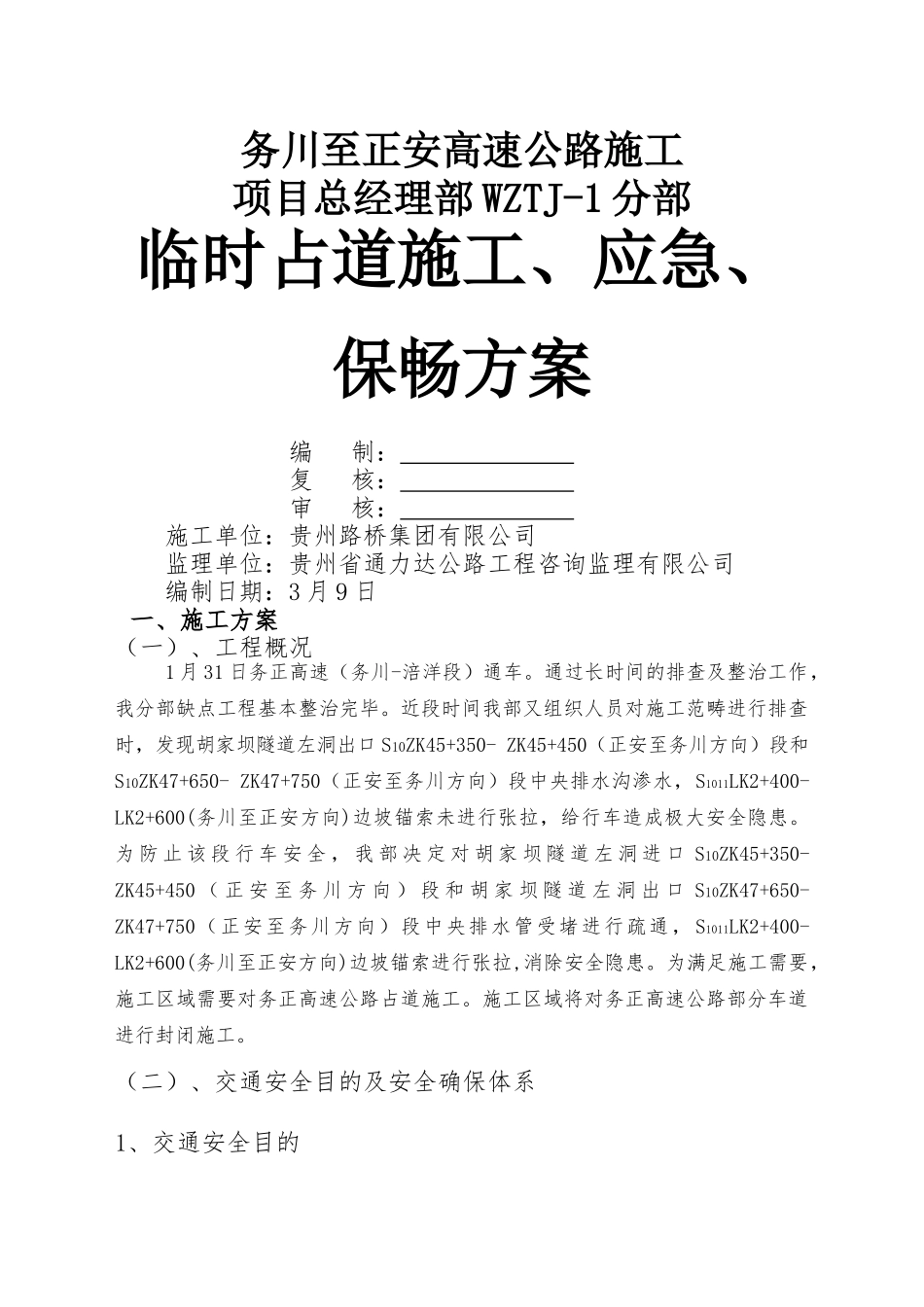

务川至正安高速公路施工项目总经理部WZTJ-1分部临时占道施工、应急、保畅方案编制:复核:审核:施工单位:贵州路桥集团有限公司监理单位:贵州省通力达公路工程咨询监理有限公司编制日期:3月9日一、施工方案(一)、工程概况1月31日务正高速(务川-涪洋段)通车
通过长时间的排查及整治工作,我分部缺点工程基本整治完毕

近段时间我部又组织人员对施工范畴进行排查时,发现胡家坝隧道左洞出口S10ZK45+350-ZK45+450(正安至务川方向)段和S10ZK47+650-ZK47+750(正安至务川方向)段中央排水沟渗水,S1011LK2+400-LK2+600(务川至正安方向)边坡锚索未进行张拉,给行车造成极大安全隐患
为防止该段行车安全,我部决定对胡家坝隧道左洞进口S10ZK45+350-ZK45+450(正安至务川方向)段和胡家坝隧道左洞出口S10ZK47+650-ZK47+750(正安至务川方向)段中央排水管受堵进行疏通,S1011LK2+400-LK2+600(务川至正安方向)边坡锚索进行张拉,消除安全隐患
为满足施工需要,施工区域需要对务正高速公路占道施工
施工区域将对务正高速公路部分车道进行封闭施工

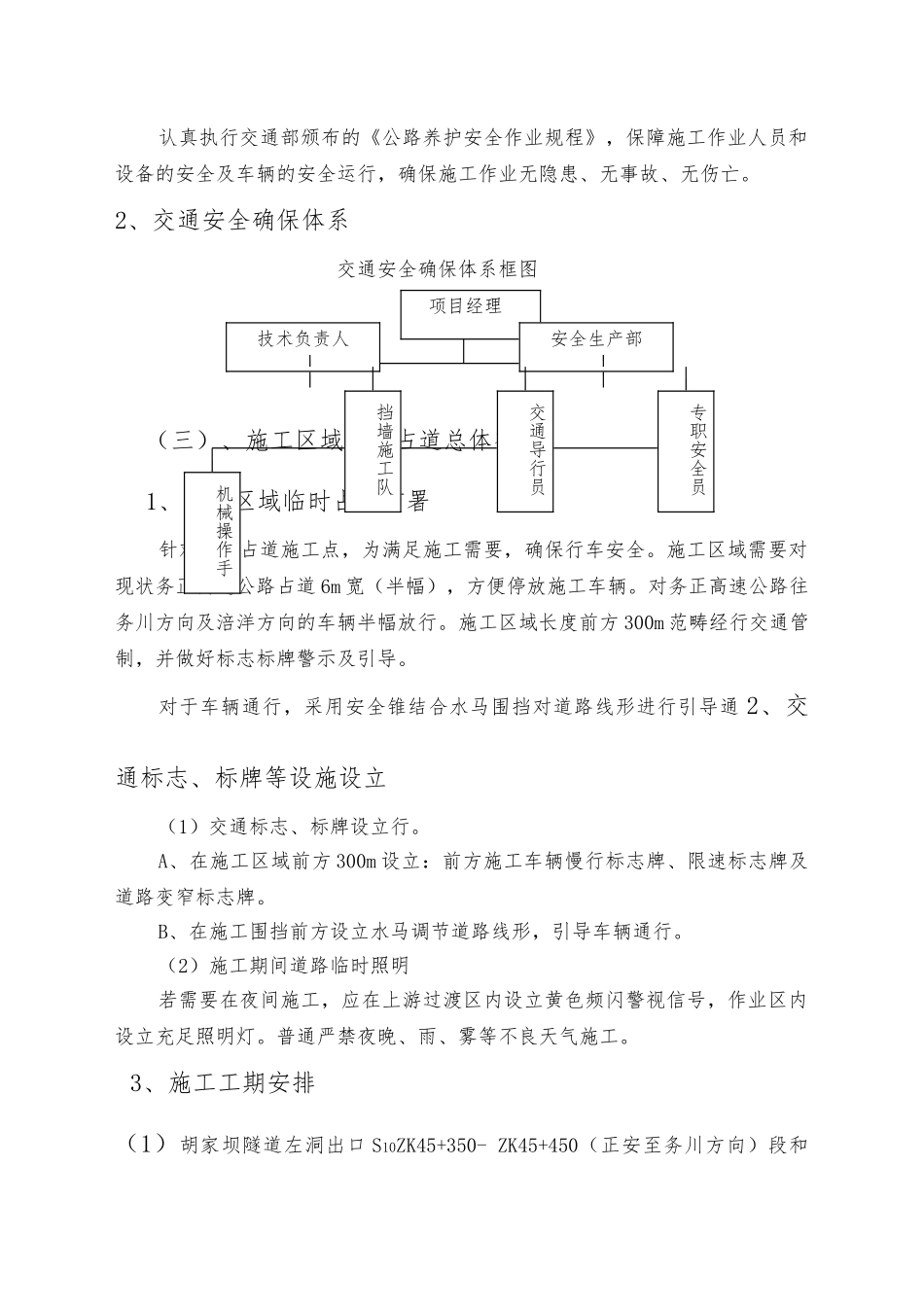

(二)、交通安全目的及安全确保体系1、交通安全目的认真执行交通部颁布的《公路养护安全作业规程》,保障施工作业人员和设备的安全及车辆的安全运行,确保施工作业无隐患、无事故、无伤亡
2、交通安全确保体系交通安全确保体系框图(三)、施工区域临时占道总体布署1、施工区域临时占道布署针对各处占道施工点,为满足施工需要,确保行车安全
施工区域需要对现状务正高速公路占道6m宽(半幅),方便停放施工车辆
对务正高速公路往务川方向及涪洋方向的车辆半幅放行
施工区域长度前方300m范畴经行交通管制,并做好标志标牌警示及引导
对于车辆通行,采用安全锥结合水马围挡对道路线形进行引导通2、交通标志、
