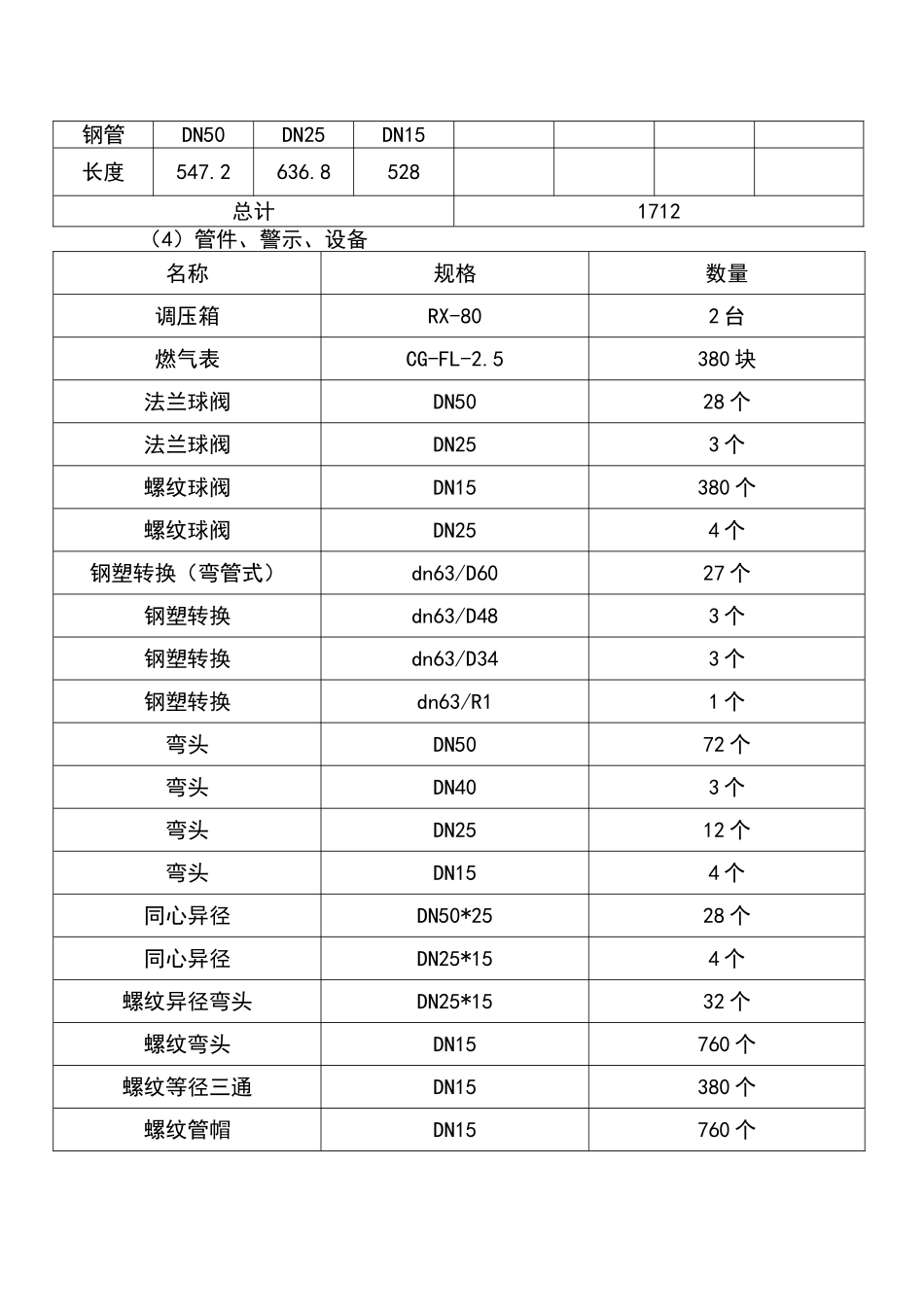

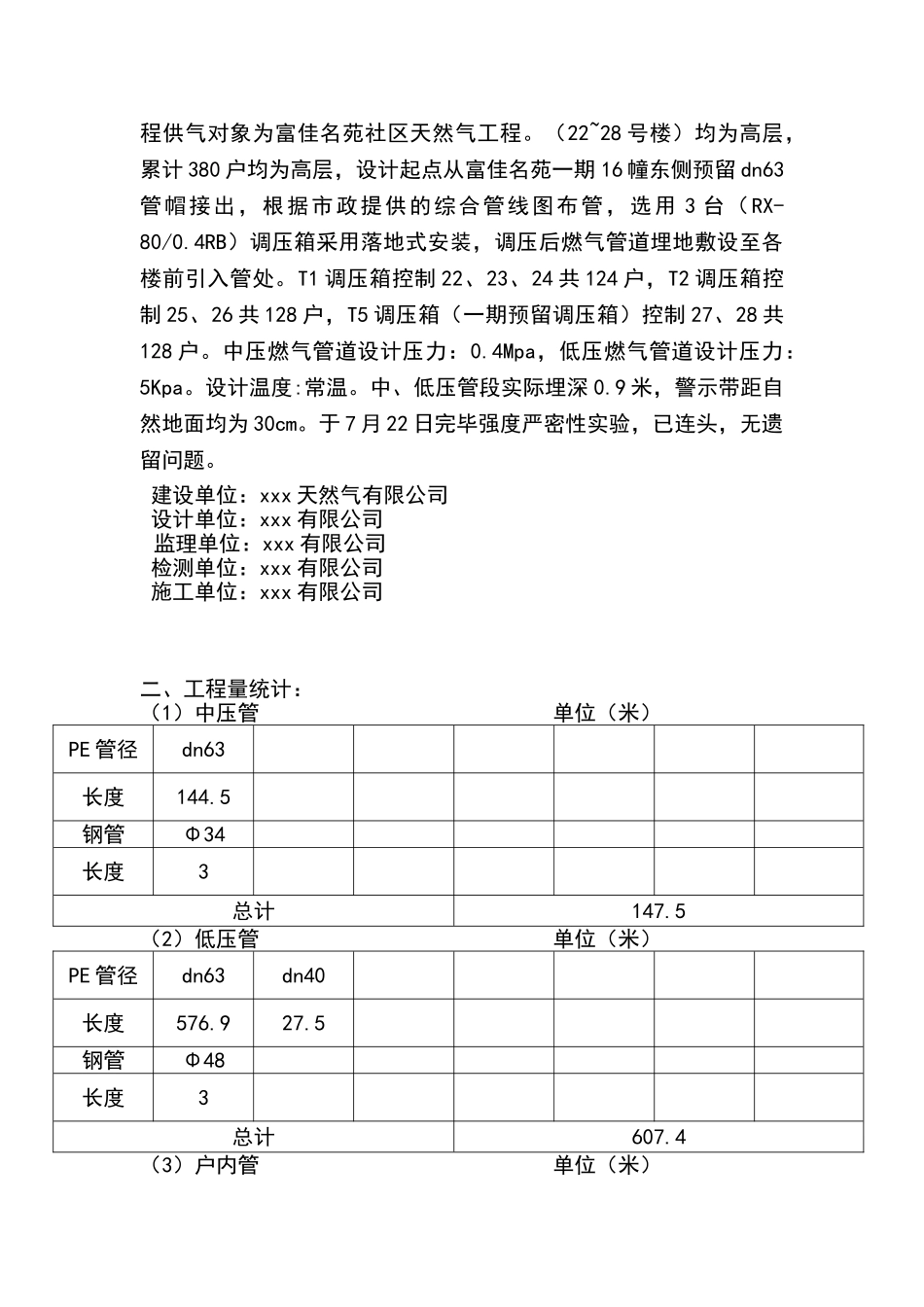

富佳名苑社区天然气工程施工总结编制:xxx审核:xxxxxx有限公司9月16日富佳名苑社区天然气工程施工总结一、工程概况本次竣工验收的工程项目:富佳名苑社区天然气工程。设计图号:CSNG13-158XQ1。工程地址:xxx江夏路与通江路交汇处。本工程供气对象为富佳名苑社区天然气工程。(22~28号楼)均为高层,累计380户均为高层,设计起点从富佳名苑一期16幢东侧预留dn63管帽接出,根据市政提供的综合管线图布管,选用3台(RX-80/0.4RB)调压箱采用落地式安装,调压后燃气管道埋地敷设至各楼前引入管处。T1调压箱控制22、23、24共124户,T2调压箱控制25、26共128户,T5调压箱(一期预留调压箱)控制27、28共128户。中压燃气管道设计压力:0.4Mpa,低压燃气管道设计压力:5Kpa。设计温度:常温。中、低压管段实际埋深0.9米,警示带距自然地面均为30cm。于7月22日完毕强度严密性实验,已连头,无遗留问题。建设单位:xxx天然气有限公司设计单位:xxx有限公司监理单位:xxx有限公司检测单位:xxx有限公司施工单位:xxx有限公司二、工程量统计:(1)中压管单位(米)PE管径dn63长度144.5钢管Φ34长度3总计147.5(2)低压管单位(米)PE管径dn63dn40长度576.927.5钢管Φ48长度3总计607.4(3)户内管单位(米)钢管DN50DN25DN15长度547.2636.8528总计1712(4)管件、警示、设备名称规格数量调压箱RX-802台燃气表CG-FL-2.5380块法兰球阀DN5028个法兰球阀DN253个螺纹球阀DN15380个螺纹球阀DN254个钢塑转换(弯管式)dn63/D6027个钢塑转换dn63/D483个钢塑转换dn63/D343个钢塑转换dn63/R11个弯头DN5072个弯头DN403个弯头DN2512个弯头DN154个同心异径DN50*2528个同心异径DN25*154个螺纹异径弯头DN25*1532个螺纹弯头DN15760个螺纹等径三通DN15380个螺纹管帽DN15760个加长内接DN15380个表接头DN15760个螺纹外接DN254个法兰DN5056片法兰DN403片法兰DN253片金属垫片DN5084片金属垫片DN406片金属垫片DN256片焊接钢管DN10044米焊接钢管DN8032米焊接钢管DN5044米电熔等径三通dn6326个电熔异径三通dn63*40*633个电熔弯头dn6327个电熔弯头dn405个电熔异径套筒dn63*401个电熔套筒dn63130个电熔套筒dn407个三、施工根据:1、工程施工组织设计2、《聚乙烯管道工程技术规程》CJJ63-3、《城乡燃气输配工程施工及验收规范》CJJ33-4、《燃气用聚乙烯管道焊接技术规则》TSGD-5、《钢制对焊无缝管件》CB/T12459-6、《现场设备、工业管道焊接工程施工质量验收规范》GB50683-7、根据富佳名苑社区天然气工程设计图纸四、施工工期:开竣工日期:9月19日开工,8月10日竣工。五、重要施工过程:1、材料验收:管材,管件的质量检查报告和厂家合格证齐全,领取材料后及时进行自检,自检合格后及时报监理检查确保材料质量。2、管道焊接:本工程施工时我公司对聚乙烯燃气管道对接为两种:聚乙烯燃气管道管径dn63、dn40的管材或管件使用电熔连接。电熔连接,对具体施工时的电熔电压、熔接时间、冷却时间进行了具体统计。本工程焊接重要工程量是无缝钢管管道焊接。无缝钢管采用氩弧焊,焊材采用ER50-6,手工电弧焊,焊条采用E4315。3、防腐构造与施工阐明:施工阐明:无缝钢管是Ф57*3.5、Ф48*3.5、Ф34*3.5。无缝钢管施工前先去除表面的铁锈与油物、泥垢,并露出金属本色,用环氧富锌防锈底漆涂抹。对无缝钢管进行环氧富锌防锈底漆抹2遍,并需符合规定。最后再在表面刷黄色氯磺化聚乙烯橡胶面漆2遍。按照施工规定,钢套管防腐办法为先将套管除锈(除锈符合St3级原则),露出金属本色后,套管刷环氧煤沥青底漆,待底漆风干后均匀缠玻璃丝布,玻璃丝布每层搭接宽度不不大于5CM,依次完毕三油两布防腐工作。套管封口采用油麻在环氧煤沥青中渗入风干后再封堵套管两端,再涂环氧煤沥青。4、管道铺设:本工程管道为埋地、架空管道。管道安装满足设计规定。5、吹扫试压:吹扫办法:在燃气管道系统安装完毕,外观检查合格后,对全系统进行整体吹扫。吹扫的介质为压缩空气,流速不低于20M/S,依次从离进气点最远端开始放气。并对所安装管道进行多次吹扫,吹扫口无水及杂物时吹扫合格。在管道吹扫合格后,再进行强度实验和严密性实验,实验介质...
