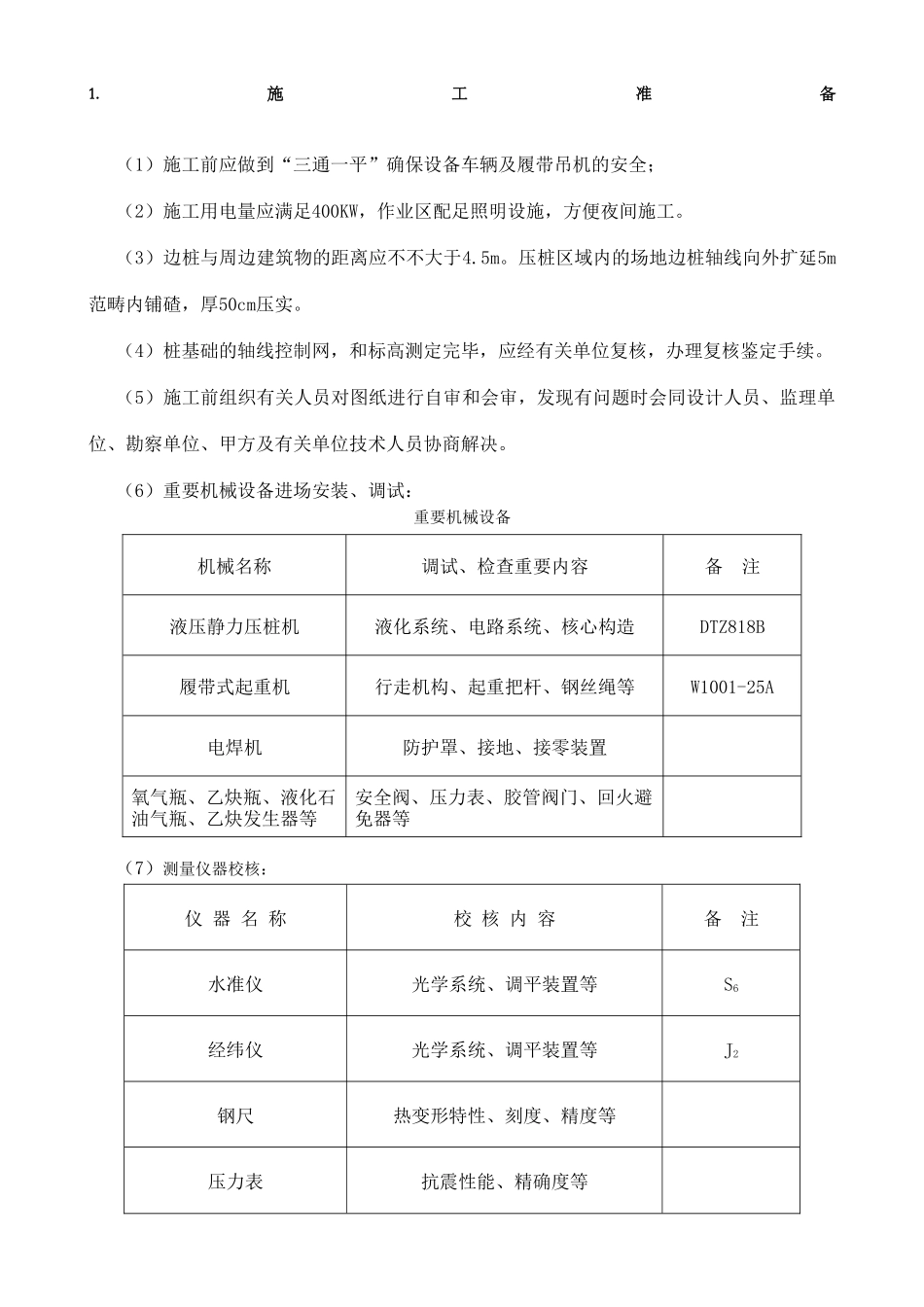

施工准备(1)施工前应做到“三通一平”确保设备车辆及履带吊机的安全;(2)施工用电量应满足400KW,作业区配足照明设施,方便夜间施工
(3)边桩与周边建筑物的距离应不不大于4
压桩区域内的场地边桩轴线向外扩延5m范畴内铺碴,厚50cm压实
(4)桩基础的轴线控制网,和标高测定完毕,应经有关单位复核,办理复核鉴定手续
(5)施工前组织有关人员对图纸进行自审和会审,发现有问题时会同设计人员、监理单位、勘察单位、甲方及有关单位技术人员协商解决
(6)重要机械设备进场安装、调试:重要机械设备机械名称调试、检查重要内容备注液压静力压桩机液化系统、电路系统、核心构造DTZ818B履带式起重机行走机构、起重把杆、钢丝绳等W1001-25A电焊机防护罩、接地、接零装置氧气瓶、乙炔瓶、液化石油气瓶、乙炔发生器等安全阀、压力表、胶管阀门、回火避免器等(7)测量仪器校核:仪器名称校核内容备注水准仪光学系统、调平装置等S6经纬仪光学系统、调平装置等J2钢尺热变形特性、刻度、精度等压力表抗震性能、精确度等(8)焊接材料检查:焊条质保书、出厂合格证等的检查

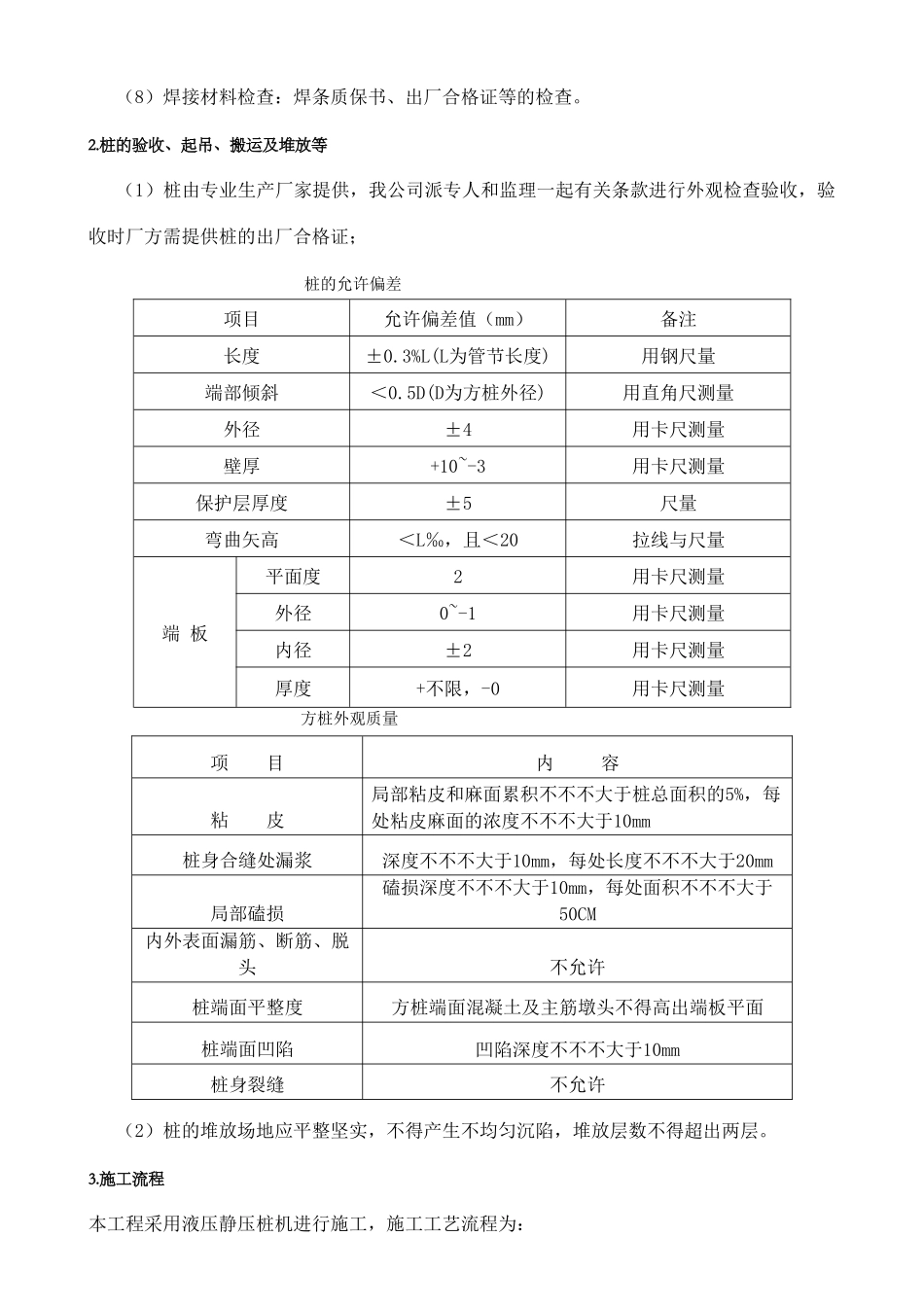

桩的验收、起吊、搬运及堆放等(1)桩由专业生产厂家提供,我公司派专人和监理一起有关条款进行外观检查验收,验收时厂方需提供桩的出厂合格证;桩的允许偏差项目允许偏差值(mm)备注长度±0
3%L(L为管节长度)用钢尺量端部倾斜<0
5D(D为方桩外径)用直角尺测量外径±4用卡尺测量壁厚+10~-3用卡尺测量保护层厚度±5尺量弯曲矢高<L‰,且<20拉线与尺量端板平面度2用卡尺测量外径0~-1用卡尺测量内径±2用卡尺测量厚度+不限,-0用卡尺测量方桩外观质量项目内容粘皮局部粘皮和麻面累积不不不大于桩总面积的5%,每处粘皮麻面的浓度不不不大于10mm桩身合缝处漏浆深度不不不大于10mm,每处长度不不不大于20mm局部磕损磕损深度不不不大于1
