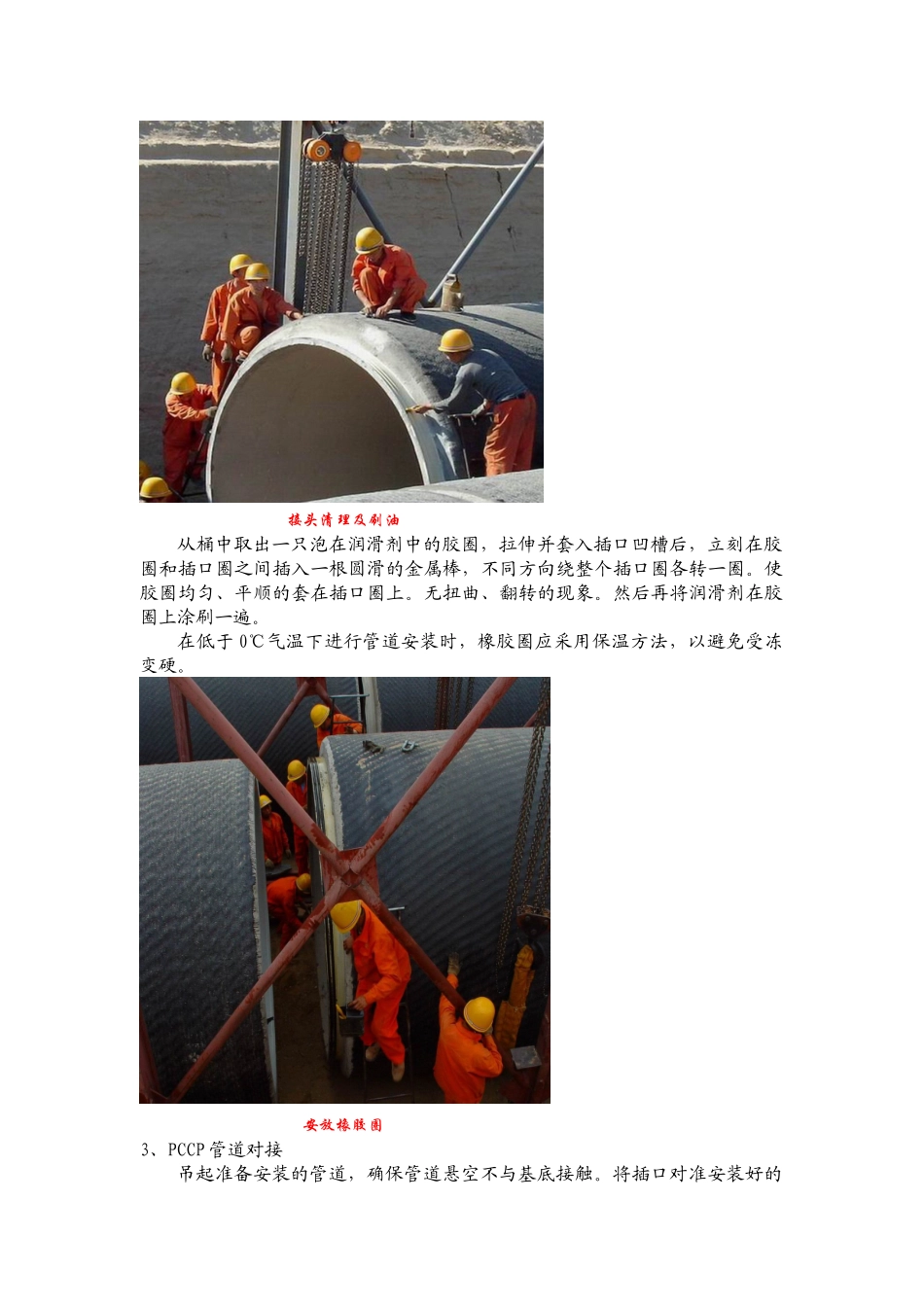

(一)PCCP管道安装1、PCCP管道就位管道安装普通应将承口端面迎向流水方向。(若发包人或设计对此有其它规定时,按其规定执行。)管道下沟槽前,应逐根检查管子和承、插口有无损坏现象。如有损坏,应对损坏部位修补合格后方可使用。应对承、插口进行认真的清理。确保胶圈工作面平整、光滑,无异物附着。同时清理管内杂物。管道下沟槽时,一定要注意起重设备、边坡的稳定性、安全性。沟槽下管区域内不得有人逗留。要保护吊装的管道不与其它的物品发生碰撞。应使管道一次性大致就位,避免管道在沟槽内多次搬运、移动。不得使管道在沟底拖拉、牵引、滚动。更不能使用任何机械设备撞击或企图移动管道。在管道接头承插口部位,提前开挖出深度不不大于接头外灌浆厚度、垂直于管道方向的沟槽。2、接头的清理与润滑准备安装前。用干净、干燥的抹布清理即将对接的承插口工作面上的灰尘、泥土及异物。然后在承、插口工作面上涂刷润滑剂(植物类)润滑。此时应确保润滑剂及涂刷过程干净不受污染。胶圈在套入插口槽之前,应先认真的整圈检查胶圈,有无缺点、破损。然后用润滑剂润滑。将某些胶圈盘好放在桶中备用。润滑剂不得加以稀释。天冷时可加热。每10kg润滑剂可涂刷约4条胶圈(DN4000)规格越小可涂胶圈数量越多。接头清理及刷油从桶中取出一只泡在润滑剂中的胶圈,拉伸并套入插口凹槽后,立刻在胶圈和插口圈之间插入一根圆滑的金属棒,不同方向绕整个插口圈各转一圈。使胶圈均匀、平顺的套在插口圈上。无扭曲、翻转的现象。然后再将润滑剂在胶圈上涂刷一遍。在低于0℃气温下进行管道安装时,橡胶圈应采用保温方法,以避免受冻变硬。安放橡胶圈3、PCCP管道对接吊起准备安装的管道,确保管道悬空不与基底接触。将插口对准安装好的PCCP管道承口,缓缓的移动、靠近。这时应在承口外垫几块木块。避免激烈的晃动,撞坏承插口。插口接触到承口时,调节待安装管道的中心轴线(管道前后高度及左右偏差),确保承插口间隙周长均匀及中心轴线与安装好的管道一致。调节位置采用内拉法,将待装管道插口渐渐进入承口。在进入的过程中,一定要注意观察,橡胶圈均匀进入状况、承插口间隙均匀变化状况。若发生异常,应立刻停止进入,找出问题的所在,及时调节。问题解决完后,再重新开始进入安装。另外在整个进入的过程中,应确保正在对接的承插口工作面没有砂土及其它异物进入。PCCP管道对接拉具示意图PCCP安装示意图PCCP管道安装进入快到位时,应在承插口间隙处上下左右放置四块控制间隙块(见图)。安装间隙控制在1.5-2.8cm。管道接头处有转角时,接头的最小间隙应控制在5-10mm之间。如若在安装进入的过程中或结束时,发现橡胶圈有翻起、挤出的现象发生。一定要退出管道,检查橡胶圈,重新安装。承插口对接完毕后,应用专用量具(钢制测隙规)检查橡胶圈与否仍然在插口环的凹槽内。如若没有,则退出管道,检查橡胶圈,重新安装。经检查合格,并将管道垫稳后,才干将吊具移开。4、接头打压,接头安装完毕后,随即进行接头打压。接头打压使用手动加压泵。从一侧接头处注水,另一侧排气。排气结束,有水喷出后拧紧螺栓,按规定的速度加压至规定压力,保持5min内不下降,即为合格。否则退出管道重新安装。5、轴线、管底高程的复测,安装完毕后每一根管道,应立刻复测其轴线、管底高程与否控制在规定范畴内,普通状况下,管底高程应控制在上偏差到高出上偏差2-3cm。具体数据应根据实际的安装状况来调节。以确保管道回填完毕后管底高程控制在规定的范畴内。6、阴极保护带的连接应严格按施工技术规范执行。管道外接头灌缝7、外接头灌浆,先在接头缝隙内安放一根铁丝,再在接头的外侧裹一层麻布、土工布或塑料编织带(宽30-40cm,长不大于管道外径40-60cm),上端开口,作为接头灌缝的外模,用二条2cm-3cm的扁钢做成的卡箍,有效的卡住灌缝接头外模。用1:2-2.5的水泥砂浆调制成易流淌的糊状,边灌边来回抽动铁丝,处使砂浆灌注均匀密实。待砂浆灌满接头后,灌浆口上部用干硬的砂浆填满抹光。8、内勾缝,应随着管道的安装进度进行。勾缝前,应去除接头处的杂物,用水喷洗或刷洗,以确保接头处的清洁、湿润。内勾...
