南京国际健康城大众健康科创中心项目雨季施工方案编制人:审核人:审批人:南通建工集团股份有限公司4月22日目录第一章节工程概况一、工程概况第三章雨季施工方案一、成立雨期施工领导小组二、雨期施工准备三、重要分项工程施工技术方法四、重要安全管理方法第一章节工程概况一、工程概况:1、项目位置项目位于南京市江北新区核心区定山大街右侧,在浦珠路和定山大街的交接处

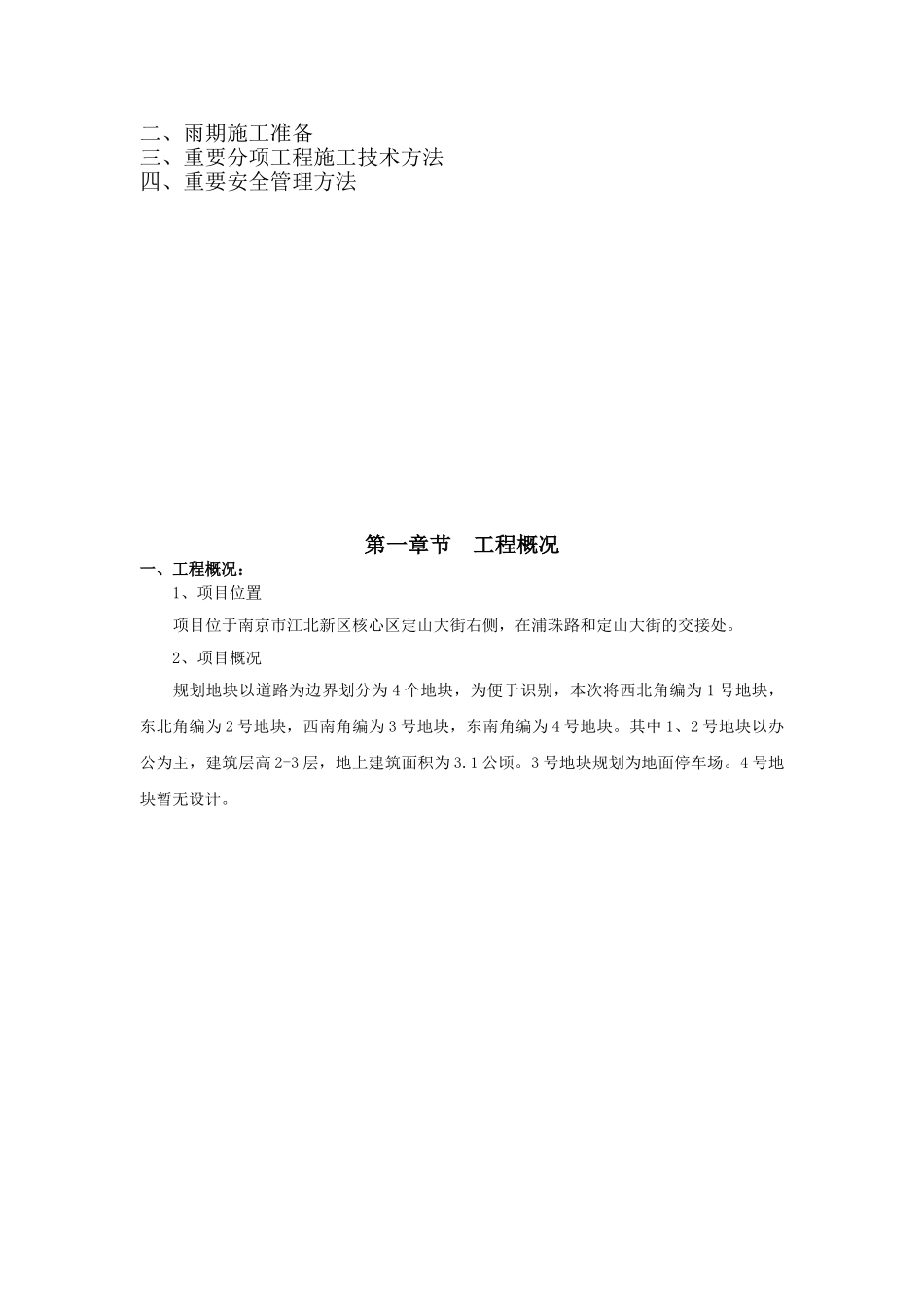

2、项目概况规划地块以道路为边界划分为4个地块,为便于识别,本次将西北角编为1号地块,东北角编为2号地块,西南角编为3号地块,东南角编为4号地块
其中1、2号地块以办公为主,建筑层高2-3层,地上建筑面积为3
3号地块规划为地面停车场
4号地块暂无设计

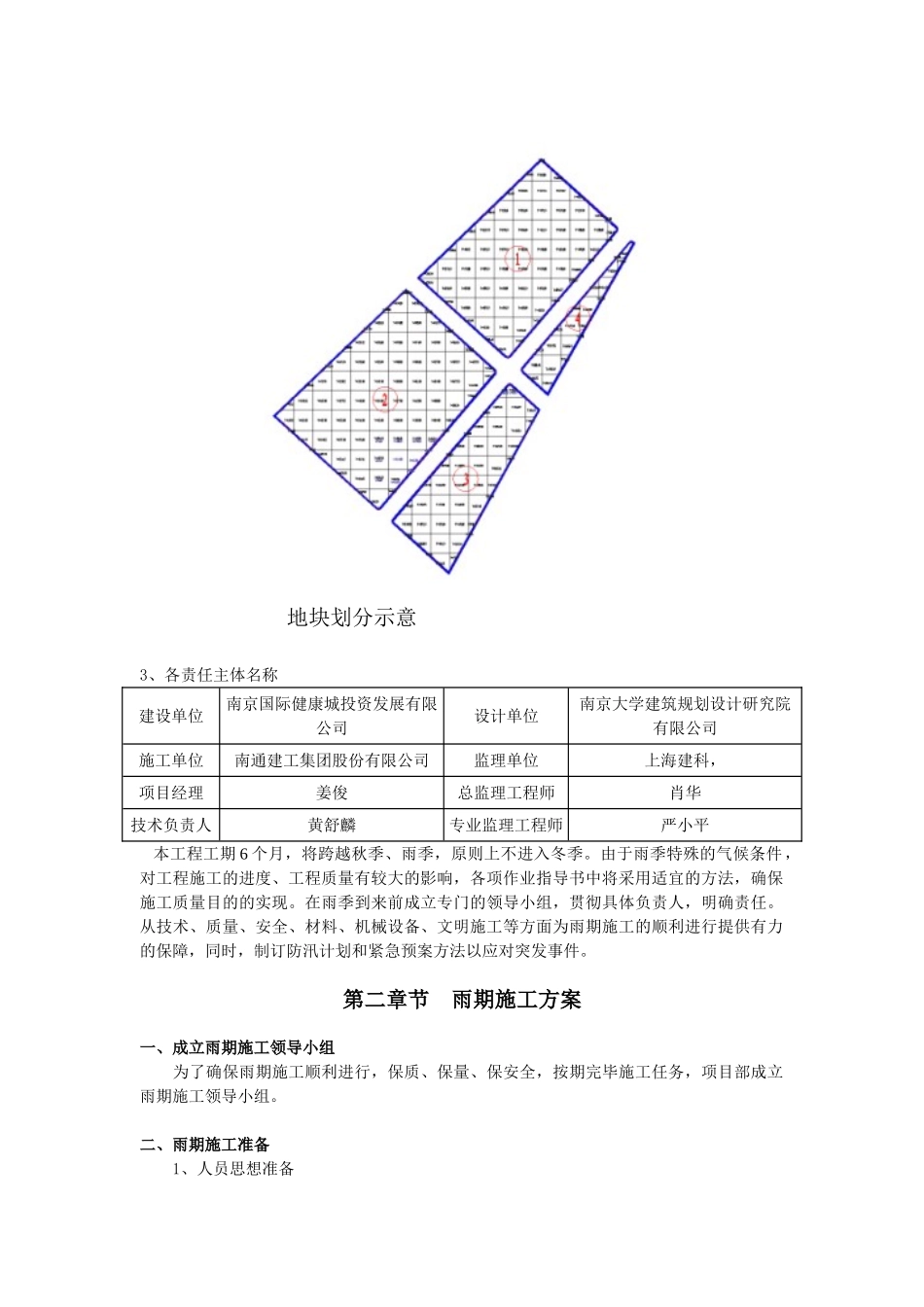

地块划分示意3、各责任主体名称建设单位南京国际健康城投资发展有限公司设计单位南京大学建筑规划设计研究院有限公司施工单位南通建工集团股份有限公司监理单位上海建科,项目经理姜俊总监理工程师肖华技术负责人黄舒麟专业监理工程师严小平本工程工期6个月,将跨越秋季、雨季,原则上不进入冬季
由于雨季特殊的气候条件,对工程施工的进度、工程质量有较大的影响,各项作业指导书中将采用适宜的方法,确保施工质量目的的实现
在雨季到来前成立专门的领导小组,贯彻具体负责人,明确责任
从技术、质量、安全、材料、机械设备、文明施工等方面为雨期施工的顺利进行提供有力的保障,同时,制订防汛计划和紧急预案方法以应对突发事件
第二章节雨期施工方案一、成立雨期施工领导小组为了确保雨期施工顺利进行,保质、保量、保安全,按期完毕施工任务,项目部成立雨期施工领导小组
二、雨期施工准备1、人员思想准备(1)、有生产上组织对全体职工及外来施工队伍人员进行雨期施工安全教育,提高每个职工的安全意识和质量意识,避免发生工程事故和人员的防电击、触电、高空坠物、物体打击及淹亡等安全事故发生
(2)、由生产上组织贯彻贯彻雨期施工技术、
