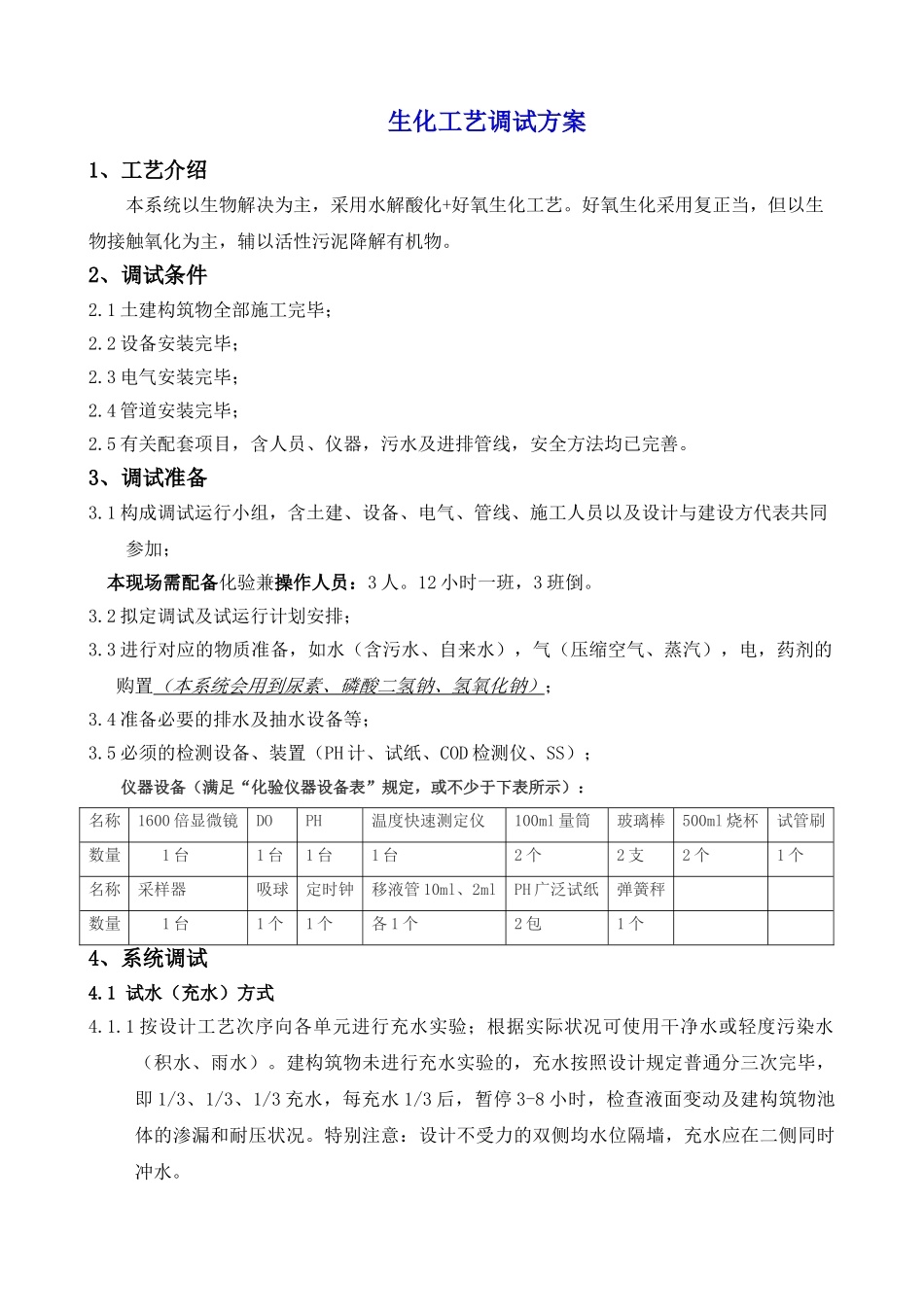

生化工艺调试方案1、工艺介绍本系统以生物解决为主,采用水解酸化+好氧生化工艺
好氧生化采用复正当,但以生物接触氧化为主,辅以活性污泥降解有机物
2、调试条件2
1土建构筑物全部施工完毕;2
2设备安装完毕;2
3电气安装完毕;2
4管道安装完毕;2
5有关配套项目,含人员、仪器,污水及进排管线,安全方法均已完善
3、调试准备3
1构成调试运行小组,含土建、设备、电气、管线、施工人员以及设计与建设方代表共同参加;本现场需配备化验兼操作人员:3人
12小时一班,3班倒
2拟定调试及试运行计划安排;3
3进行对应的物质准备,如水(含污水、自来水),气(压缩空气、蒸汽),电,药剂的购置(本系统会用到尿素、磷酸二氢钠、氢氧化钠);3
4准备必要的排水及抽水设备等;3
5必须的检测设备、装置(PH计、试纸、COD检测仪、SS);仪器设备(满足“化验仪器设备表”规定,或不少于下表所示):名称1600倍显微镜DOPH温度快速测定仪100ml量筒玻璃棒500ml烧杯试管刷数量1台1台1台1台2个2支2个1个名称采样器吸球定时钟移液管10ml、2mlPH广泛试纸弹簧秤数量1台1个1个各1个2包1个4、系统调试4

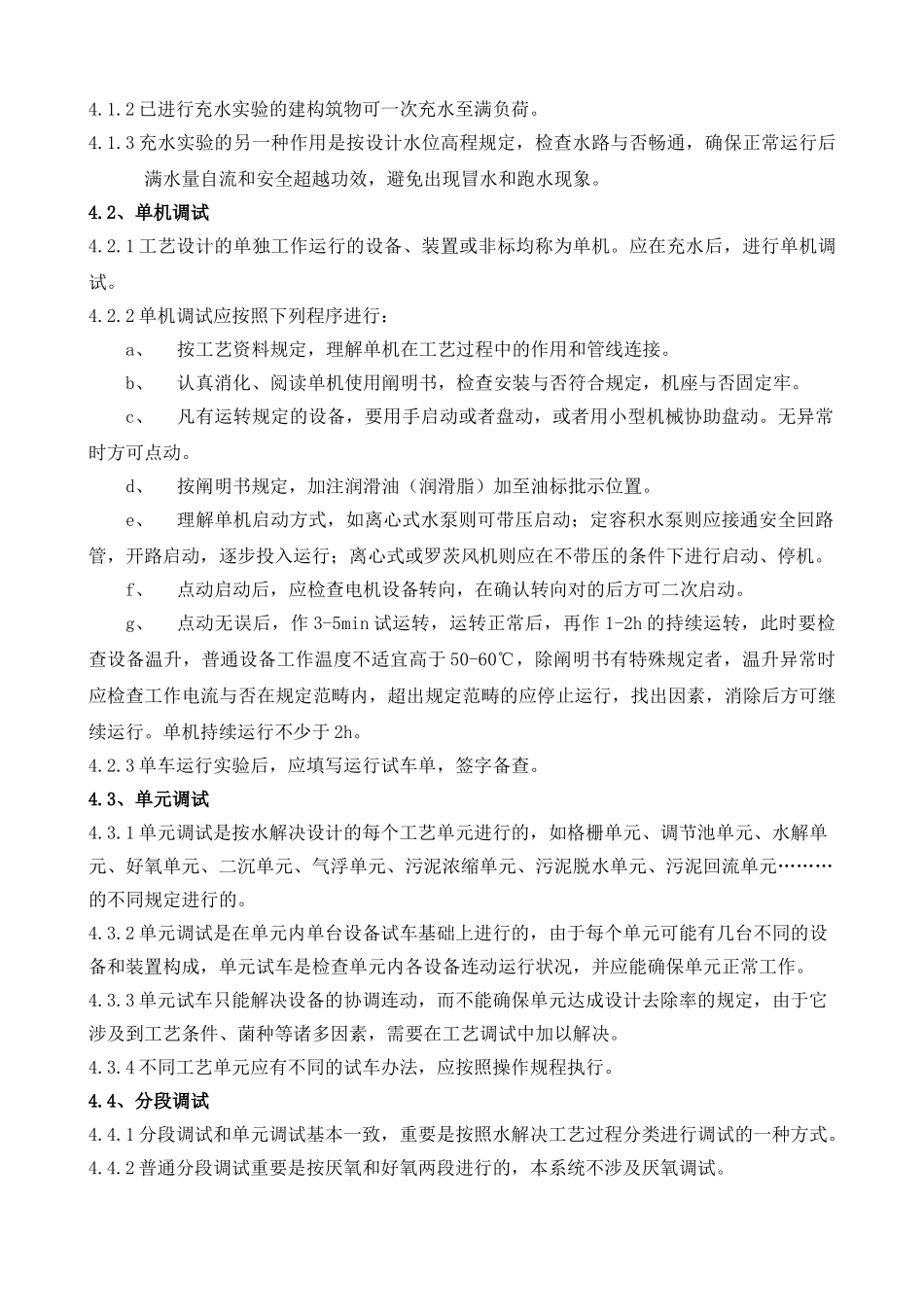

1试水(充水)方式4
1按设计工艺次序向各单元进行充水实验;根据实际状况可使用干净水或轻度污染水(积水、雨水)
建构筑物未进行充水实验的,充水按照设计规定普通分三次完毕,即1/3、1/3、1/3充水,每充水1/3后,暂停3-8小时,检查液面变动及建构筑物池体的渗漏和耐压状况
特别注意:设计不受力的双侧均水位隔墙,充水应在二侧同时冲水
2已进行充水实验的建构筑物可一次充水至满负荷
3充水实验的另一种作用是按设计水位高程规定,检查水路与否畅通,确保正常运行后满水量自流和安全超越功效,避免出现冒水和跑水现象
2、单机调试4

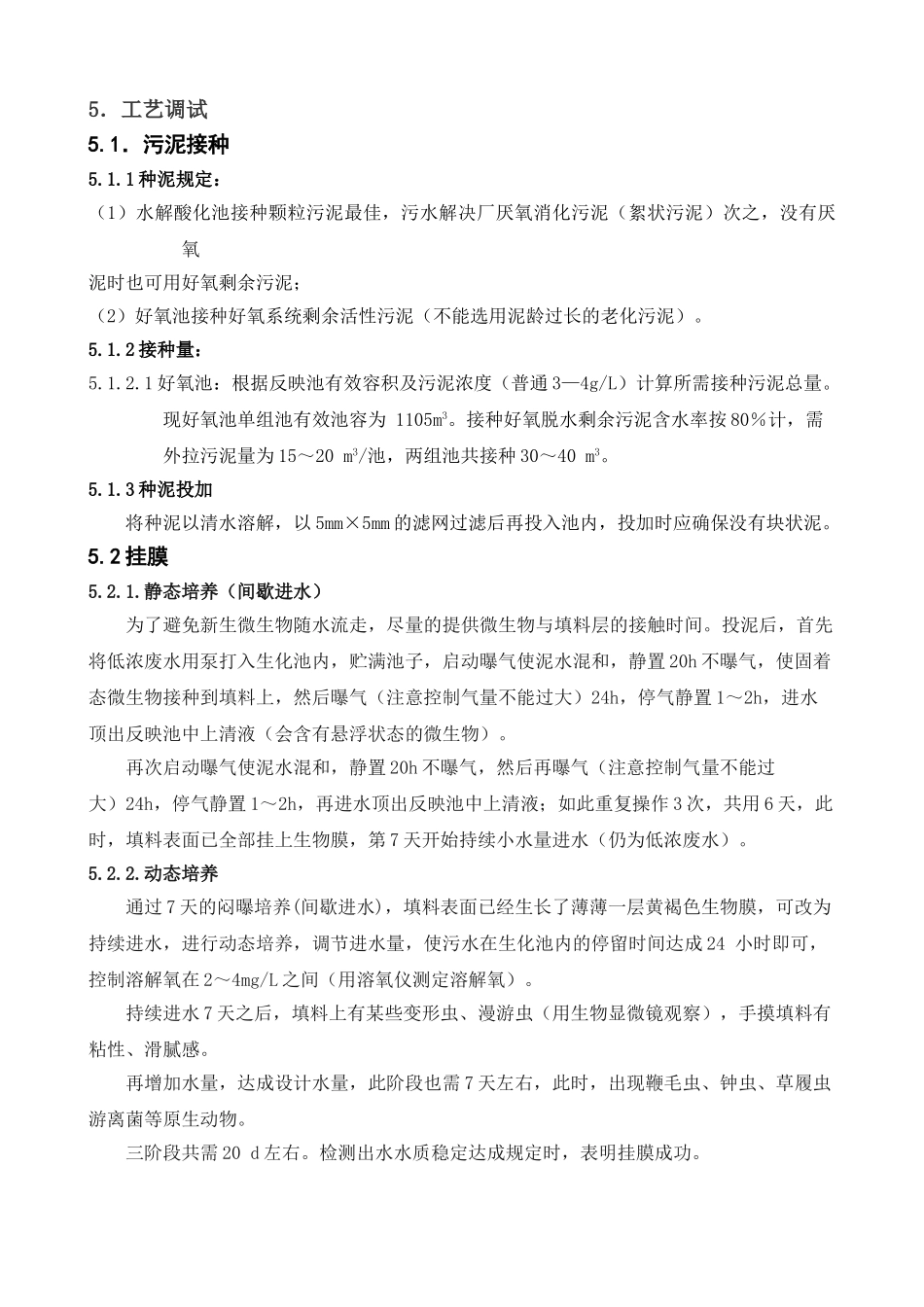

1工艺设计的单独工作运行的设备、装置
