西马社区污水改造工程(双壁波纹管)施工方案一、工程概况西马社区污水管道改造工程,涉及HDPE双壁波纹管的施工
二、编制根据1
《建筑给排水设计规范》GB50015-2
《室外排水设计规范》GB50014-3
《给水排水工程管道构造设计规范》GB50332-4
《给水排水管道工程施工及验收规范》GB50268-项目部施工办质检办机务办测量办实验室一工区二工区三
劳动力需求计划序号工种数量备注1项目管理人员42电工23挖掘机操作工24管工105测量工46力工57机修工18碾路机操作工19随车吊操作工1四、施工方法4
1施工原则1)管道施工:先主干,后分支,先深后浅,分支管线施工应当在构造物施工之后进行

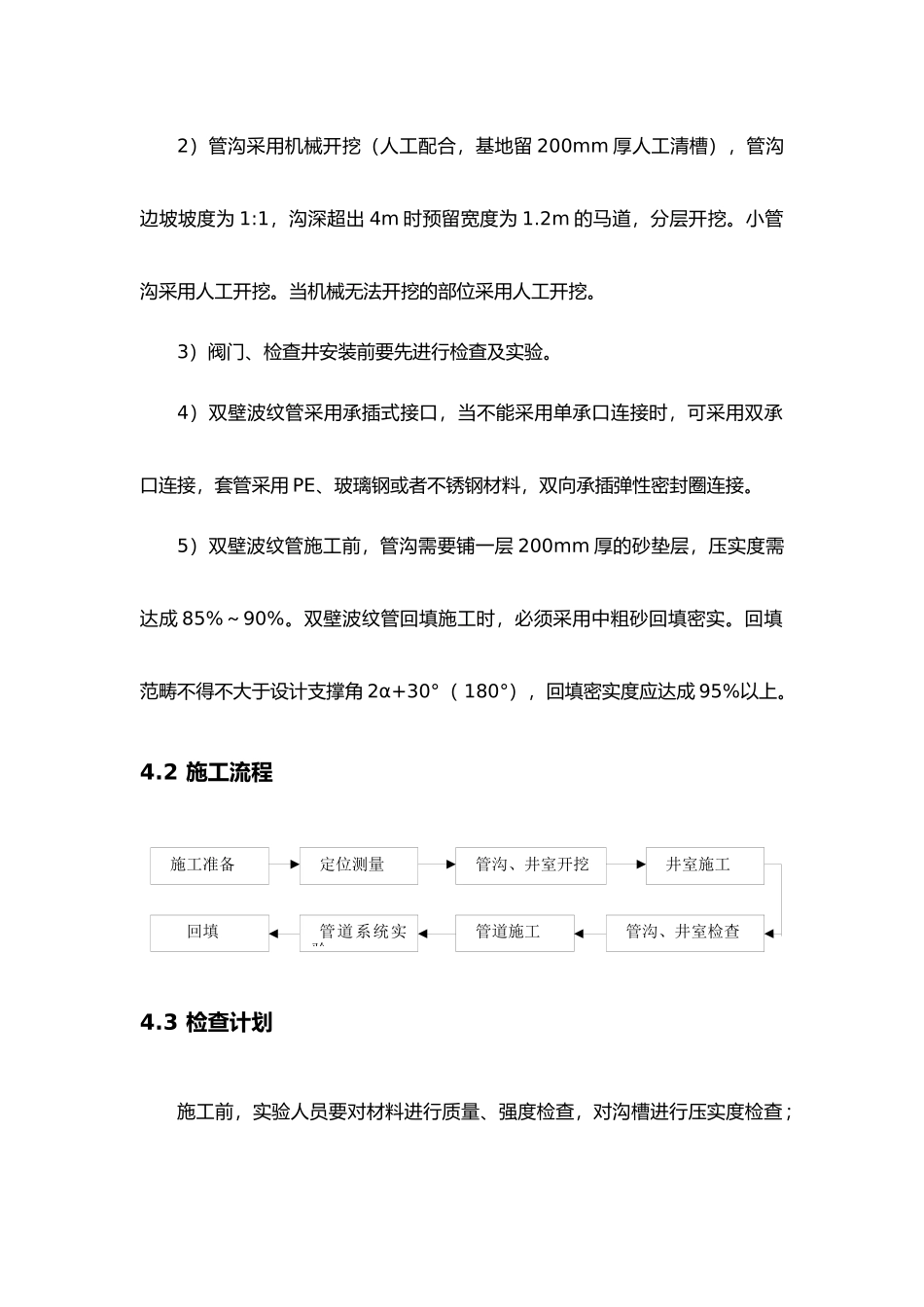

一工区二工区2)管沟采用机械开挖(人工配合,基地留200mm厚人工清槽),管沟边坡坡度为1:1,沟深超出4m时预留宽度为1
2m的马道,分层开挖
小管沟采用人工开挖
当机械无法开挖的部位采用人工开挖
3)阀门、检查井安装前要先进行检查及实验
4)双壁波纹管采用承插式接口,当不能采用单承口连接时,可采用双承口连接,套管采用PE、玻璃钢或者不锈钢材料,双向承插弹性密封圈连接
5)双壁波纹管施工前,管沟需要铺一层200mm厚的砂垫层,压实度需达成85%~90%
双壁波纹管回填施工时,必须采用中粗砂回填密实
回填范畴不得不大于设计支撑角2α+30°(180°),回填密实度应达成95%以上
2施工流程4
3检查计划施工前,实验人员要对材料进行质量、强度检查,对沟槽进行压实度检查;施工准备定位测量管沟、井室开挖井室施工回填管道系统实验管道施工管沟、井室检查施工时要检查焊缝焊接、管道的走向,标高和坡度;管道安装后要进行密实性实验,回填后进行压实度实验
当采用供应商提供的管材时,应将供应商的管材名称、规格、单价、检实验报告等资料报业主批复
材料管理1)材料检查全部的材料必须有合格证及
