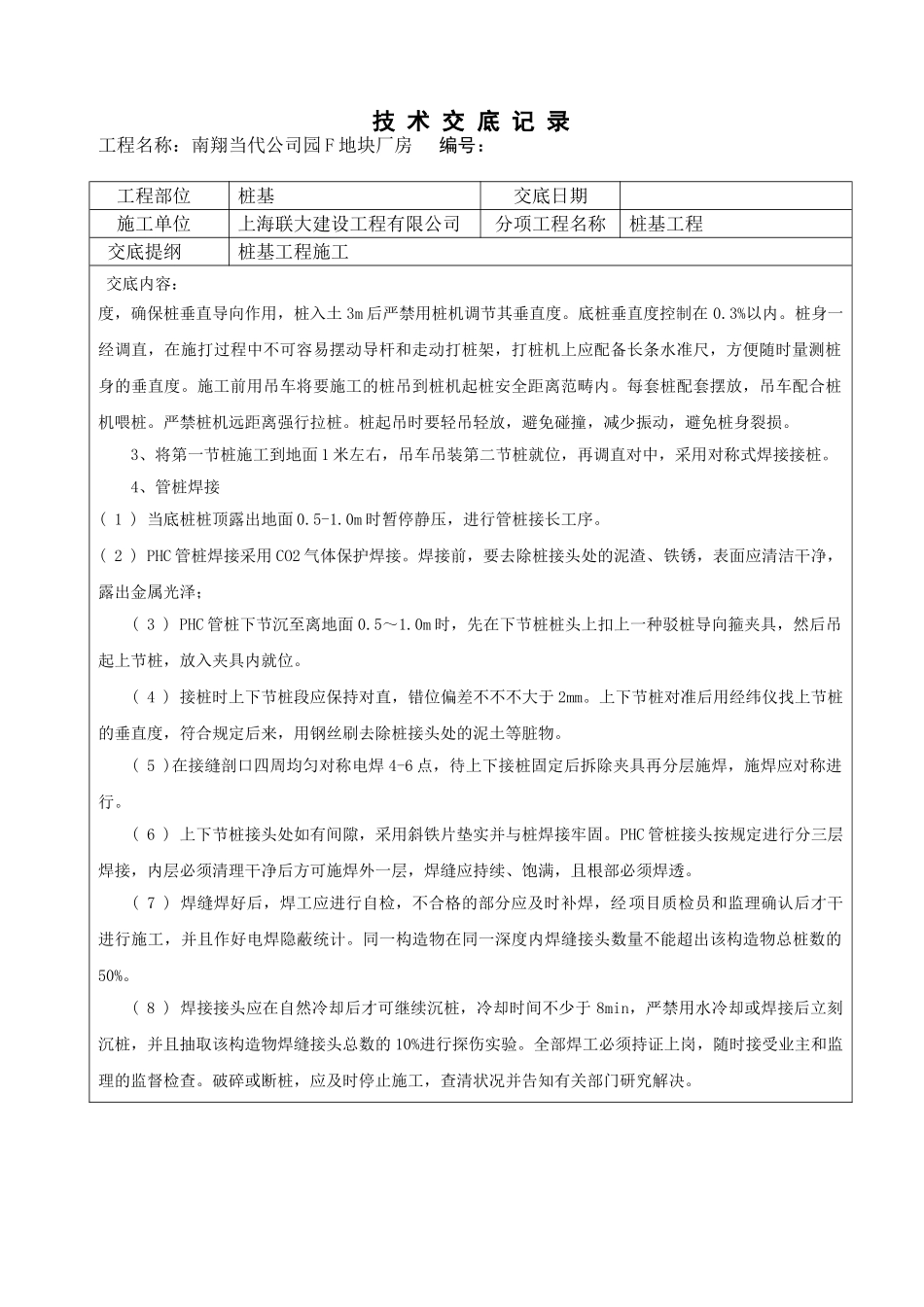

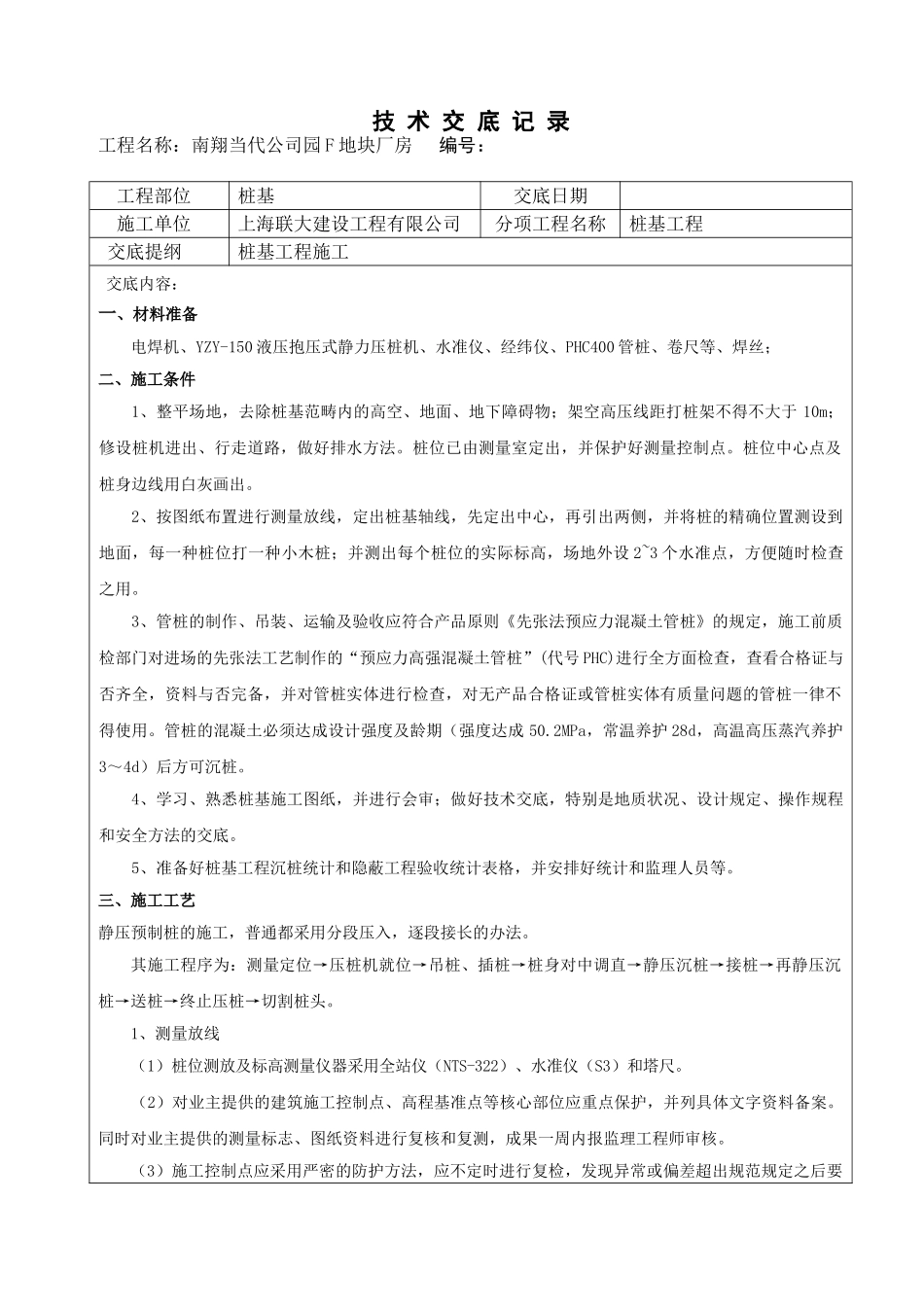

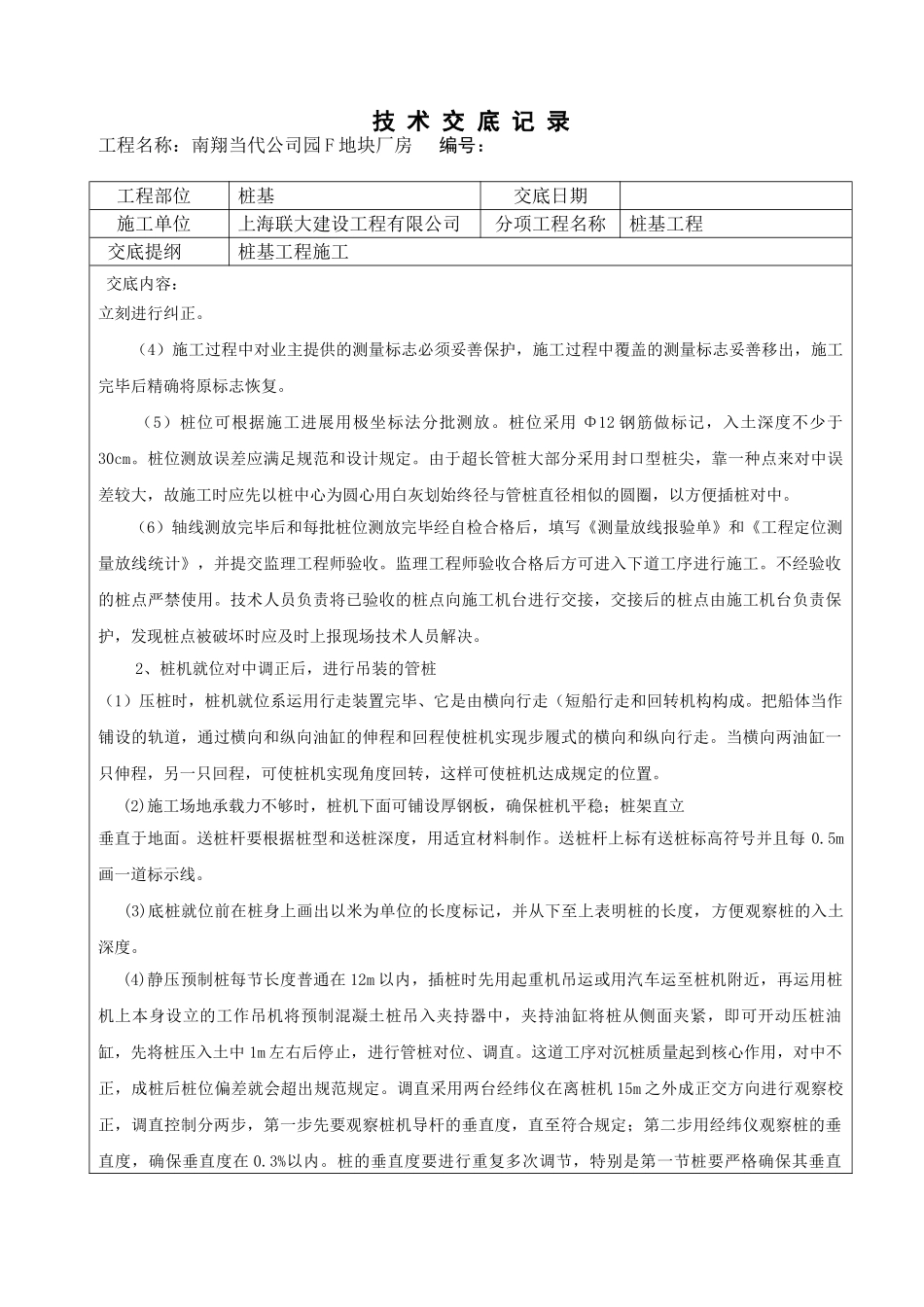

技术交底记录工程名称:南翔当代公司园F地块厂房编号:工程部位桩基交底日期施工单位上海联大建设工程有限公司分项工程名称桩基工程交底提纲桩基工程施工交底内容:一、材料准备电焊机、YZY-150液压抱压式静力压桩机、水准仪、经纬仪、PHC400管桩、卷尺等、焊丝;二、施工条件1、整平场地,去除桩基范畴内的高空、地面、地下障碍物;架空高压线距打桩架不得不大于10m;修设桩机进出、行走道路,做好排水方法
桩位已由测量室定出,并保护好测量控制点
桩位中心点及桩身边线用白灰画出
2、按图纸布置进行测量放线,定出桩基轴线,先定出中心,再引出两侧,并将桩的精确位置测设到地面,每一种桩位打一种小木桩;并测出每个桩位的实际标高,场地外设2~3个水准点,方便随时检查之用
3、管桩的制作、吊装、运输及验收应符合产品原则《先张法预应力混凝土管桩》的规定,施工前质检部门对进场的先张法工艺制作的“预应力高强混凝土管桩”(代号PHC)进行全方面检查,查看合格证与否齐全,资料与否完备,并对管桩实体进行检查,对无产品合格证或管桩实体有质量问题的管桩一律不得使用
管桩的混凝土必须达成设计强度及龄期(强度达成50
2MPa,常温养护28d,高温高压蒸汽养护3~4d)后方可沉桩
4、学习、熟悉桩基施工图纸,并进行会审;做好技术交底,特别是地质状况、设计规定、操作规程和安全方法的交底
5、准备好桩基工程沉桩统计和隐蔽工程验收统计表格,并安排好统计和监理人员等
三、施工工艺静压预制桩的施工,普通都采用分段压入,逐段接长的办法
其施工程序为:测量定位→压桩机就位→吊桩、插桩→桩身对中调直→静压沉桩→接桩→再静压沉桩→送桩→终止压桩→切割桩头
1、测量放线(1)桩位测放及标高测量仪器采用全站仪(NTS-322)、水准仪(S3)和塔尺
(2)对业主提供的建筑施工控制点、高程基准点等核心部位应重点保护,并列具体文字资料备案
