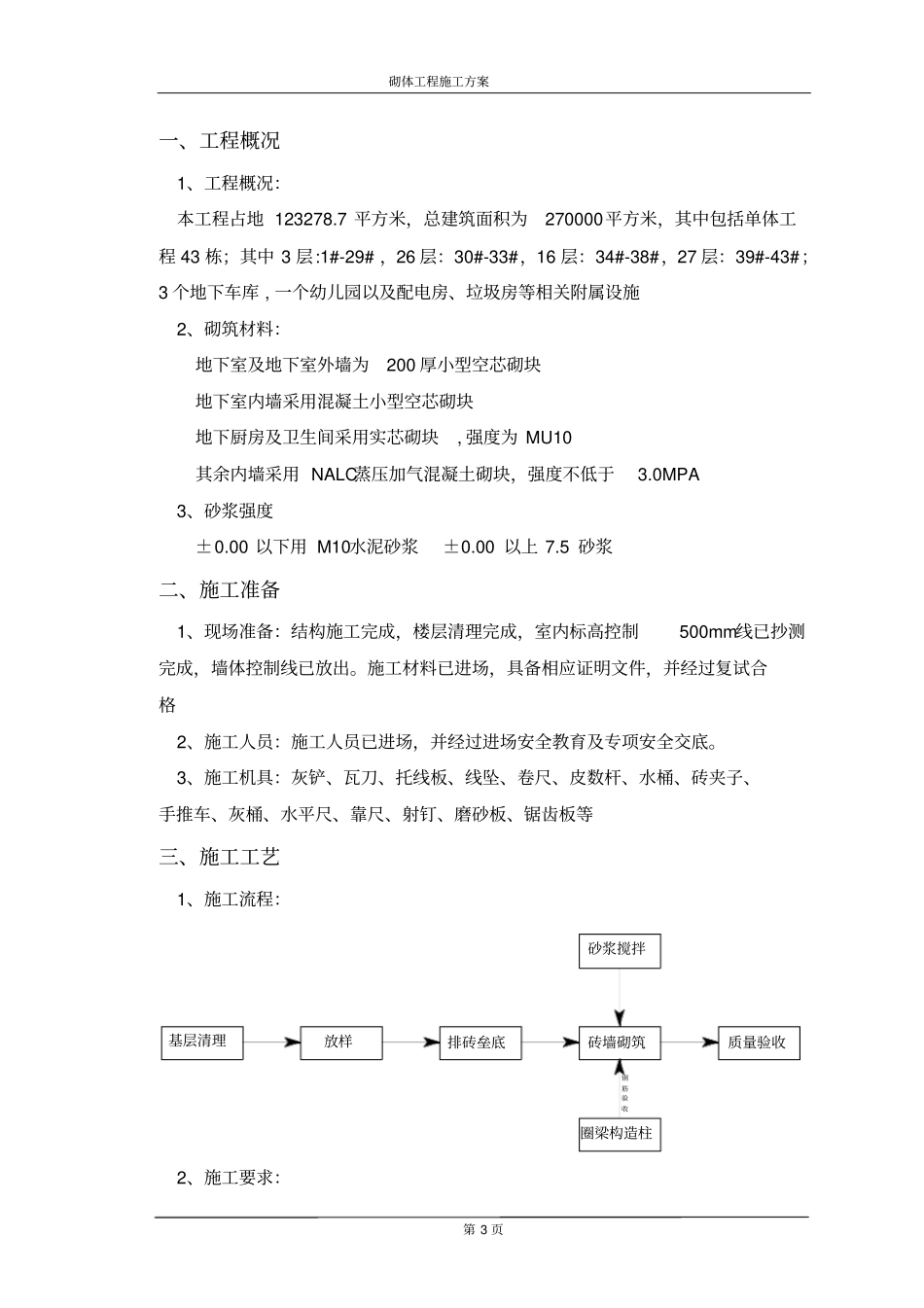

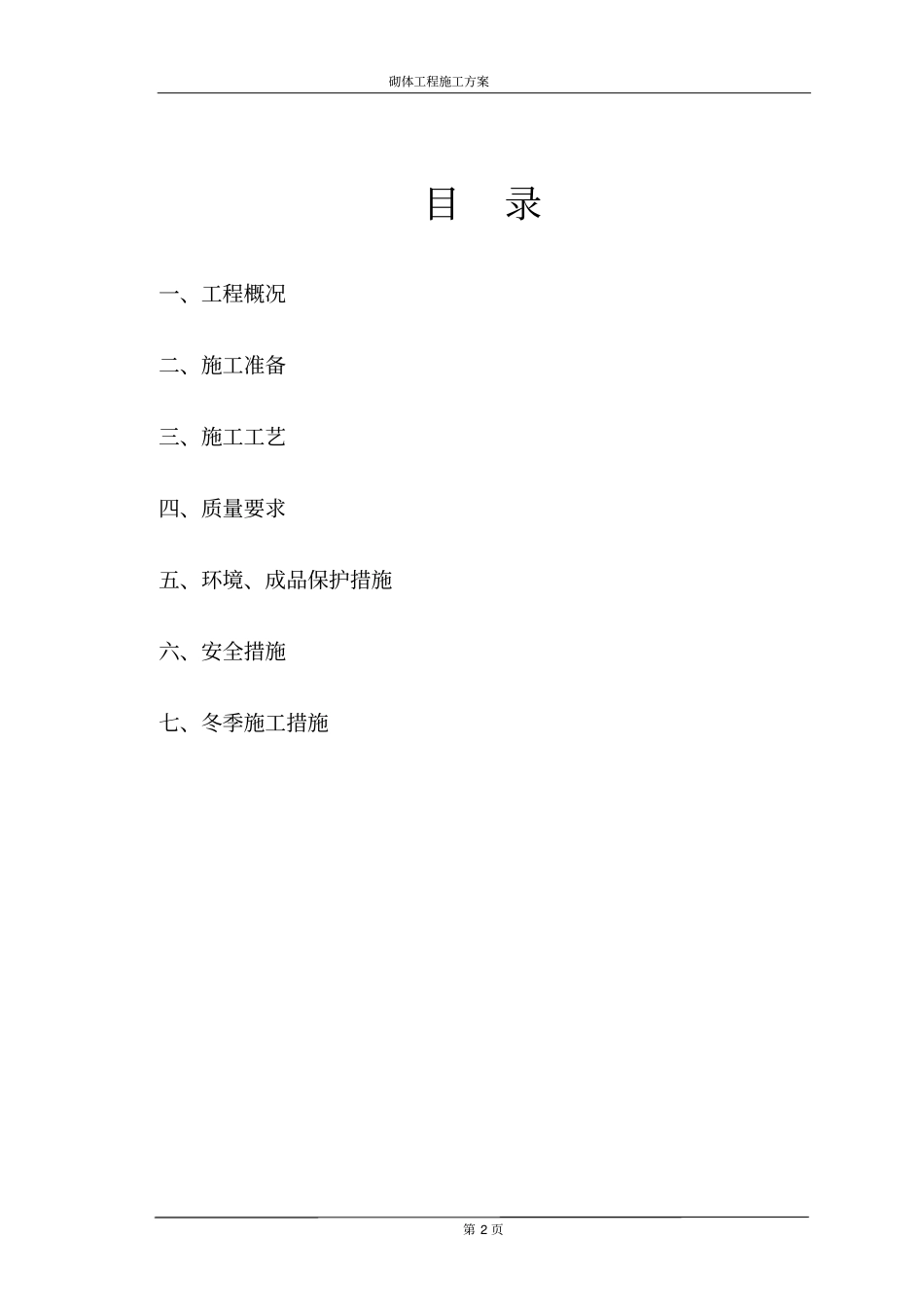

砌体工程施工方案第1页xxxxxxxx砌体施工方案砌体工程施工方案第2页目录一、工程概况二、施工准备三、施工工艺四、质量要求五、环境、成品保护措施六、安全措施七、冬季施工措施砌体工程施工方案第3页一、工程概况1、工程概况:本工程占地123278
7平方米,总建筑面积为270000平方米,其中包括单体工程43栋;其中3层:1#-29#,26层:30#-33#,16层:34#-38#,27层:39#-43#;3个地下车库,一个幼儿园以及配电房、垃圾房等相关附属设施2、砌筑材料:地下室及地下室外墙为200厚小型空芯砌块地下室内墙采用混凝土小型空芯砌块地下厨房及卫生间采用实芯砌块,强度为MU10其余内墙采用NALC蒸压加气混凝土砌块,强度不低于3
0MPA3、砂浆强度±0
00以下用M10水泥砂浆±0
5砂浆二、施工准备1、现场准备:结构施工完成,楼层清理完成,室内标高控制500mm线已抄测完成,墙体控制线已放出
施工材料已进场,具备相应证明文件,并经过复试合格2、施工人员:施工人员已进场,并经过进场安全教育及专项安全交底
3、施工机具:灰铲、瓦刀、托线板、线坠、卷尺、皮数杆、水桶、砖夹子、手推车、灰桶、水平尺、靠尺、射钉、磨砂板、锯齿板等三、施工工艺1、施工流程:质量验收钢筋验收基层清理放样排砖垒底砖墙砌筑砂浆搅拌圈梁构造柱2、施工要求:砌体工程施工方案第4页2
1、基层清理:根据图纸,清理需要砌筑的位置
要求清除表面浮灰,铲除浮浆
2、放样:根据图纸及轴线,弹出墙体宽度及门洞口位置线
3、排砖垒底:在所要砌筑的位置提前浇水润湿,根据墨线位置,第一皮砖从转角、门边或端部开始进行排砖
通过柱子之间的建筑500线在第一皮砖找平
3、墙体砌筑:3
1、砌筑方式:砖墙240墙采用梅花丁砌法,120墙采用全顺砌法
加气混凝土砌块墙、砂加气砌块墙采用全顺砌法
