-1-国内部分铺架施工典型事故案例分析选编编者按:随着铁路建设的大发展,铺架施工作业任务急剧增加,大型铺架设备的使用日益频繁,特别是现在发展高速铁路进程逐渐加快,大型铺架设备在高速铁路建设中的使用将会更加频繁,如果发生事故造成的伤亡和损失将会更大
公司近几年承揽的铺架施工任务近20亿,铺架施工配套设备日趋完备,公司面临的铺架施工安全形势十分严峻,为保障铺架施工安全生产,能够做到及时发现问题、及时解决问题、及时消除安全隐患,现搜集国内部分铺架施工作业事故案例,希望公司所属各铺架单位引起高度重视,认真组织学习、分析,引以为戒,总结经验,确保公司的铺架施工作业安全有序可控

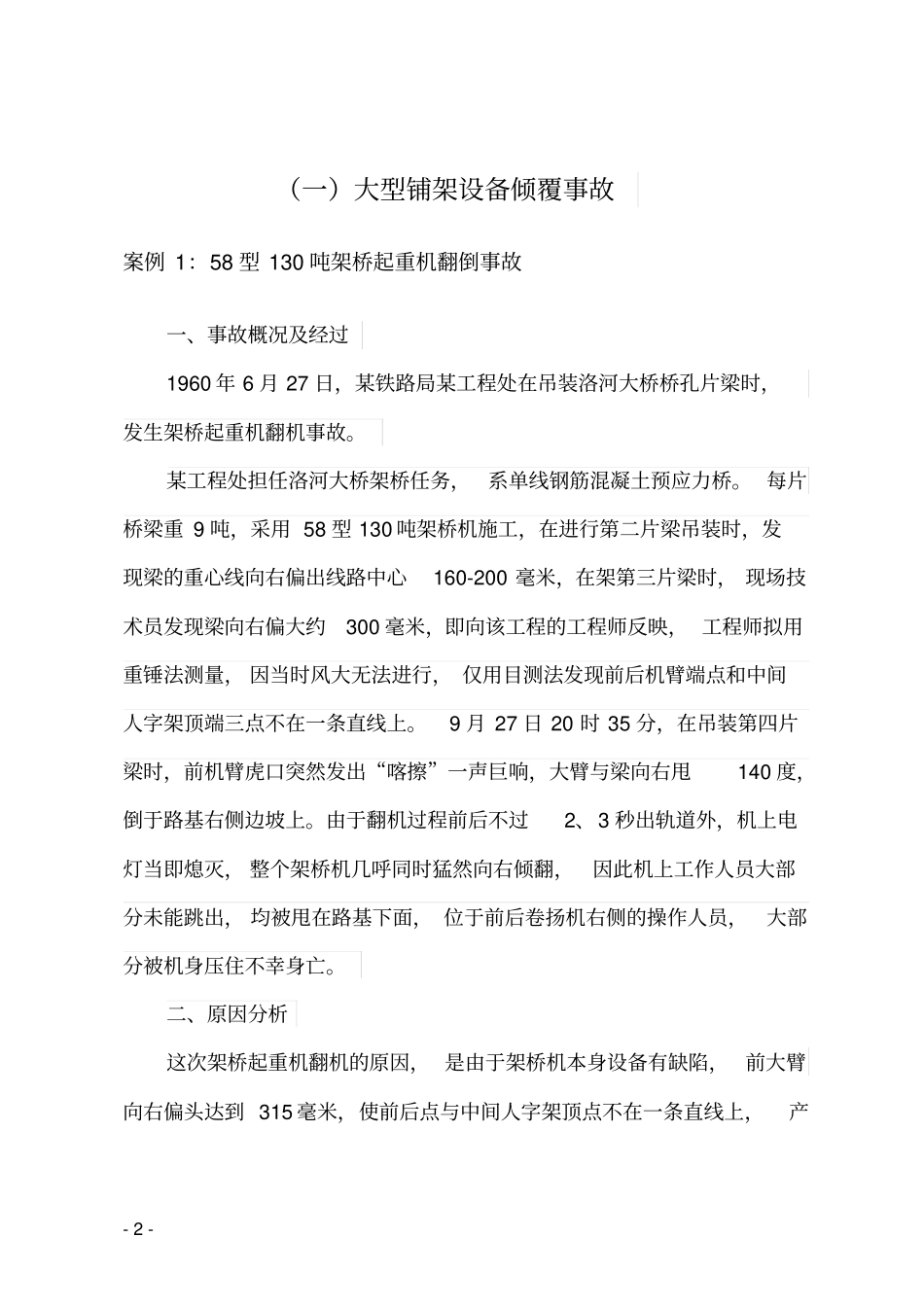

-2-(一)大型铺架设备倾覆事故案例1:58型130吨架桥起重机翻倒事故一、事故概况及经过1960年6月27日,某铁路局某工程处在吊装洛河大桥桥孔片梁时,发生架桥起重机翻机事故
某工程处担任洛河大桥架桥任务,系单线钢筋混凝土预应力桥
每片桥梁重9吨,采用58型130吨架桥机施工,在进行第二片梁吊装时,发现梁的重心线向右偏出线路中心160-200毫米,在架第三片梁时,现场技术员发现梁向右偏大约300毫米,即向该工程的工程师反映,工程师拟用重锤法测量,因当时风大无法进行,仅用目测法发现前后机臂端点和中间人字架顶端三点不在一条直线上
9月27日20时35分,在吊装第四片梁时,前机臂虎口突然发出“喀擦”一声巨响,大臂与梁向右甩140度,倒于路基右侧边坡上
由于翻机过程前后不过2、3秒出轨道外,机上电灯当即熄灭,整个架桥机几呼同时猛然向右倾翻,因此机上工作人员大部分未能跳出,均被甩在路基下面,位于前后卷扬机右侧的操作人员,大部分被机身压住不幸身亡

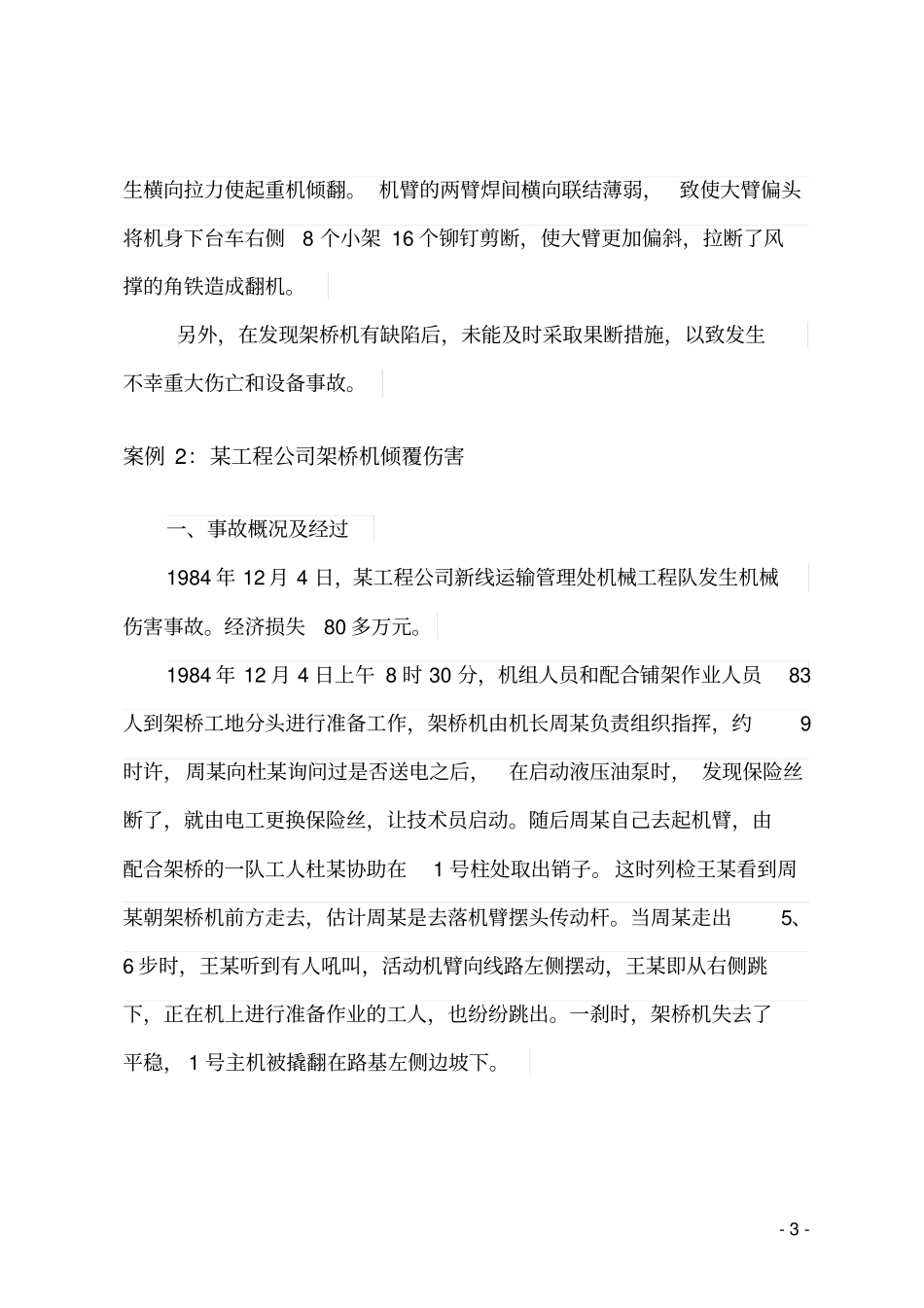

二、原因分析这次架桥起重机翻机的原因,是由于架桥机本身设备有缺陷,前大臂向右偏头达到315毫米,使前后点与中间人字架顶点不在一条直线上,产-3-生横向拉力使起重机倾翻
