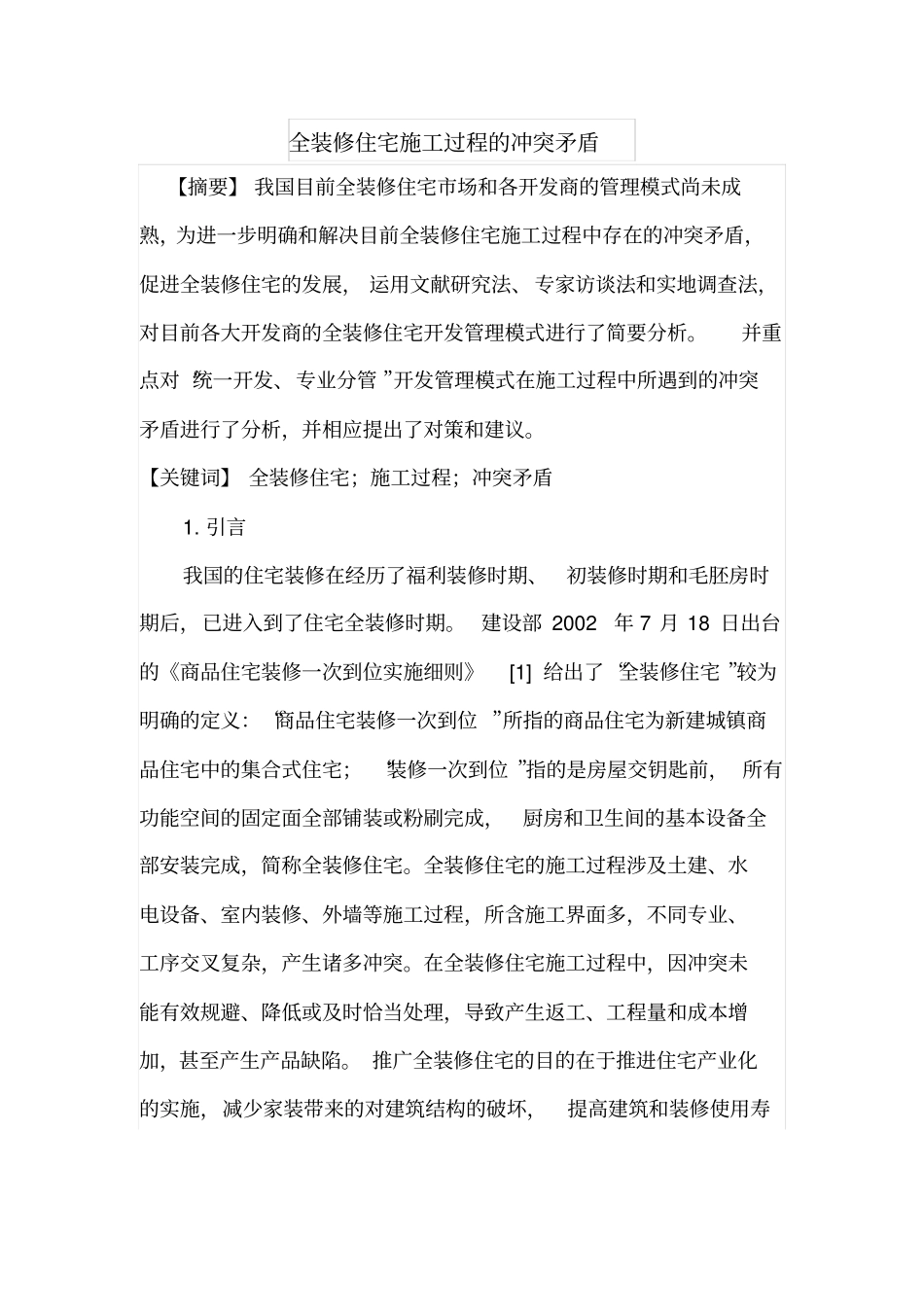

全装修住宅施工过程的冲突矛盾【摘要】我国目前全装修住宅市场和各开发商的管理模式尚未成熟,为进一步明确和解决目前全装修住宅施工过程中存在的冲突矛盾,促进全装修住宅的发展,运用文献研究法、专家访谈法和实地调查法,对目前各大开发商的全装修住宅开发管理模式进行了简要分析
并重点对“统一开发、专业分管”开发管理模式在施工过程中所遇到的冲突矛盾进行了分析,并相应提出了对策和建议
【关键词】全装修住宅;施工过程;冲突矛盾1
引言我国的住宅装修在经历了福利装修时期、初装修时期和毛胚房时期后,已进入到了住宅全装修时期
建设部2002年7月18日出台的《商品住宅装修一次到位实施细则》[1]给出了“全装修住宅”较为明确的定义:“商品住宅装修一次到位”所指的商品住宅为新建城镇商品住宅中的集合式住宅;“装修一次到位”指的是房屋交钥匙前,所有功能空间的固定面全部铺装或粉刷完成,厨房和卫生间的基本设备全部安装完成,简称全装修住宅
全装修住宅的施工过程涉及土建、水电设备、室内装修、外墙等施工过程,所含施工界面多,不同专业、工序交叉复杂,产生诸多冲突
在全装修住宅施工过程中,因冲突未能有效规避、降低或及时恰当处理,导致产生返工、工程量和成本增加,甚至产生产品缺陷
推广全装修住宅的目的在于推进住宅产业化的实施,减少家装带来的对建筑结构的破坏,提高建筑和装修使用寿命,避免建筑材料浪费,减少建筑垃圾,降低建筑碳排放,提高消费者对住宅产品的满意度和认可度
目前我国全装修住宅施工过程系统化组织不足,一体化水平不高
因此,有必要对全装修住宅施工过程中的常见冲突矛盾进行梳理分析,并探寻对策,提高全装修住宅的施工管理水平
全装修住宅施工管理现状我国最近10年才逐步进入全住宅装修时期
目前,除深圳、广州等城市外,我国住宅市场全装修住宅整体比例较低

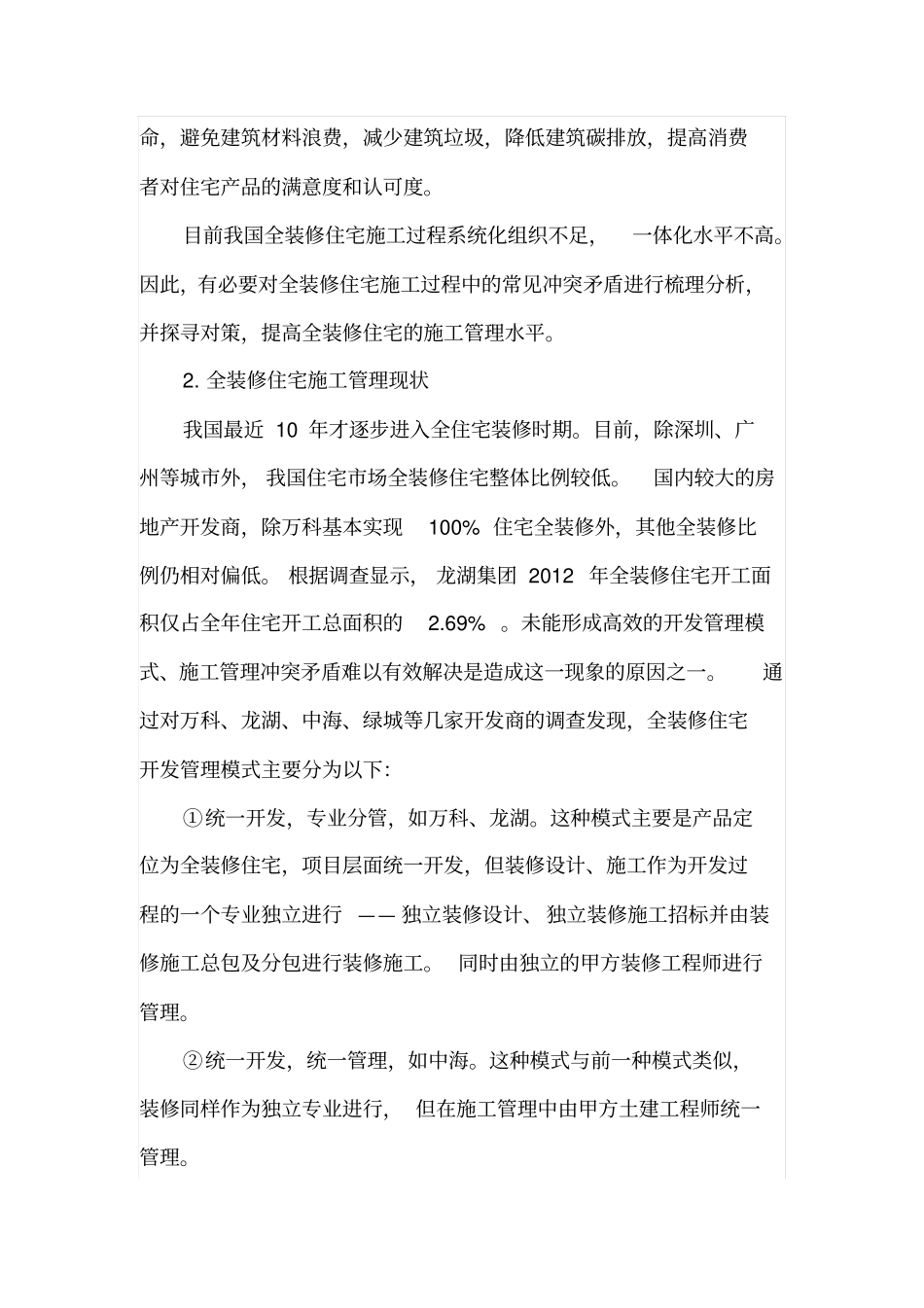

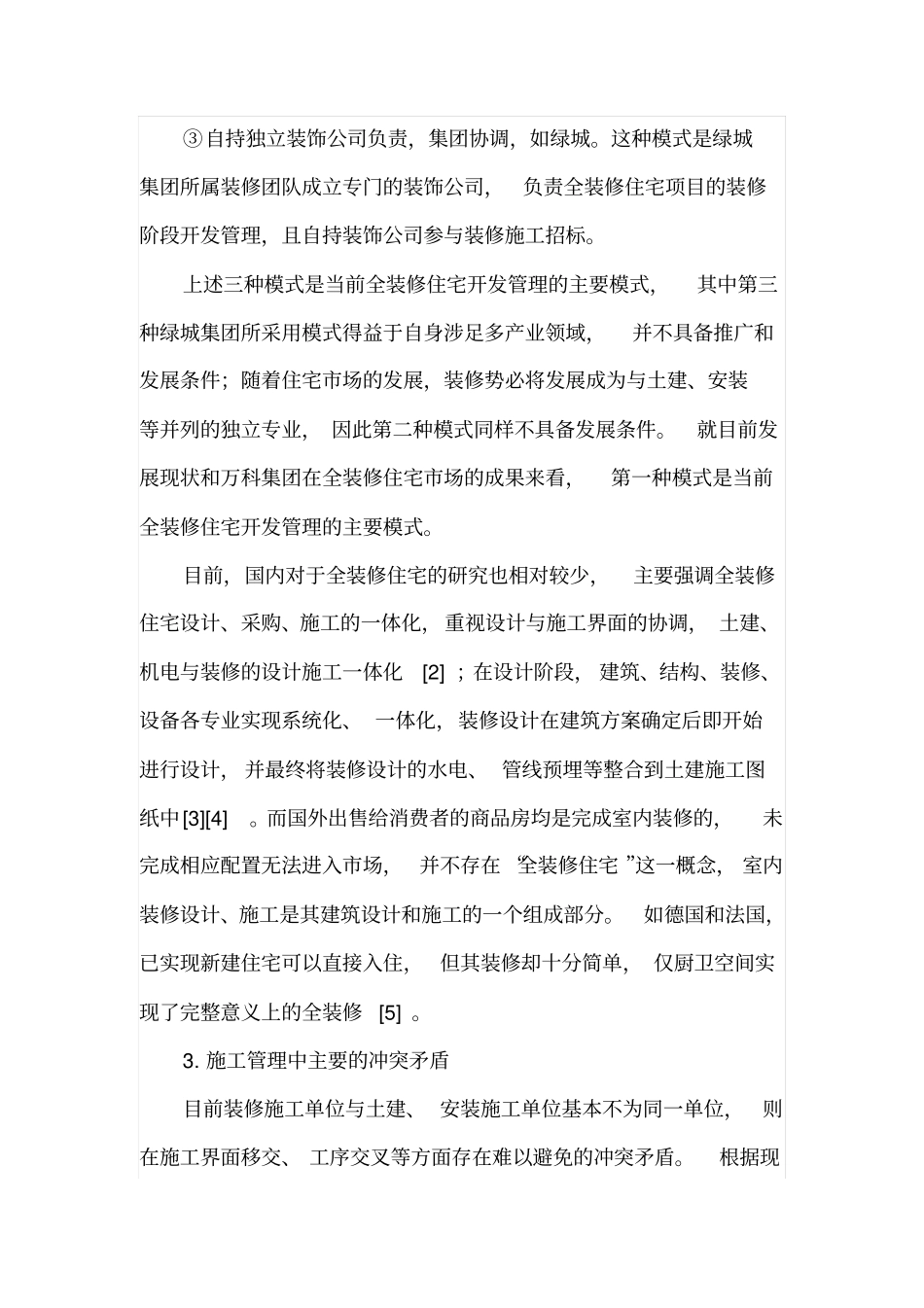

国内较大的房地产开发商,除万科基本实现100%住宅全装修外,其他全装修比例
