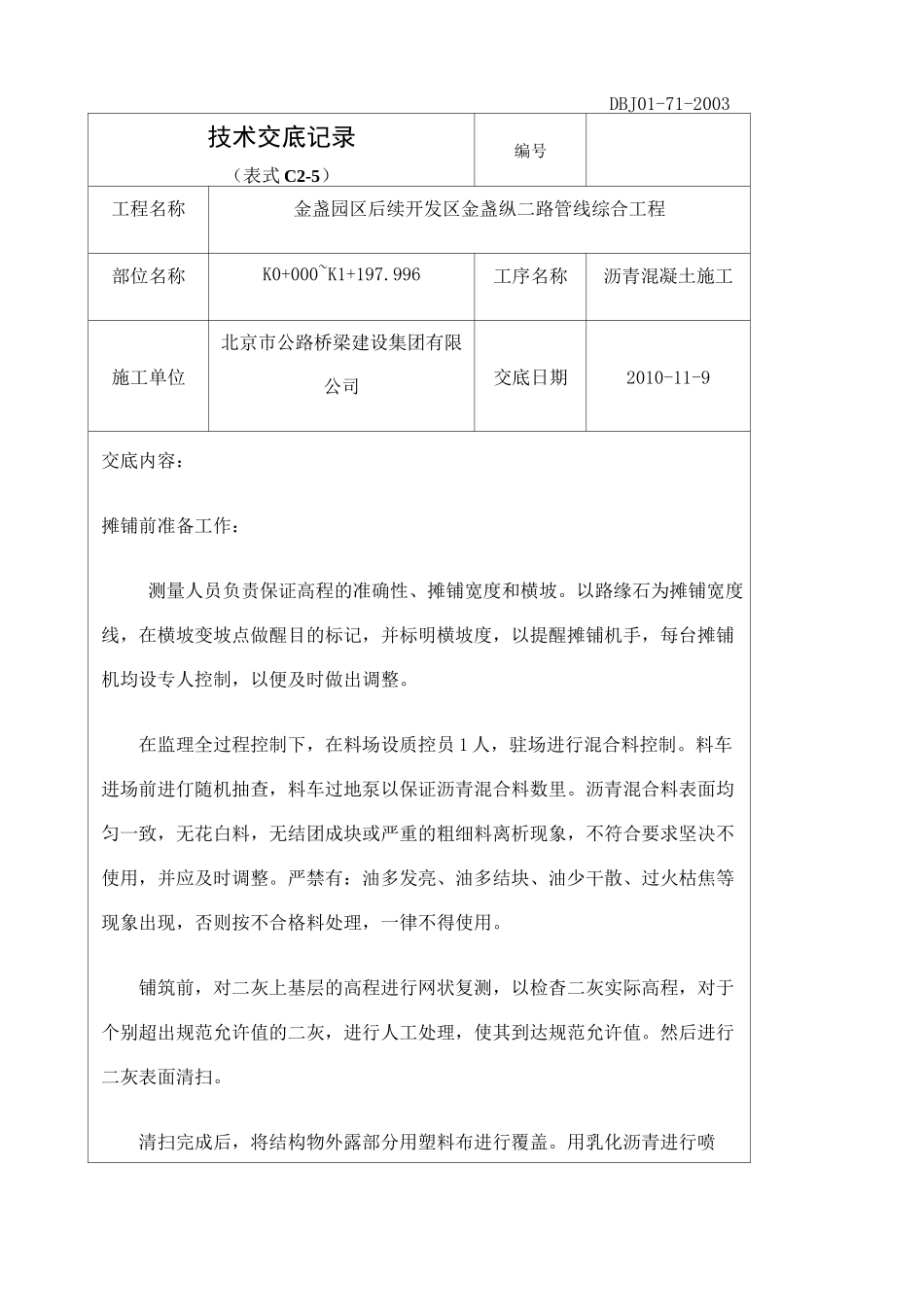

DBJ01-71-2003技术交底记录(表式C2-5)编号工程名称金盏园区后续开发区金盏纵二路管线综合工程部位名称K0+000~K1+197
996工序名称沥青混凝土施工施工单位北京市公路桥梁建设集团有限公司交底日期2010-11-9交底内容:摊铺前准备工作:测量人员负责保证高程的准确性、摊铺宽度和横坡
以路缘石为摊铺宽度线,在横坡变坡点做醒目的标记,并标明横坡度,以提醒摊铺机手,每台摊铺机均设专人控制,以便及时做出调整
在监理全过程控制下,在料场设质控员1人,驻场进行混合料控制
料车进场前进仃随机抽查,料车过地泵以保证沥青混合料数里
沥青混合料表面均匀一致,无花白料,无结团成块或严重的粗细料离析现象,不符合要求坚决不使用,并应及时调整
严禁有:油多发亮、油多结块、油少干散、过火枯焦等现象出现,否则按不合格料处理,一律不得使用
铺筑前,对二灰上基层的高程进行网状复测,以检杳二灰实际高程,对于个别超出规范允许值的二灰,进行人工处理,使其到达规范允许值
然后进行二灰表面清扫
清扫完成后,将结构物外露部分用塑料布进行覆盖
用乳化沥青进行喷洒

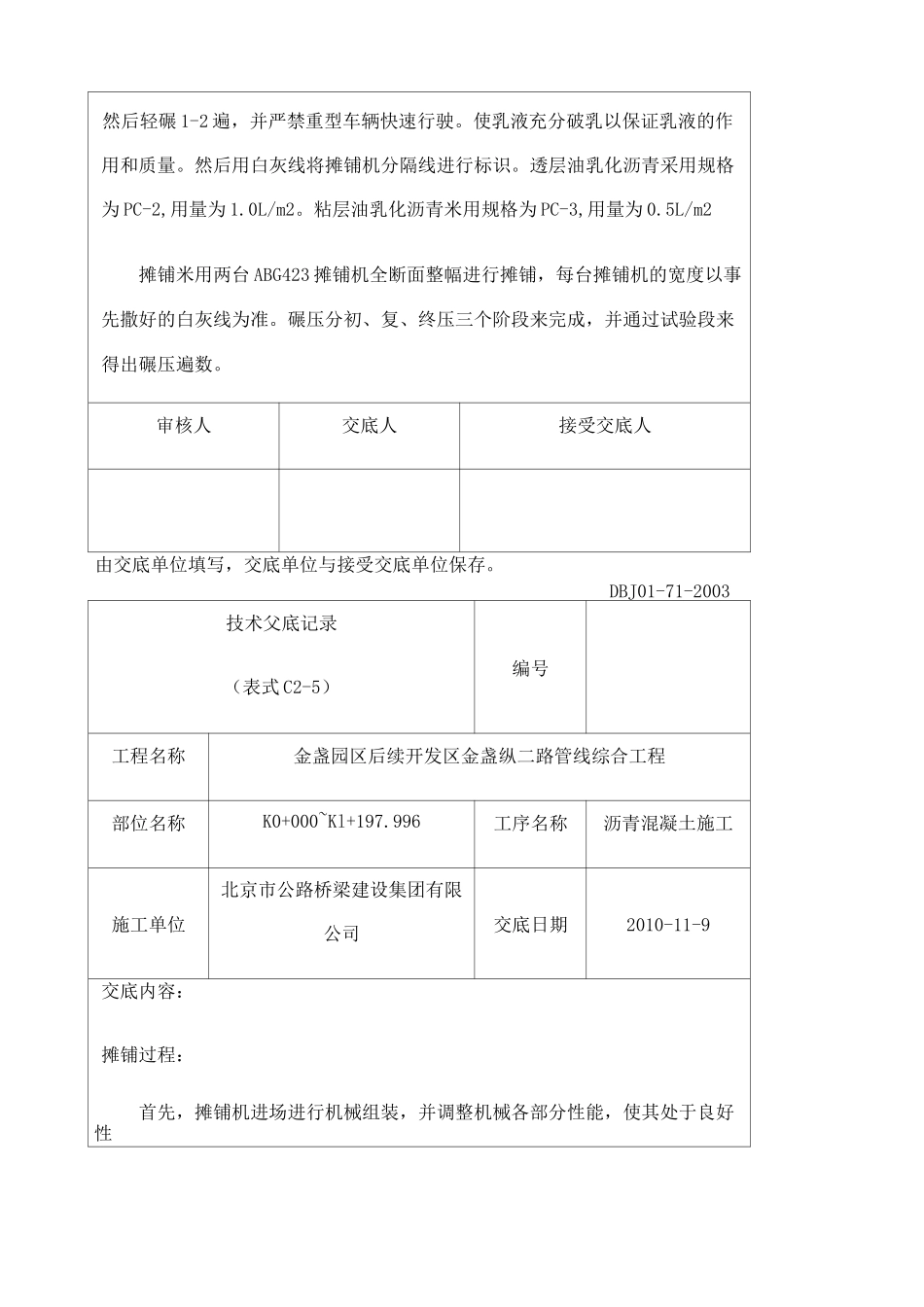

然后轻碾1-2遍,并严禁重型车辆快速行驶
使乳液充分破乳以保证乳液的作用和质量
然后用白灰线将摊铺机分隔线进行标识
透层油乳化沥青采用规格为PC-2,用量为1
粘层油乳化沥青米用规格为PC-3,用量为0
5L/m2摊铺米用两台ABG423摊铺机全断面整幅进行摊铺,每台摊铺机的宽度以事先撒好的白灰线为准

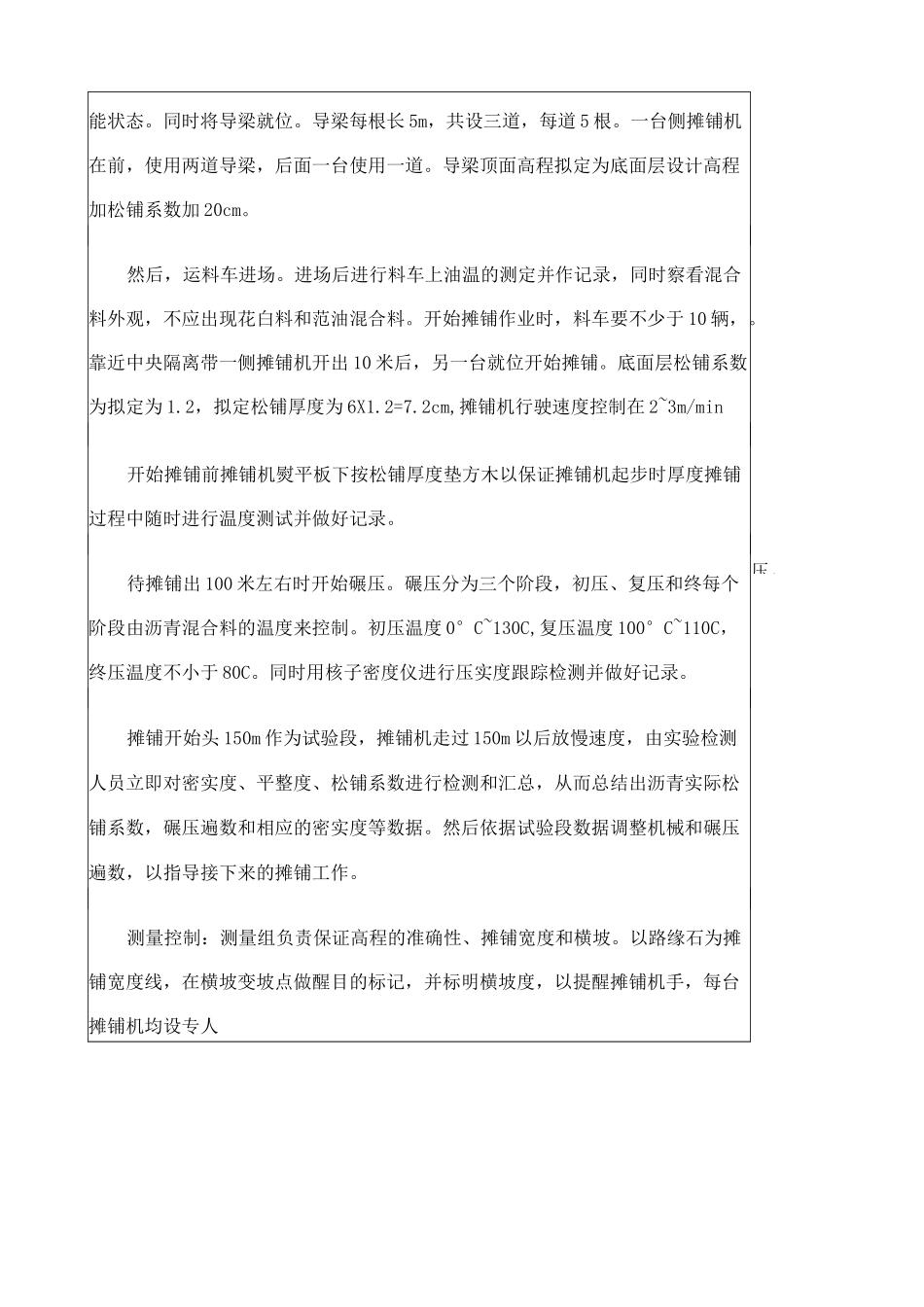

碾压分初、复、终压三个阶段来完成,并通过试验段来得出碾压遍数
审核人交底人接受交底人由交底单位填写,交底单位与接受交底单位保存
