施工技术交底记录C1

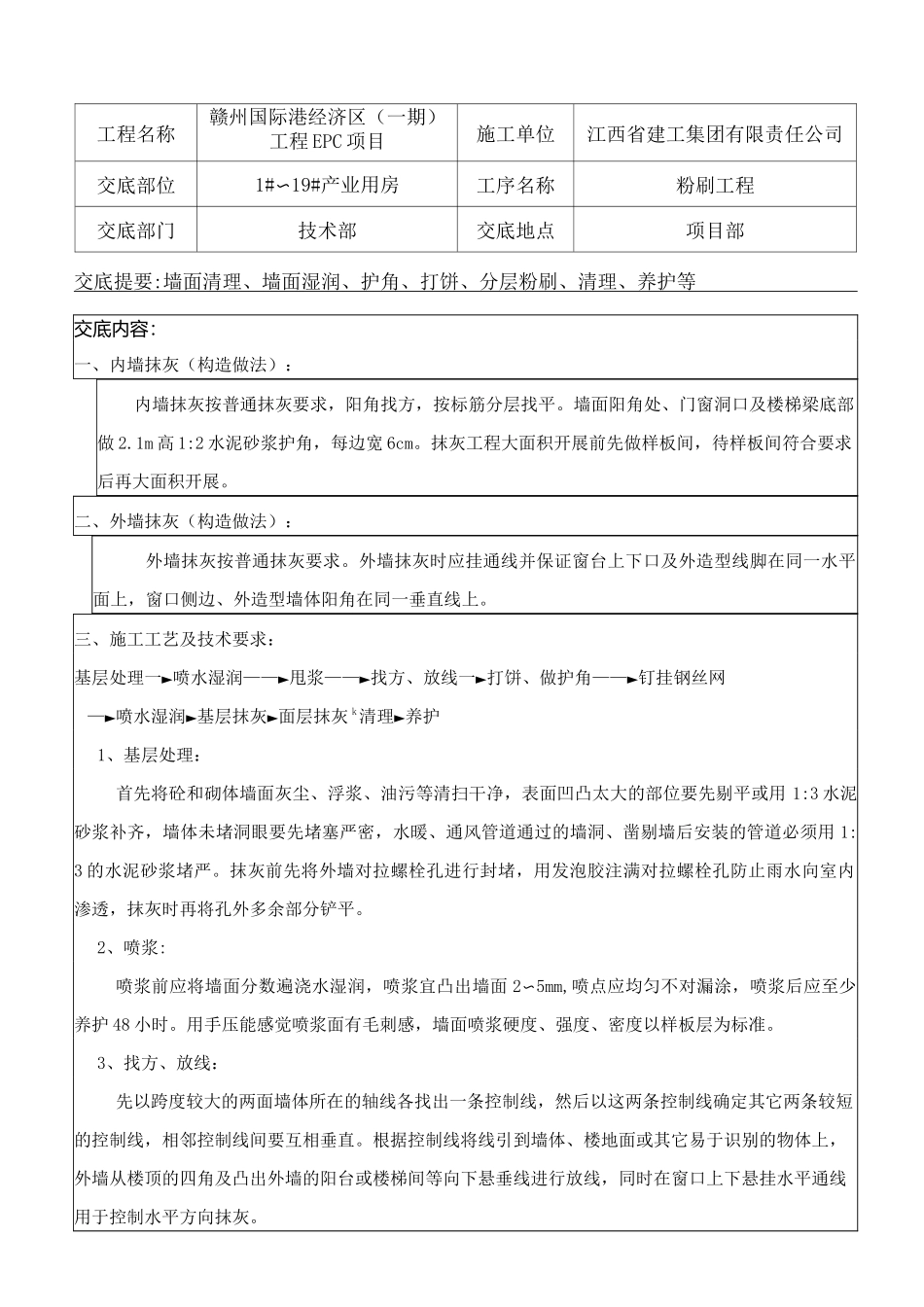

11编号:JSJD-FS-001工程名称赣州国际港经济区(一期)工程EPC项目施工单位江西省建工集团有限责任公司交底部位1#〜19#产业用房工序名称粉刷工程交底部门技术部交底地点项目部交底提要:墙面清理、墙面湿润、护角、打饼、分层粉刷、清理、养护等交底内容:一、内墙抹灰(构造做法):内墙抹灰按普通抹灰要求,阳角找方,按标筋分层找平
墙面阳角处、门窗洞口及楼梯梁底部做2
1m高1:2水泥砂浆护角,每边宽6cm
抹灰工程大面积开展前先做样板间,待样板间符合要求后再大面积开展
二、外墙抹灰(构造做法):外墙抹灰按普通抹灰要求
外墙抹灰时应挂通线并保证窗台上下口及外造型线脚在同一水平面上,窗口侧边、外造型墙体阳角在同一垂直线上
三、施工工艺及技术要求:基层处理一►喷水湿润——►甩浆——►找方、放线一►打饼、做护角——►钉挂钢丝网—►喷水湿润►基层抹灰►面层抹灰k清理►养护1、基层处理:首先将砼和砌体墙面灰尘、浮浆、油污等清扫干净,表面凹凸太大的部位要先剔平或用1:3水泥砂浆补齐,墙体未堵洞眼要先堵塞严密,水暖、通风管道通过的墙洞、凿剔墙后安装的管道必须用1:3的水泥砂浆堵严
抹灰前先将外墙对拉螺栓孔进行封堵,用发泡胶注满对拉螺栓孔防止雨水向室内渗透,抹灰时再将孔外多余部分铲平
2、喷浆:喷浆前应将墙面分数遍浇水湿润,喷浆宜凸出墙面2〜5mm,喷点应均匀不对漏涂,喷浆后应至少养护48小时
用手压能感觉喷浆面有毛刺感,墙面喷浆硬度、强度、密度以样板层为标准
3、找方、放线:先以跨度较大的两面墙体所在的轴线各找出一条控制线,然后以这两条控制线确定其它两条较短的控制线,相邻控制线间要互相垂直
根据控制线将线引到墙体、楼地面或其它易于识别的物体上,外墙从楼顶的四角及凸出外墙的阳台或楼梯间等向下悬垂线进行放线,同时在窗口上下悬挂水平通线用于控制水平方向抹灰

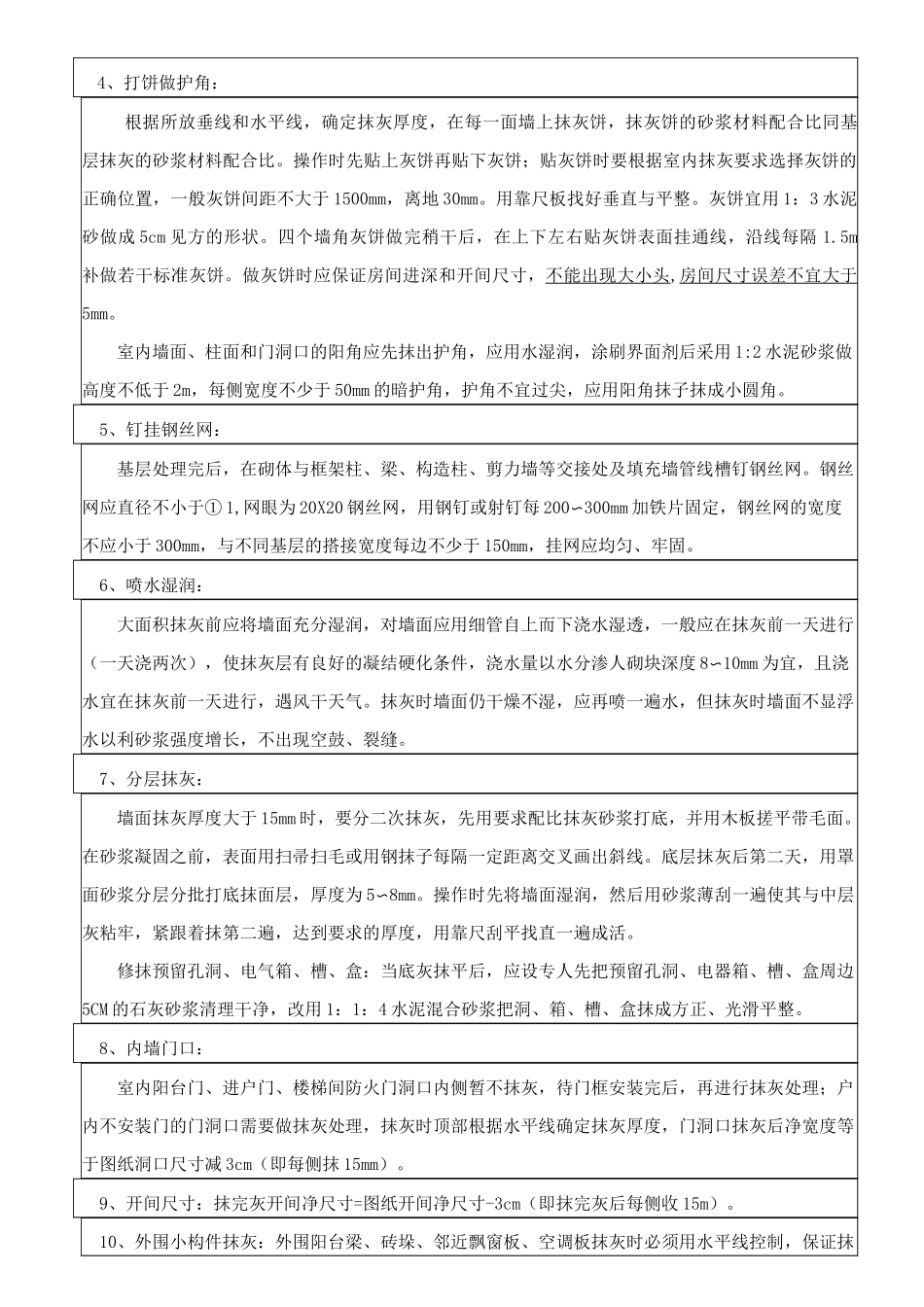

4、打饼做护角
