、概述工程概况某大桥现浇箱梁左幅为双箱双室结构,右幅为三箱三室结构,每跨现浇段长,宽度至不等,翼板悬臂长,箱梁顶板设置成双向横坡,梁高,腹板厚,底板厚
边跨现浇梁端设一道厚横隔板,且设置人洞以便施工,边跨梁段底板也设有一人洞供施工及成桥运营后检查用
施工方法简介现有场地已硬化,无需再处理地基,采用碗扣式满堂支架现浇施工工艺进行施工
施工时,翼缘模板及外侧模采用定制钢模板,内模采用组合钢模板,底模采用大块竹胶板桥梁专用模板,内模支撑采用eX脚手管做排架
二、满堂支架搭设及预压地基处理基本已用砼硬化,基本可不用进行地基处理
若有未硬化完全处,可先用装载机将表层松土推平并压实,如果发现弹簧土须及时清除,并回填合格的砂类土或石料进行整平压实
原有地基整平压实后,铺设厚碎石,采用人工铺平,用蛙式夯土机进行夯压
在石子层上按照安装满堂支架脚手钢管立杆所对应的位置铺设支垫钢板
材料选用和质量要求钢管规格为eX,且有产品合格证
钢管的端部切口应平整,禁止使用有明显变形、裂纹和严重绣蚀的钢管

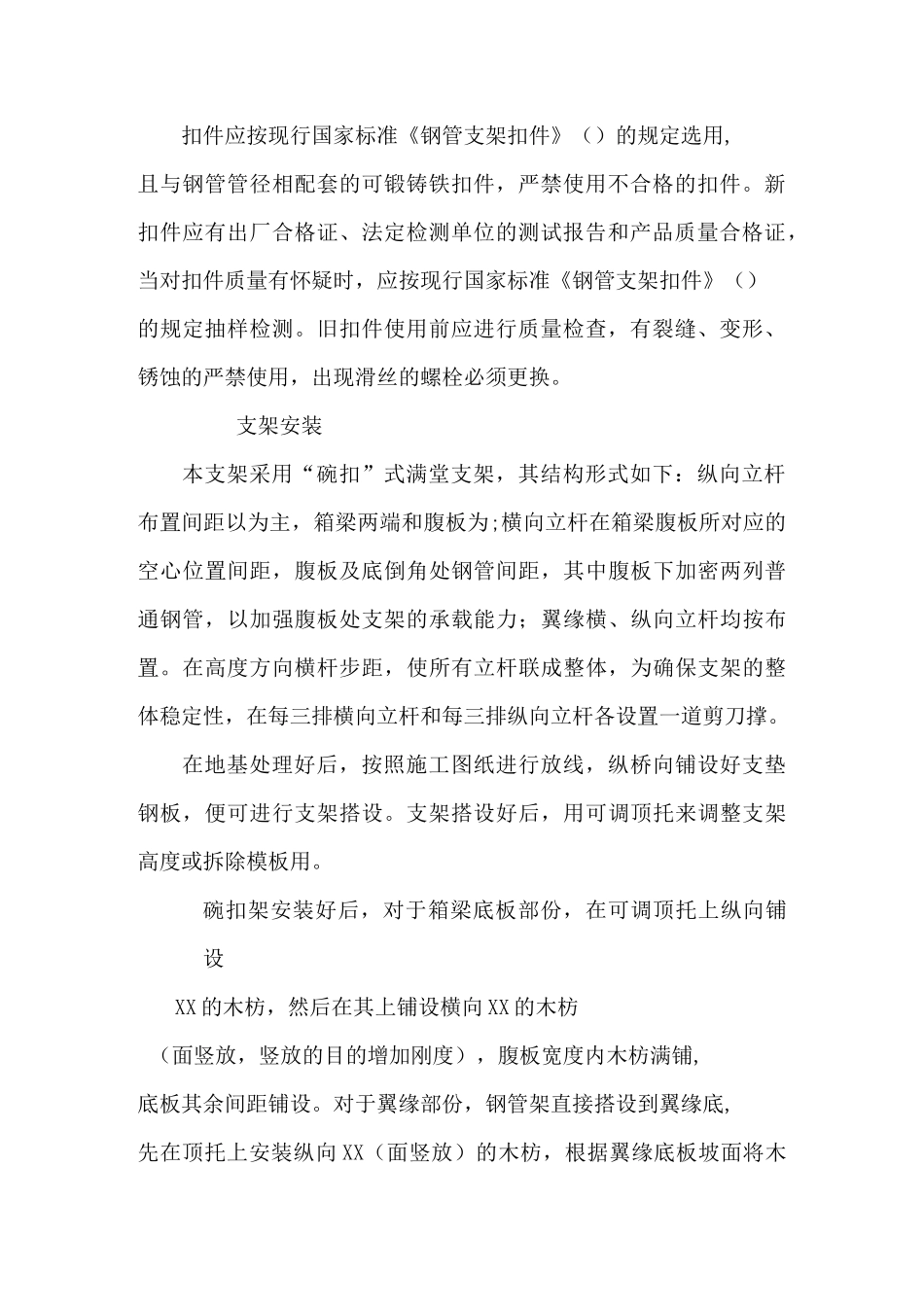

扣件应按现行国家标准《钢管支架扣件》()的规定选用,且与钢管管径相配套的可锻铸铁扣件,严禁使用不合格的扣件
新扣件应有出厂合格证、法定检测单位的测试报告和产品质量合格证,当对扣件质量有怀疑时,应按现行国家标准《钢管支架扣件》()的规定抽样检测
旧扣件使用前应进行质量检查,有裂缝、变形、锈蚀的严禁使用,出现滑丝的螺栓必须更换
支架安装本支架采用“碗扣”式满堂支架,其结构形式如下:纵向立杆布置间距以为主,箱梁两端和腹板为;横向立杆在箱梁腹板所对应的空心位置间距,腹板及底倒角处钢管间距,其中腹板下加密两列普通钢管,以加强腹板处支架的承载能力;翼缘横、纵向立杆均按布置
在高度方向横杆步距,使所有立杆联成整体,为确保支架的整体稳定性,在每三排横向立杆和每三排纵向立杆各设置一道剪刀撑
