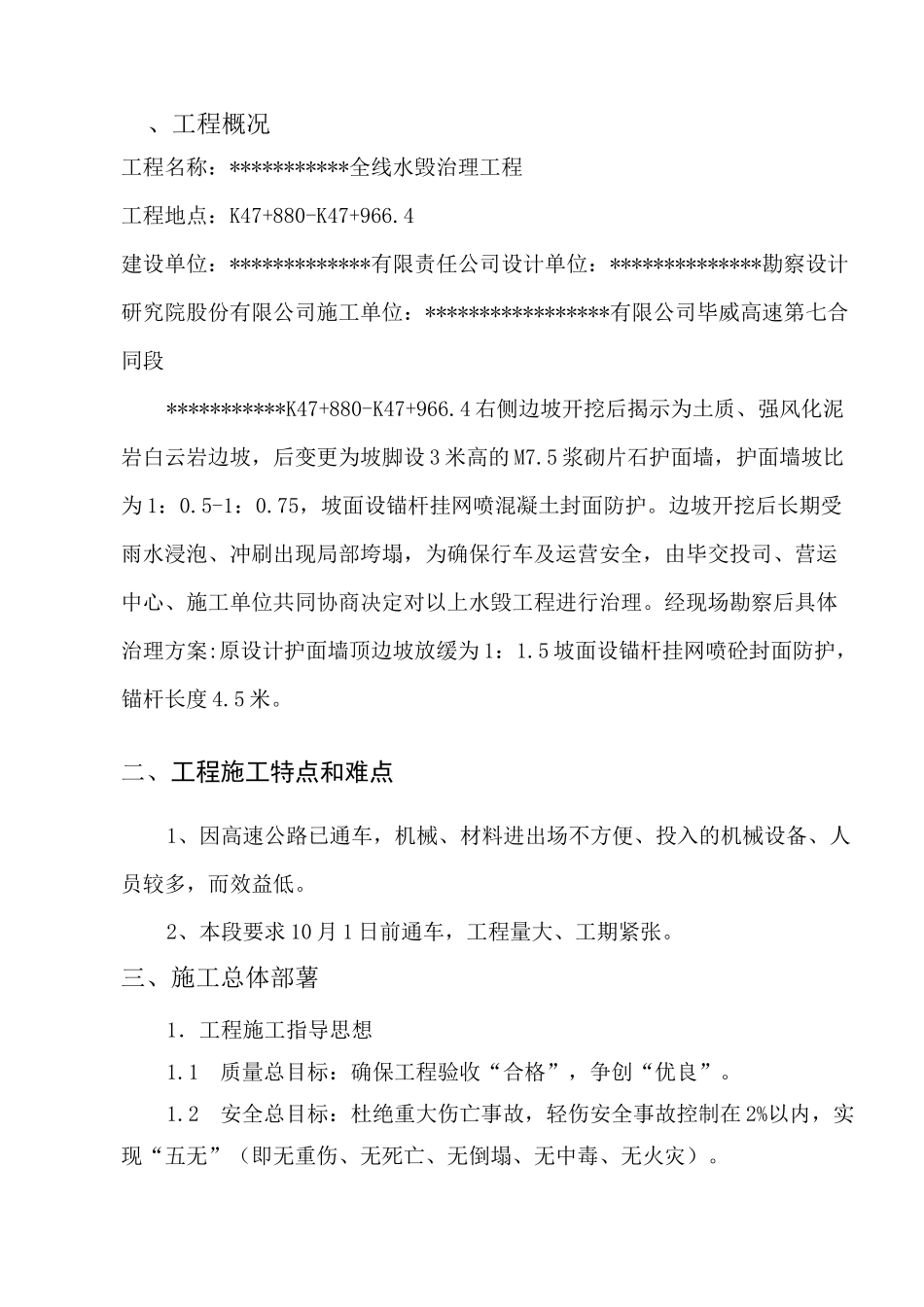

GJX»R—»»边坡水毁治理工程施工组织设计方案编制:审核:批准:二O—六年八月、工程概况工程名称:***********全线水毁治理工程工程地点:K47+880-K47+966
4建设单位:*************有限责任公司设计单位:**************勘察设计研究院股份有限公司施工单位:*****************有限公司毕威高速第七合同段***********K47+880-K47+966
4右侧边坡开挖后揭示为土质、强风化泥岩白云岩边坡,后变更为坡脚设3米高的M7
5浆砌片石护面墙,护面墙坡比为1:0
75,坡面设锚杆挂网喷混凝土封面防护
边坡开挖后长期受雨水浸泡、冲刷出现局部垮塌,为确保行车及运营安全,由毕交投司、营运中心、施工单位共同协商决定对以上水毁工程进行治理
经现场勘察后具体治理方案:原设计护面墙顶边坡放缓为1:1
5坡面设锚杆挂网喷砼封面防护,锚杆长度4
二、工程施工特点和难点1、因高速公路已通车,机械、材料进出场不方便、投入的机械设备、人员较多,而效益低
2、本段要求10月1日前通车,工程量大、工期紧张
三、施工总体部薯1.工程施工指导思想1
1质量总目标:确保工程验收“合格”,争创“优良”
2安全总目标:杜绝重大伤亡事故,轻伤安全事故控制在2%以内,实现“五无”(即无重伤、无死亡、无倒塌、无中毒、无火灾)

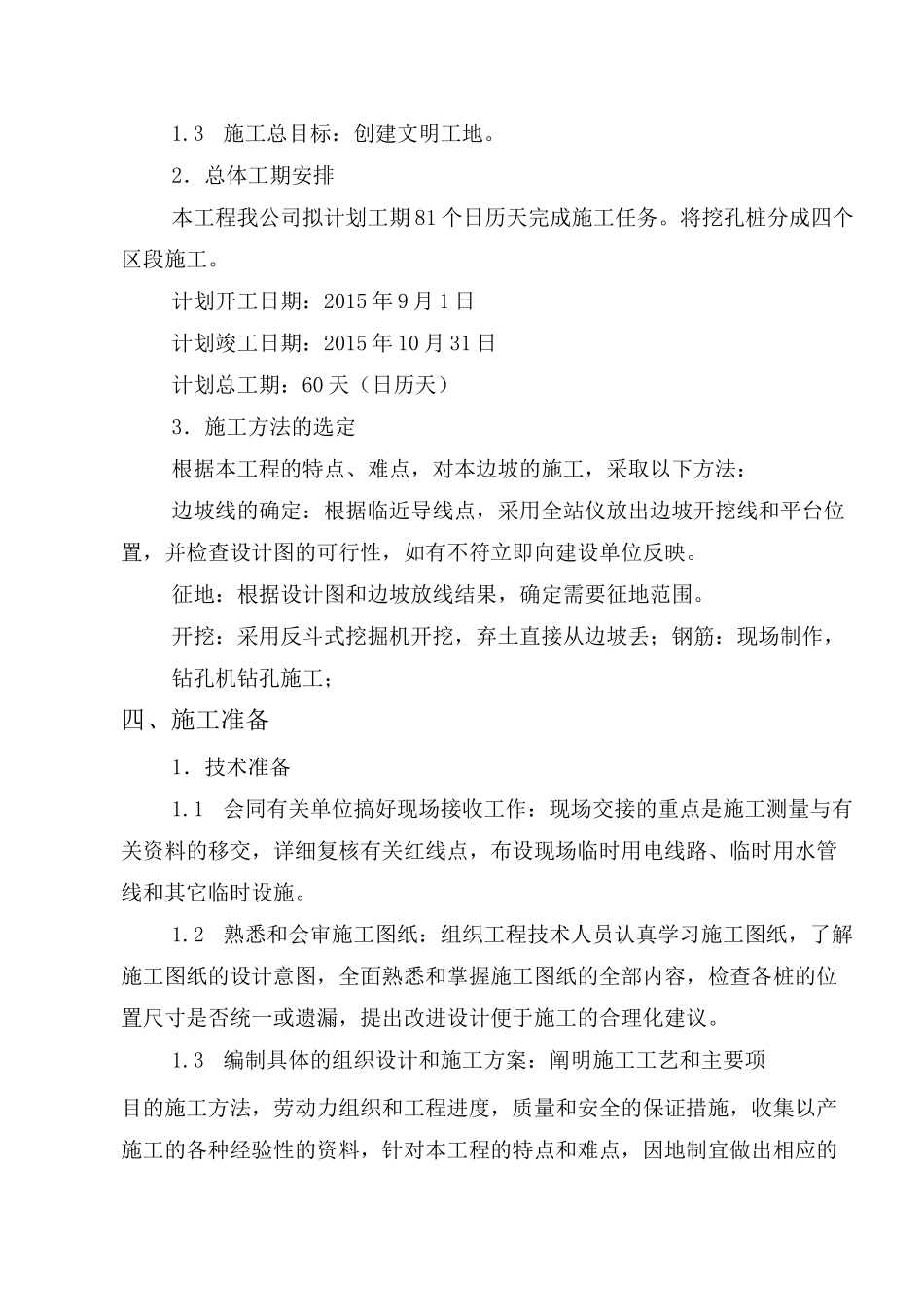

3施工总目标:创建文明工地
2.总体工期安排本工程我公司拟计划工期81个日历天完成施工任务
将挖孔桩分成四个区段施工
计划开工日期:2015年9月1日计划竣工日期:2015年10月31日计划总工期:60天(日历天)3.施工方法的选定根据本工程的特点、难点,对本边坡的施工,采取以下方法:边坡线的确定:根据临近导线点,采用全站仪放出边坡开挖线和平台位置,并检查设计图的可行性,如有不符立即向建设单位反映
