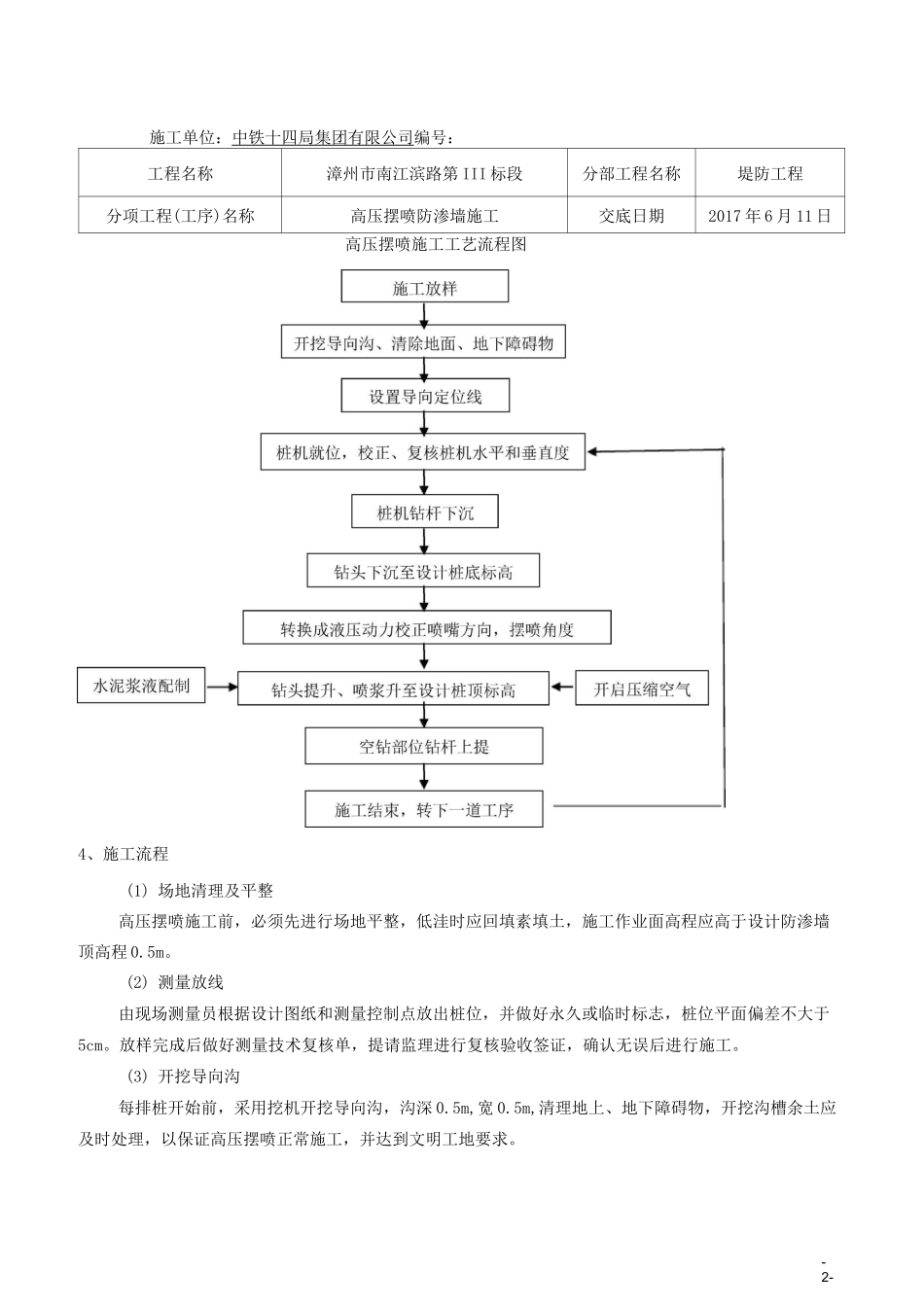

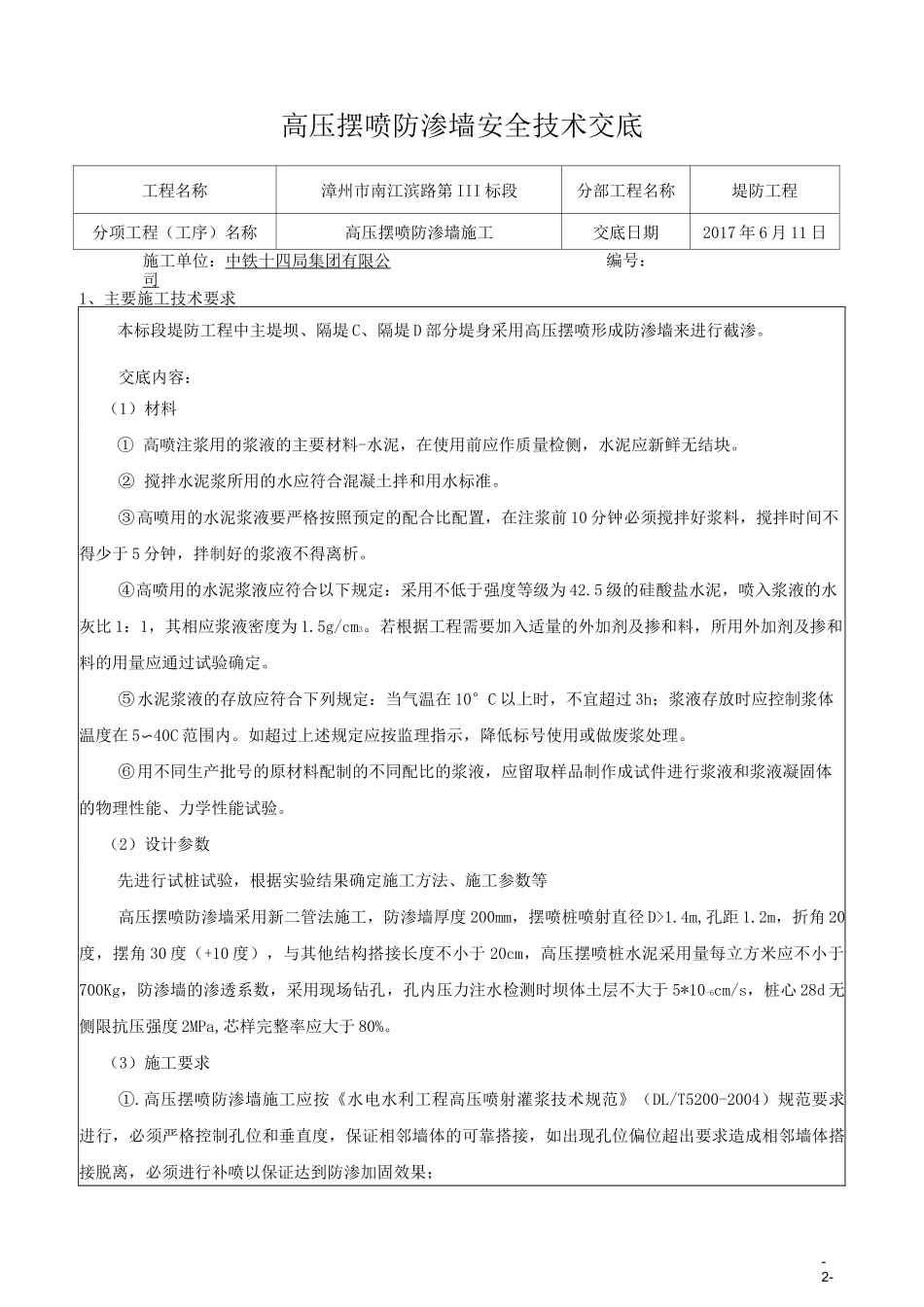

-2-高压摆喷防渗墙安全技术交底工程名称漳州市南江滨路第III标段分部工程名称堤防工程分项工程(工序)名称高压摆喷防渗墙施工交底日期2017年6月11日1、主要施工技术要求本标段堤防工程中主堤坝、隔堤C、隔堤D部分堤身采用高压摆喷形成防渗墙来进行截渗。(1)材料①高喷注浆用的浆液的主要材料-水泥,在使用前应作质量检侧,水泥应新鲜无结块。②搅拌水泥浆所用的水应符合混凝土拌和用水标准。③高喷用的水泥浆液要严格按照预定的配合比配置,在注浆前10分钟必须搅拌好浆料,搅拌时间不得少于5分钟,拌制好的浆液不得离析。④高喷用的水泥浆液应符合以下规定:采用不低于强度等级为42.5级的硅酸盐水泥,喷入浆液的水灰比1:1,其相应浆液密度为1.5g/cm3。若根据工程需要加入适量的外加剂及掺和料,所用外加剂及掺和料的用量应通过试验确定。⑤水泥浆液的存放应符合下列规定:当气温在10°C以上时,不宜超过3h;浆液存放时应控制浆体温度在5〜40C范围内。如超过上述规定应按监理指示,降低标号使用或做废浆处理。⑥用不同生产批号的原材料配制的不同配比的浆液,应留取样品制作成试件进行浆液和浆液凝固体的物理性能、力学性能试验。(2)设计参数先进行试桩试验,根据实验结果确定施工方法、施工参数等高压摆喷防渗墙采用新二管法施工,防渗墙厚度200mm,摆喷桩喷射直径D>1.4m,孔距1.2m,折角20度,摆角30度(+10度),与其他结构搭接长度不小于20cm,高压摆喷桩水泥采用量每立方米应不小于700Kg,防渗墙的渗透系数,采用现场钻孔,孔内压力注水检测时坝体土层不大于5*10-6cm/s,桩心28d无侧限抗压强度2MPa,芯样完整率应大于80%。(3)施工要求①.高压摆喷防渗墙施工应按《水电水利工程高压喷射灌浆技术规范》(DL/T5200-2004)规范要求进行,必须严格控制孔位和垂直度,保证相邻墙体的可靠搭接,如出现孔位偏位超出要求造成相邻墙体搭接脱离,必须进行补喷以保证达到防渗加固效果;施工单位:中铁十四局集团有限公司编号:交底内容:施工单位:中铁十四局集团有限公司编号:-2-施工单位:中铁十四局集团有限公司编号:-2-工程名称漳州市南江滨路第III标段分部工程名称堤防工程分项工程(工序)名称高压摆喷防渗墙施工交底日期2017年6月11日高压摆喷施工工艺流程图4、施工流程(1)场地清理及平整高压摆喷施工前,必须先进行场地平整,低洼时应回填素填土,施工作业面高程应高于设计防渗墙顶高程0.5m。(2)测量放线由现场测量员根据设计图纸和测量控制点放出桩位,并做好永久或临时标志,桩位平面偏差不大于5cm。放样完成后做好测量技术复核单,提请监理进行复核验收签证,确认无误后进行施工。(3)开挖导向沟每排桩开始前,采用挖机开挖导向沟,沟深0.5m,宽0.5m,清理地上、地下障碍物,开挖沟槽余土应及时处理,以保证高压摆喷正常施工,并达到文明工地要求。施工单位:中铁十四局集团有限公司编号:-2-工程名称漳州市南江滨路第III标段分部工程名称堤防工程分项工程(工序)名称高压摆喷防渗墙施工交底日期2017年6月11日(4)定位线与高压摆喷孔位定位平行堤坝方向确定定位线。每隔约10m〜20m设一个定位点,定位点及线必须放置固定好。在定位线上按摆喷间距进行标记,在平行定位线上划分标记进行定位。(5)桩机就位桩机移位由机长指挥,移动前必须仔细观察现场情况,移位要做到平稳、安全。桩机定位后,由测量员负责对定位线及桩位进行复核,确保高压摆喷平面定位偏差值应不大于5cm。(6)桩机垂直度校正桩机就位后,根据高压摆喷机自身的水平装置调整机身的水平度及垂直度,本工程下钻为一钻到底。由于钻杆比较长,施工时必须做好垂直度调整,保证钻孔质量。(7)桩长控制标记由于本次施工高压摆喷长与孔深不一致,因此施工前必须在钻杆上做好深度标记,以控制高压摆喷长不得小于设计桩长,当桩长变化时擦去旧标记,做好新标记。(8)水泥浆液拌制本工程水泥浆液拌制采用电子秤量控制水泥重量与水的重量,机械拌浆。在高压摆喷开始施工前对拌浆工人进行交底工作,计算好每桶浆液的用水量,并在浆桶上做好标记;计算好每桶浆液的水泥用量后,采用电子秤量水泥重量与水的重量。本次高压摆喷施工采...
