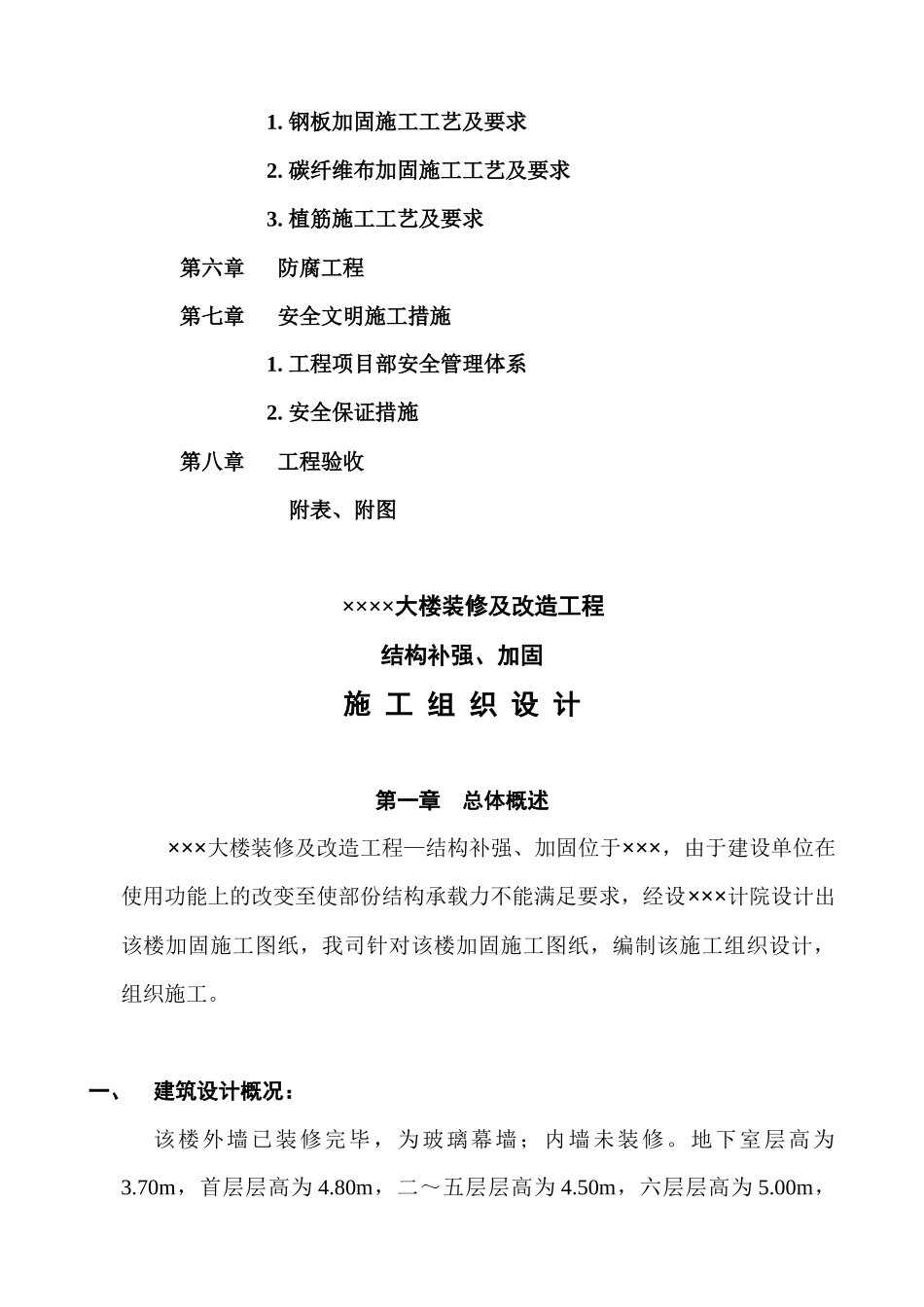

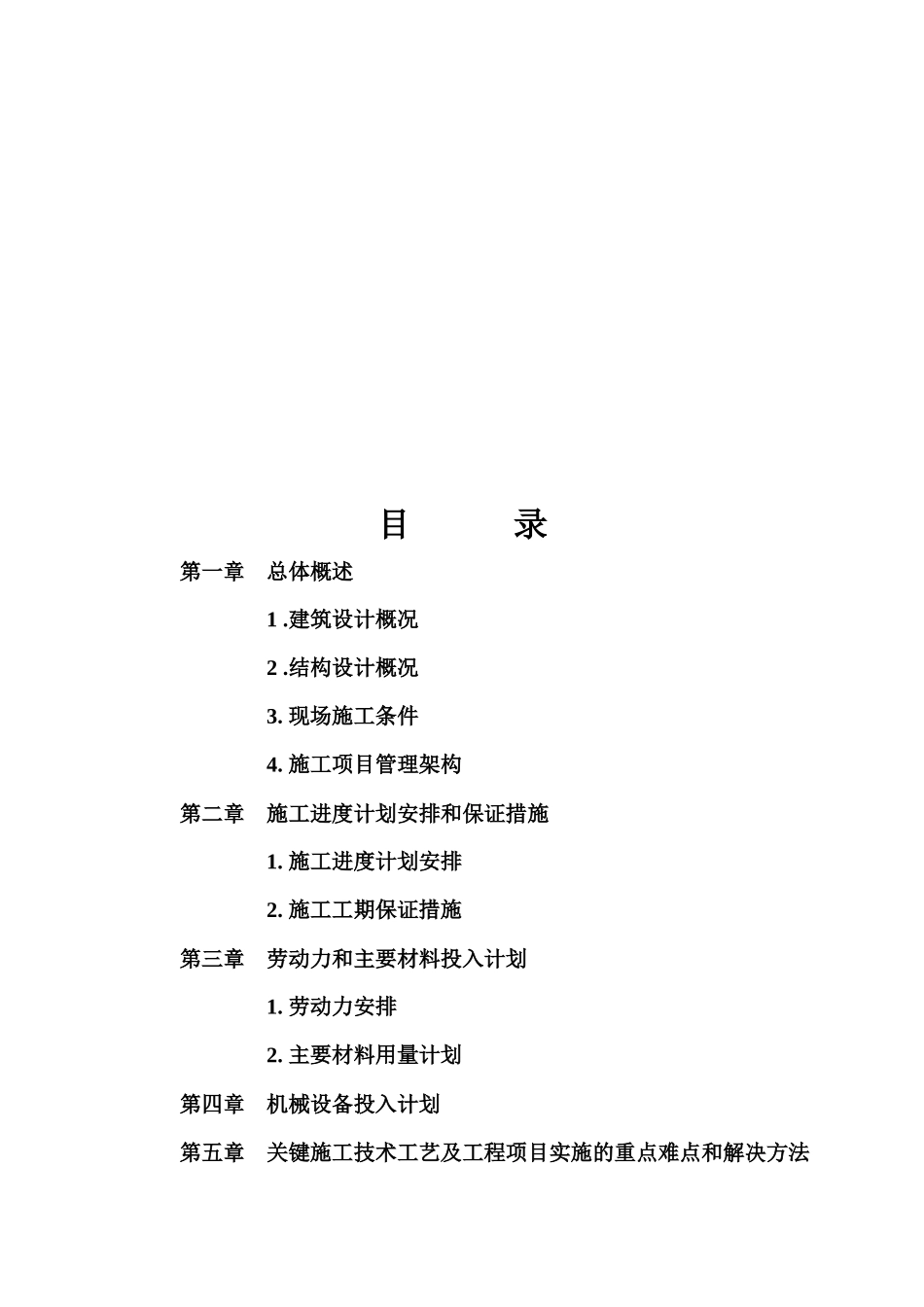

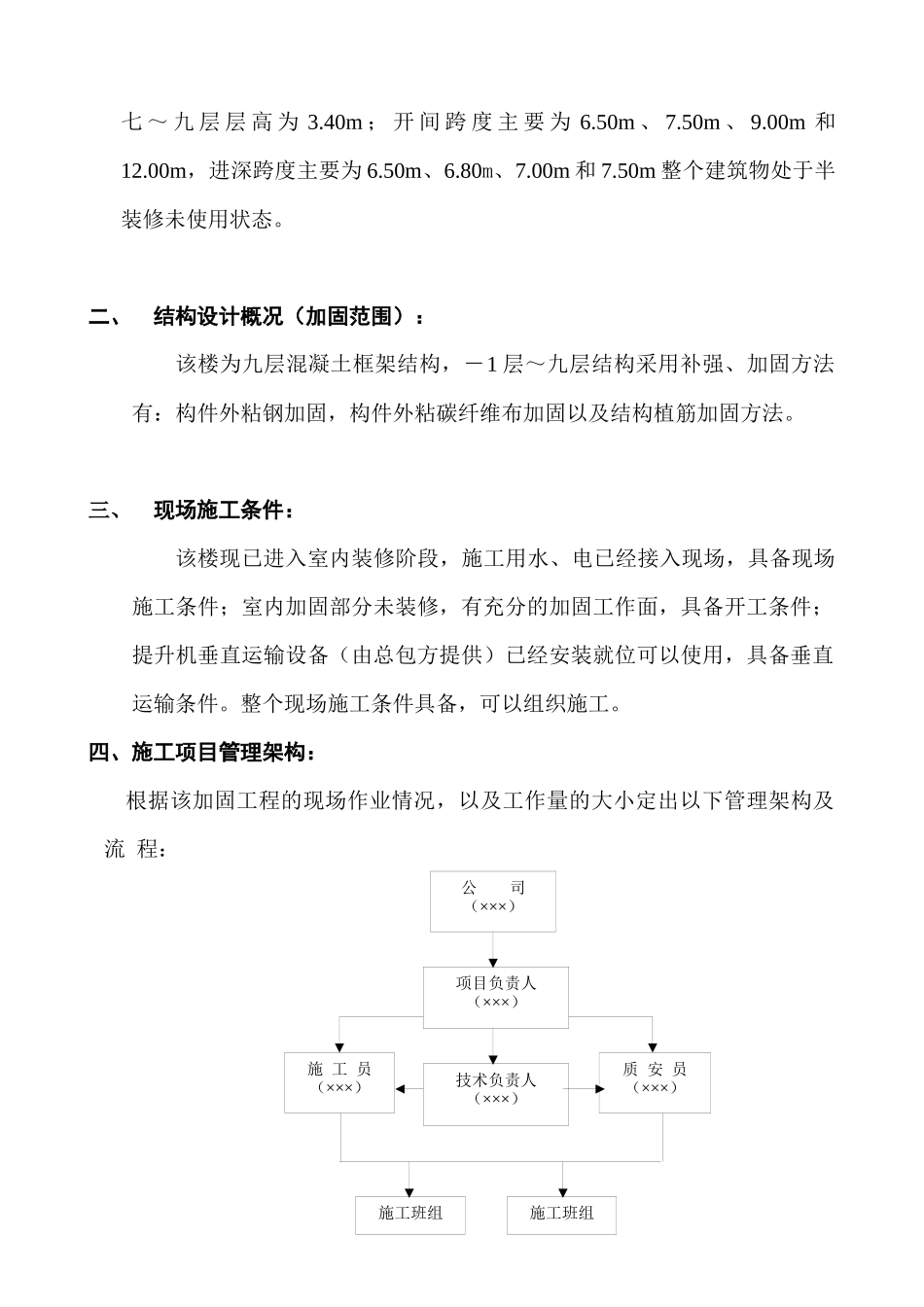

目录第一章总体概述1.建筑设计概况2.结构设计概况3.现场施工条件4.施工项目管理架构第二章施工进度计划安排和保证措施1.施工进度计划安排2.施工工期保证措施第三章劳动力和主要材料投入计划1.劳动力安排2.主要材料用量计划第四章机械设备投入计划第五章关键施工技术工艺及工程项目实施的重点难点和解决方法1.钢板加固施工工艺及要求2.碳纤维布加固施工工艺及要求3.植筋施工工艺及要求第六章防腐工程第七章安全文明施工措施1.工程项目部安全管理体系2.安全保证措施第八章工程验收附表、附图××××大楼装修及改造工程结构补强、加固施工组织设计第一章总体概述×××大楼装修及改造工程—结构补强、加固位于×××,由于建设单位在使用功能上的改变至使部份结构承载力不能满足要求,经设×××计院设计出该楼加固施工图纸,我司针对该楼加固施工图纸,编制该施工组织设计,组织施工。一、建筑设计概况:该楼外墙已装修完毕,为玻璃幕墙;内墙未装修。地下室层高为3.70m,首层层高为4.80m,二~五层层高为4.50m,六层层高为5.00m,七~九层层高为3.40m;开间跨度主要为6.50m、7.50m、9.00m和12.00m,进深跨度主要为6.50m、6.80m、7.00m和7.50m整个建筑物处于半装修未使用状态。二、结构设计概况(加固范围):该楼为九层混凝土框架结构,-1层~九层结构采用补强、加固方法有:构件外粘钢加固,构件外粘碳纤维布加固以及结构植筋加固方法。三、现场施工条件:该楼现已进入室内装修阶段,施工用水、电已经接入现场,具备现场施工条件;室内加固部分未装修,有充分的加固工作面,具备开工条件;提升机垂直运输设备(由总包方提供)已经安装就位可以使用,具备垂直运输条件。整个现场施工条件具备,可以组织施工。四、施工项目管理架构:根据该加固工程的现场作业情况,以及工作量的大小定出以下管理架构及流程:公司(×××)项目负责人(×××)质安员(×××)施工员(×××)施工班组技术负责人(×××)施工班组第二章施工进度计划安排和保证措施一、施工进度计划安排:(总工期60天)1.开工后,首先用17天时间对结构粘钢、粘碳纤维布部位进行基层修复,打磨处理(同时粘结材料送检)。2.植筋工作同步进行(加大截面部份)。3.材料检测报告出具合格后(一般15天)开始粘贴钢板或碳纤维布加固,打磨组,继续同步进行(计划用35天时间)。4.在粘钢过程中,随后挂钢丝网与粘钢交错搭接进行,计划粘钢完成后4天完成。5.进行现场工作场地清理工作及综合验收,计划用8天时间。二、施工工期保证措施:1.配备相应充分的劳动力,配备相应充分的施工管理人员,跟踪进度管理,控制在每工作段上的施工时间,以确保工程工期。2.编制施工进度控制计划(见附表):3.配备相应充分的材料、设备,以确保加固工程顺利进行,从而保证工期。4.调整协调各工序之间的相互交叉、搭接时间。第三章劳动力和主要材料投入计划一、劳动力安排:根据该加固改造工程的规模,以及合同工期的约定,配备技术工人25名,普通工人20名,参加该加固工程的施工,具体安排如下:1.首先对加固部位原装修层凿除、清理。2.对原结构砼面加固部位进行打磨,修正处理达到理想的加固粘结面。3.进行钢板除锈处理。4.板粘碳布加固。5.梁、板粘钢板加固。6.结构植钢筋。7.钢构面挂钢丝网。二、主要材料用量计划:序号材料名称规格(型号)单位数量(计划)用于部位13mm厚钢板Q235号Kg8171.381-9层梁24mm厚钢板Q235号Kg72.5335mm厚钢板Q235号Kg7301.681-9层梁46mm厚钢板Q235号Kg1262.281-9层梁58mm厚钢板Q235号Kg6663.701-9层梁610mm厚钢板Q235号Kg14694.421-9层梁712mm厚钢板Q235号Kg132.003层梁8碳纤维布台湾重亿300g㎡1300.001-9层板底9钢丝网㎡2500.001-9层钢构面10结构胶JGN-凯华牌Kg4704.811-9层梁11植筋胶JGN支1200.001-9层结构12丙酮Kg100.001-9层结构植筋规格统计表序号钢筋规格数量单位1Φ251252条2Φ22433条3Φ201244条4Φ1830条5Φ16360条6Φ1450条7Φ121639条8Φ103065条9Φ8113条10Φ62338条第四章机械设备投入计划序号设备及机具名称单位数量备注1打磨机台302冲击钻台103切割机台24钢板开孔机台15电线m5...
