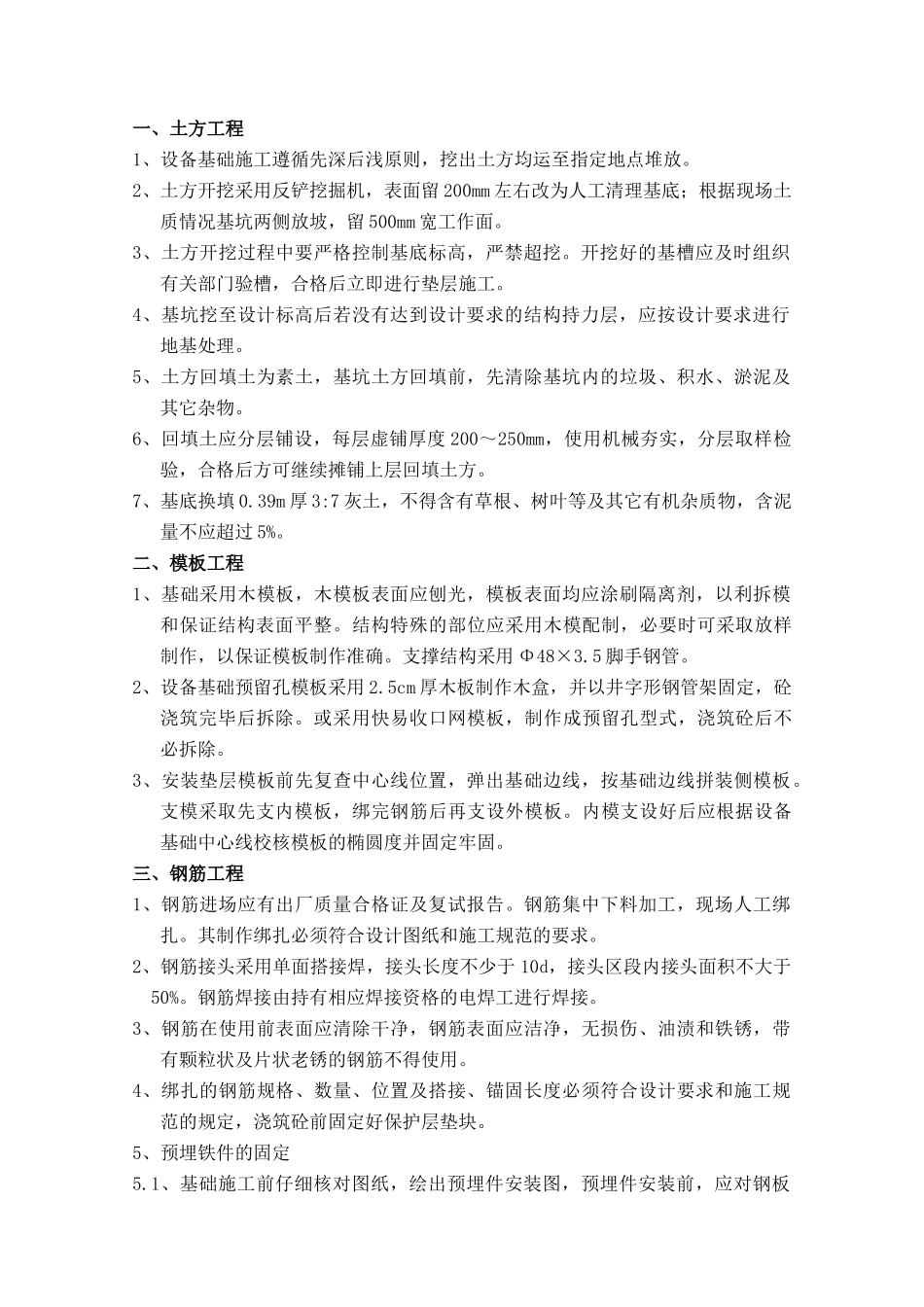

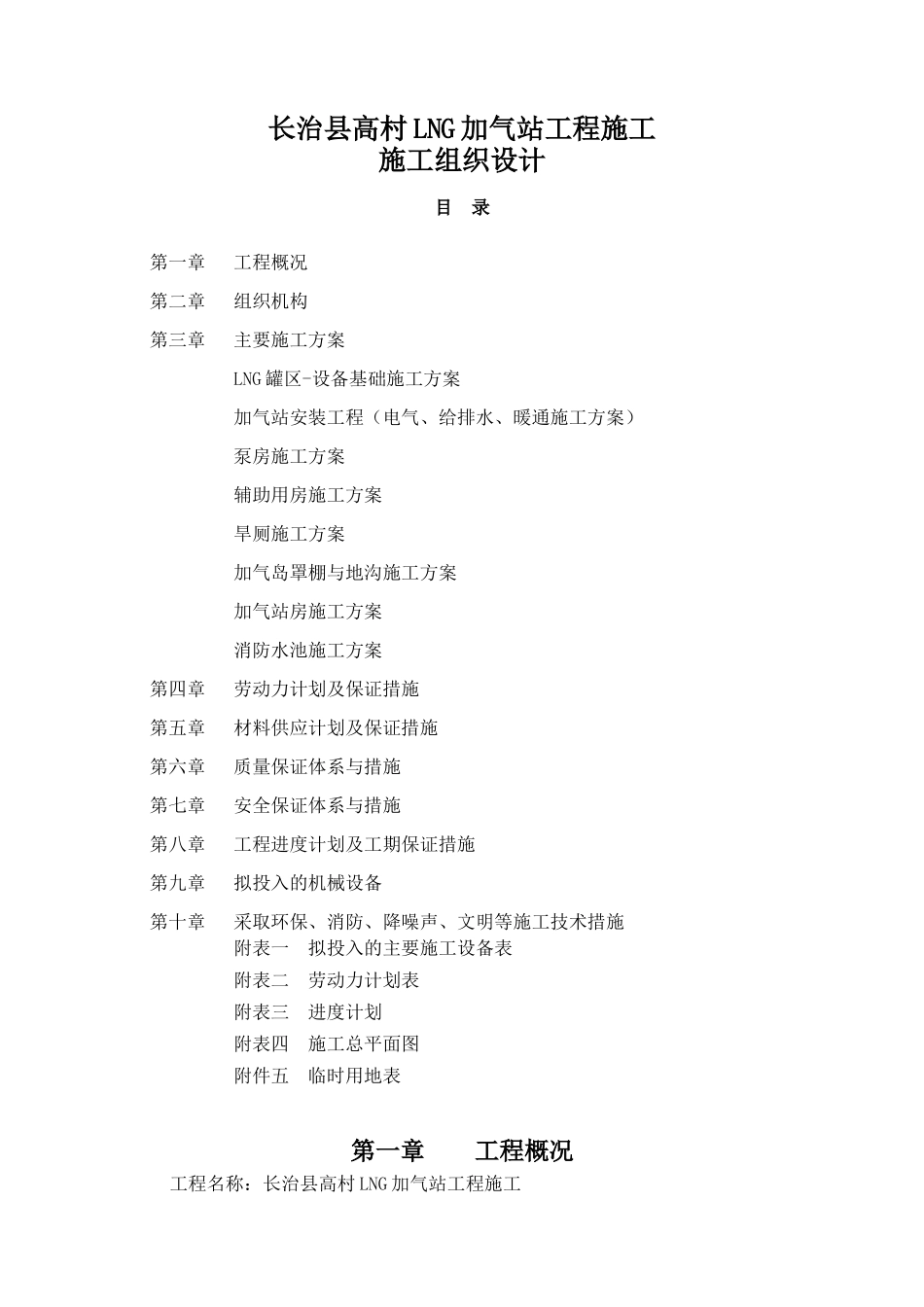

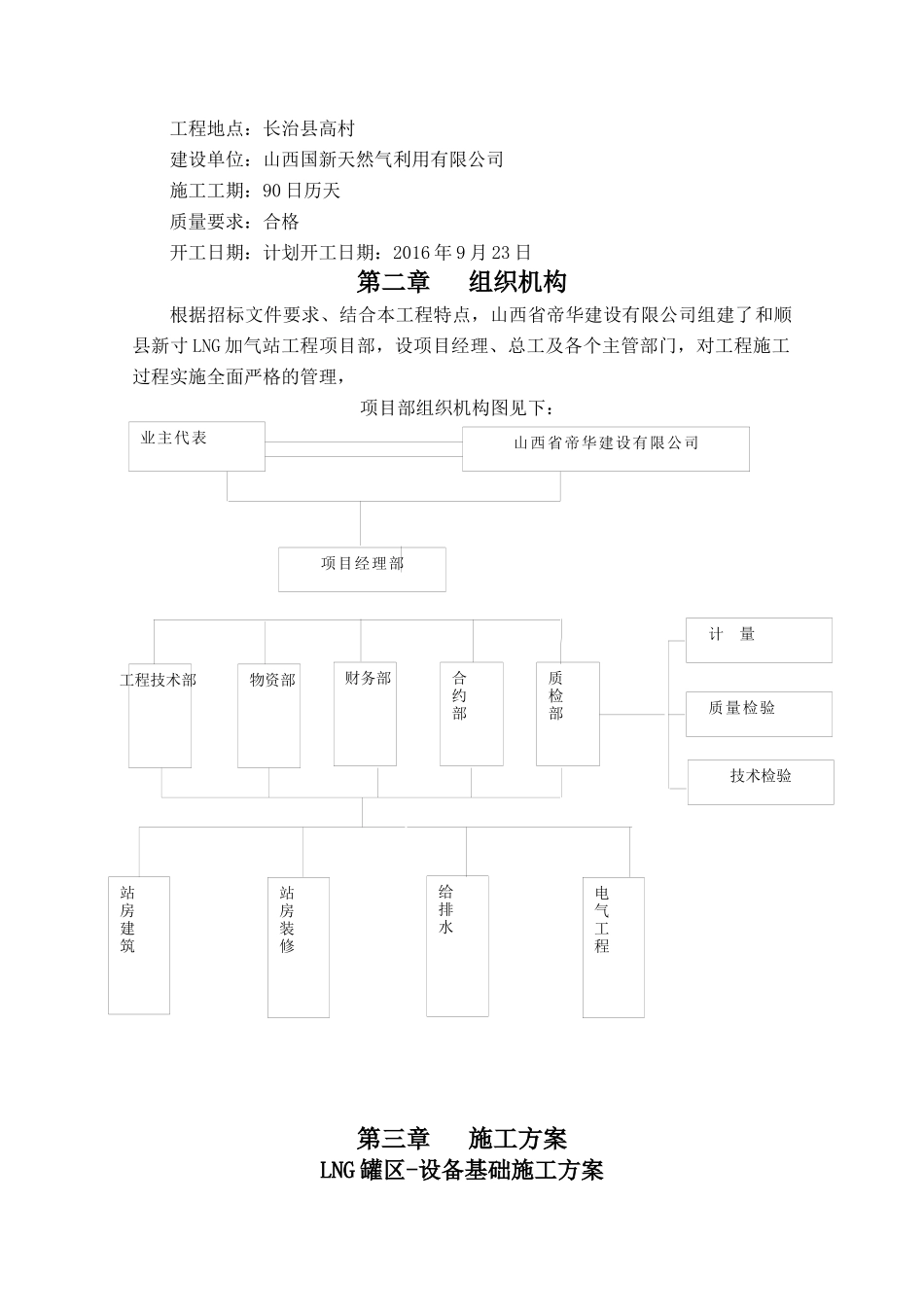

长治县高村LNG加气站工程施工施工组织设计目录第一章工程概况第二章组织机构第三章主要施工方案LNG罐区-设备基础施工方案加气站安装工程(电气、给排水、暖通施工方案)泵房施工方案辅助用房施工方案旱厕施工方案加气岛罩棚与地沟施工方案加气站房施工方案消防水池施工方案第四章劳动力计划及保证措施第五章材料供应计划及保证措施第六章质量保证体系与措施第七章安全保证体系与措施第八章工程进度计划及工期保证措施第九章拟投入的机械设备第十章采取环保、消防、降噪声、文明等施工技术措施附表一拟投入的主要施工设备表附表二劳动力计划表附表三进度计划附表四施工总平面图附件五临时用地表第一章工程概况工程名称:长治县高村LNG加气站工程施工业主代表山西省帝华建设有限公司项目经理部站房建筑站房装修给排水电气工程质检部工程技术部合约部物资部财务部质量检验技术检验计量工程地点:长治县高村建设单位:山西国新天然气利用有限公司施工工期:90日历天质量要求:合格开工日期:计划开工日期:2016年9月23日第二章组织机构根据招标文件要求、结合本工程特点,山西省帝华建设有限公司组建了和顺县新寸LNG加气站工程项目部,设项目经理、总工及各个主管部门,对工程施工过程实施全面严格的管理,项目部组织机构图见下:第三章施工方案LNG罐区-设备基础施工方案一、土方工程1、设备基础施工遵循先深后浅原则,挖出土方均运至指定地点堆放
2、土方开挖采用反铲挖掘机,表面留200mm左右改为人工清理基底;根据现场土质情况基坑两侧放坡,留500mm宽工作面
3、土方开挖过程中要严格控制基底标高,严禁超挖
开挖好的基槽应及时组织有关部门验槽,合格后立即进行垫层施工
4、基坑挖至设计标高后若没有达到设计要求的结构持力层,应按设计要求进行地基处理
5、土方回填土为素土,基坑土方回填前,先清除基坑内的垃圾、积水、淤泥及其它杂物
6、回填土应分层铺设,每层虚铺
