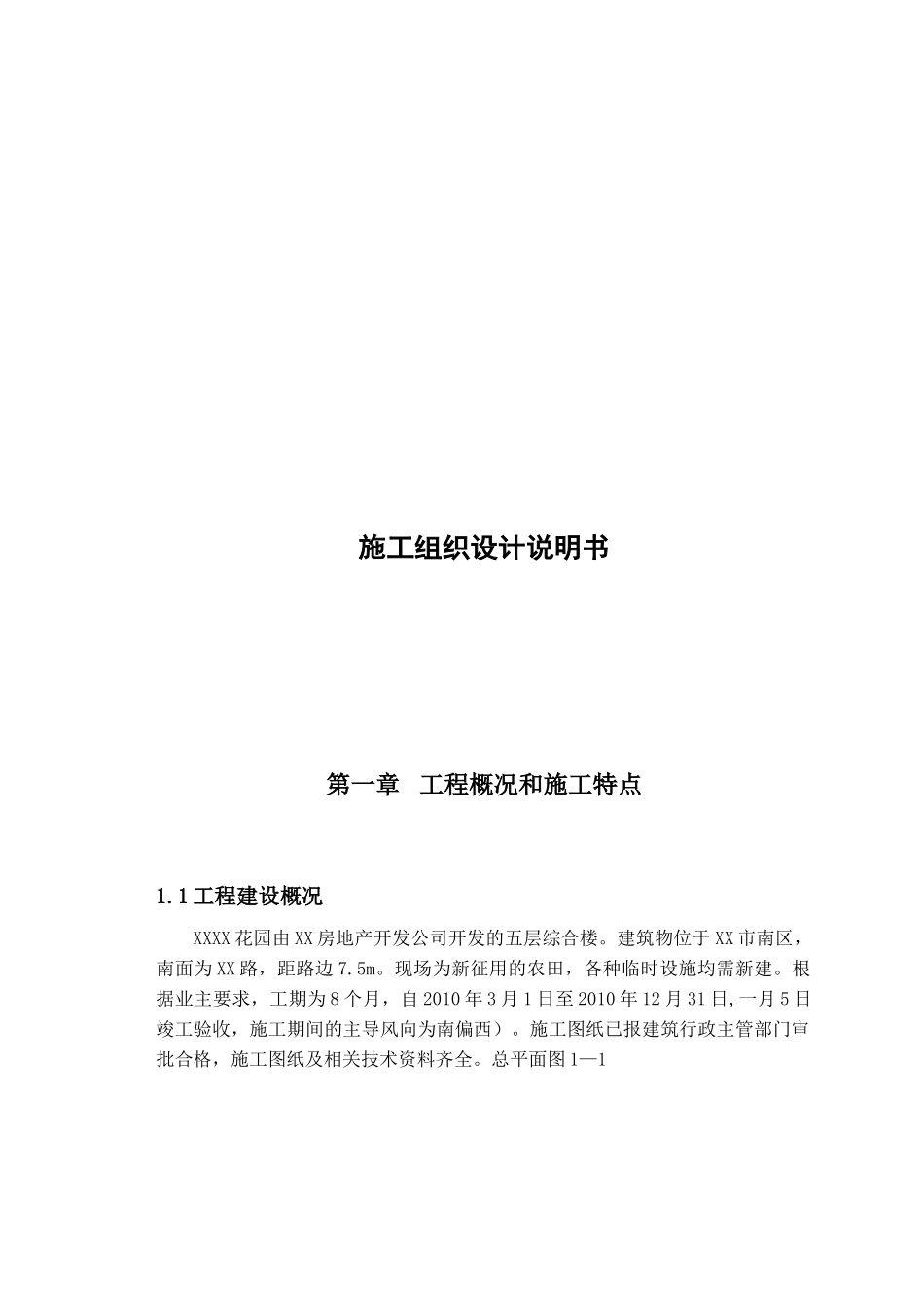

施工组织设计说明书第一章工程概况和施工特点1
1工程建设概况XXXX花园由XX房地产开发公司开发的五层综合楼
建筑物位于XX市南区,南面为XX路,距路边7
现场为新征用的农田,各种临时设施均需新建
根据业主要求,工期为8个月,自2010年3月1日至2010年12月31日,一月5日竣工验收,施工期间的主导风向为南偏西)
施工图纸已报建筑行政主管部门审批合格,施工图纸及相关技术资料齐全

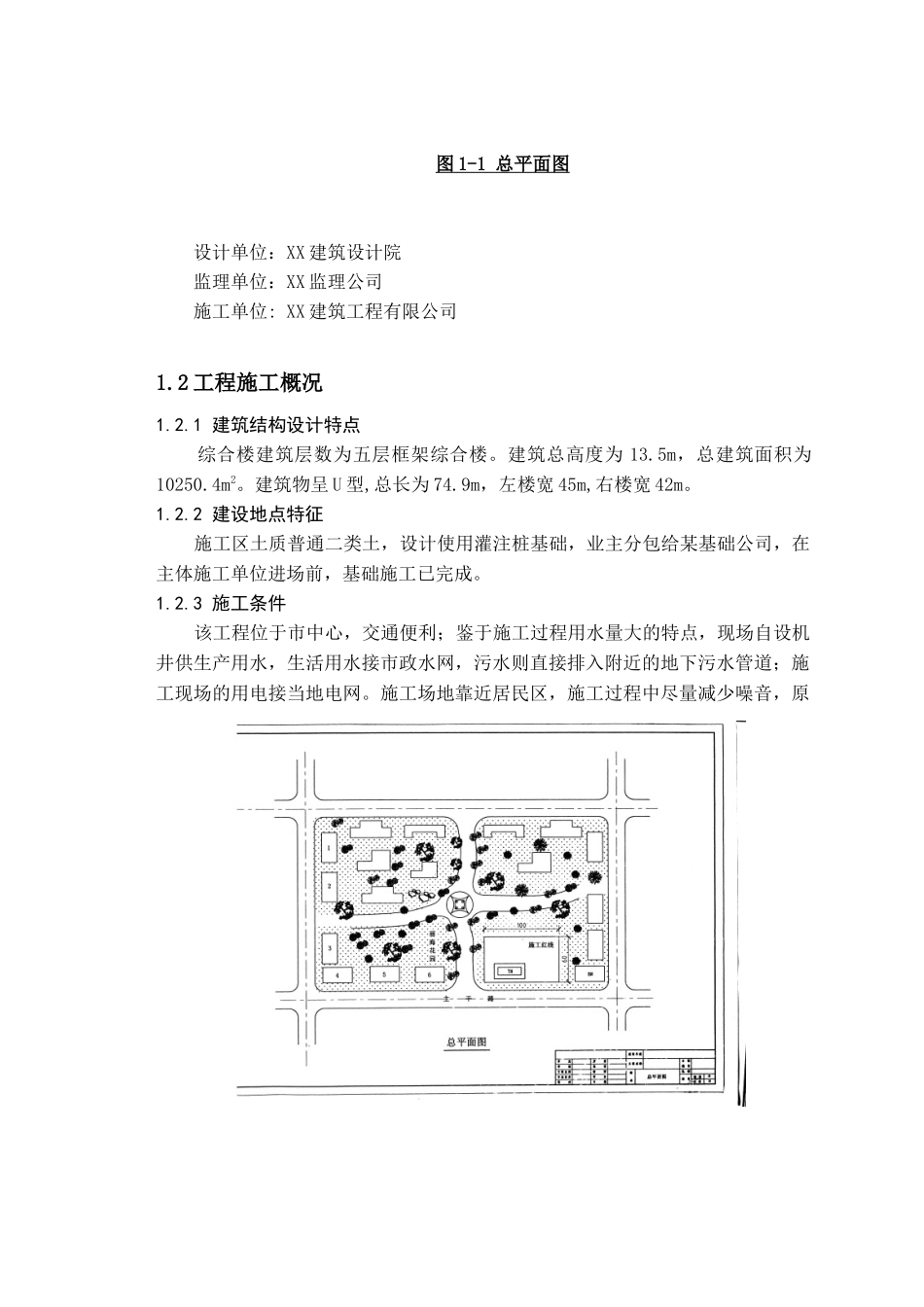

总平面图1—1图1-1总平面图设计单位:XX建筑设计院监理单位:XX监理公司施工单位:XX建筑工程有限公司1
2工程施工概况1
1建筑结构设计特点综合楼建筑层数为五层框架综合楼
建筑总高度为13
5m,总建筑面积为10250
建筑物呈U型,总长为74
9m,左楼宽45m,右楼宽42m
2建设地点特征施工区土质普通二类土,设计使用灌注桩基础,业主分包给某基础公司,在主体施工单位进场前,基础施工已完成
3施工条件该工程位于市中心,交通便利;鉴于施工过程用水量大的特点,现场自设机井供生产用水,生活用水接市政水网,污水则直接排入附近的地下污水管道;施工现场的用电接当地电网
施工场地靠近居民区,施工过程中尽量减少噪音,原则上白天施工
工程现场的“三通一平”均已落实

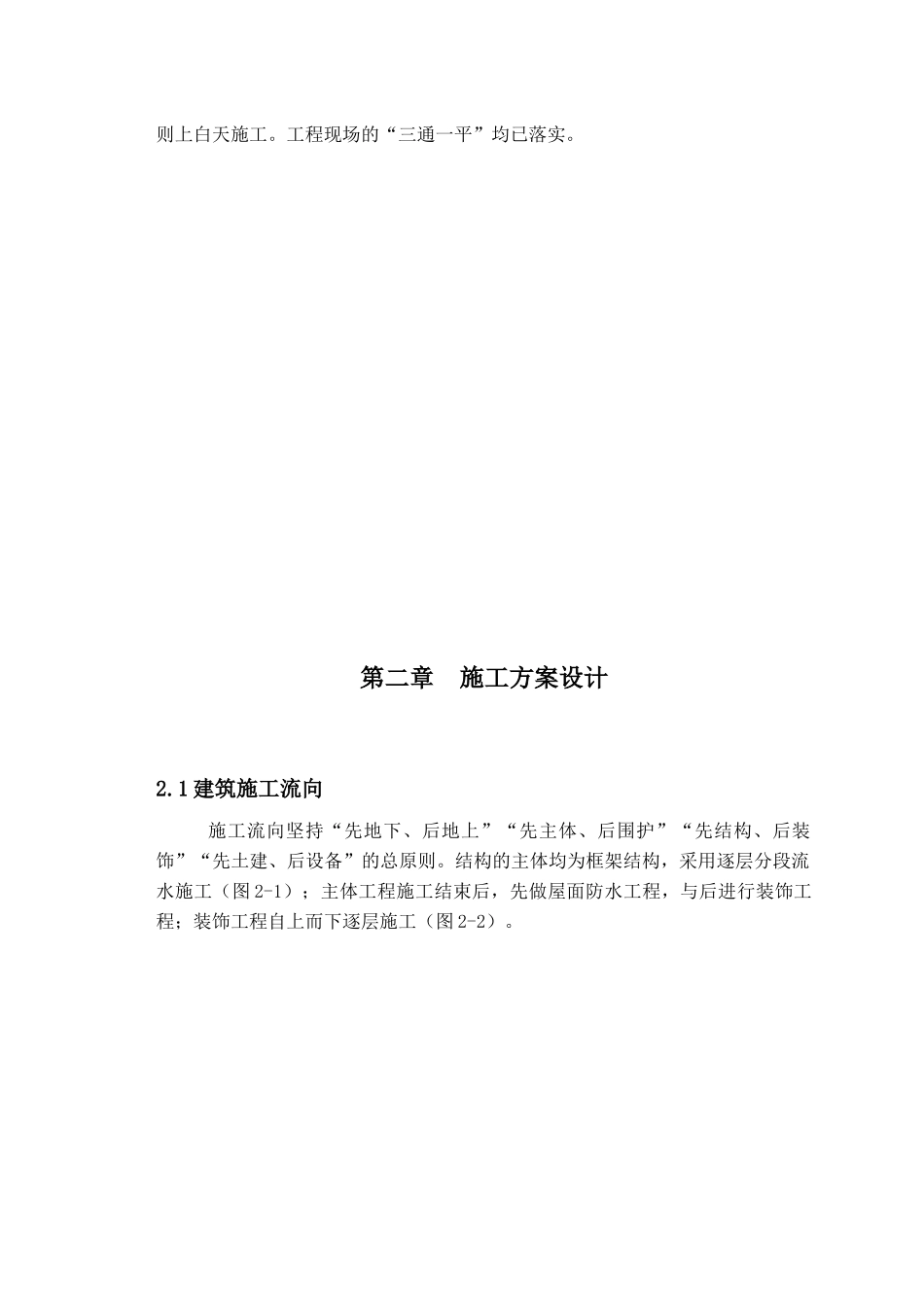

第二章施工方案设计2
1建筑施工流向施工流向坚持“先地下、后地上”“先主体、后围护”“先结构、后装饰”“先土建、后设备”的总原则
结构的主体均为框架结构,采用逐层分段流水施工(图2-1);主体工程施工结束后,先做屋面防水工程,与后进行装饰工程;装饰工程自上而下逐层施工(图2-2)
图2-1主体结构施工流向五层四层三层二层一层图2-2装饰工程施工流向2
2施工段的划分为充分利用时间和空间,从而缩短工期,增加劳动力和物资需求量供应的均匀性,提高劳动生产率,降价工程成本,便于流水施工,特采用划分施工段进行分段施工
