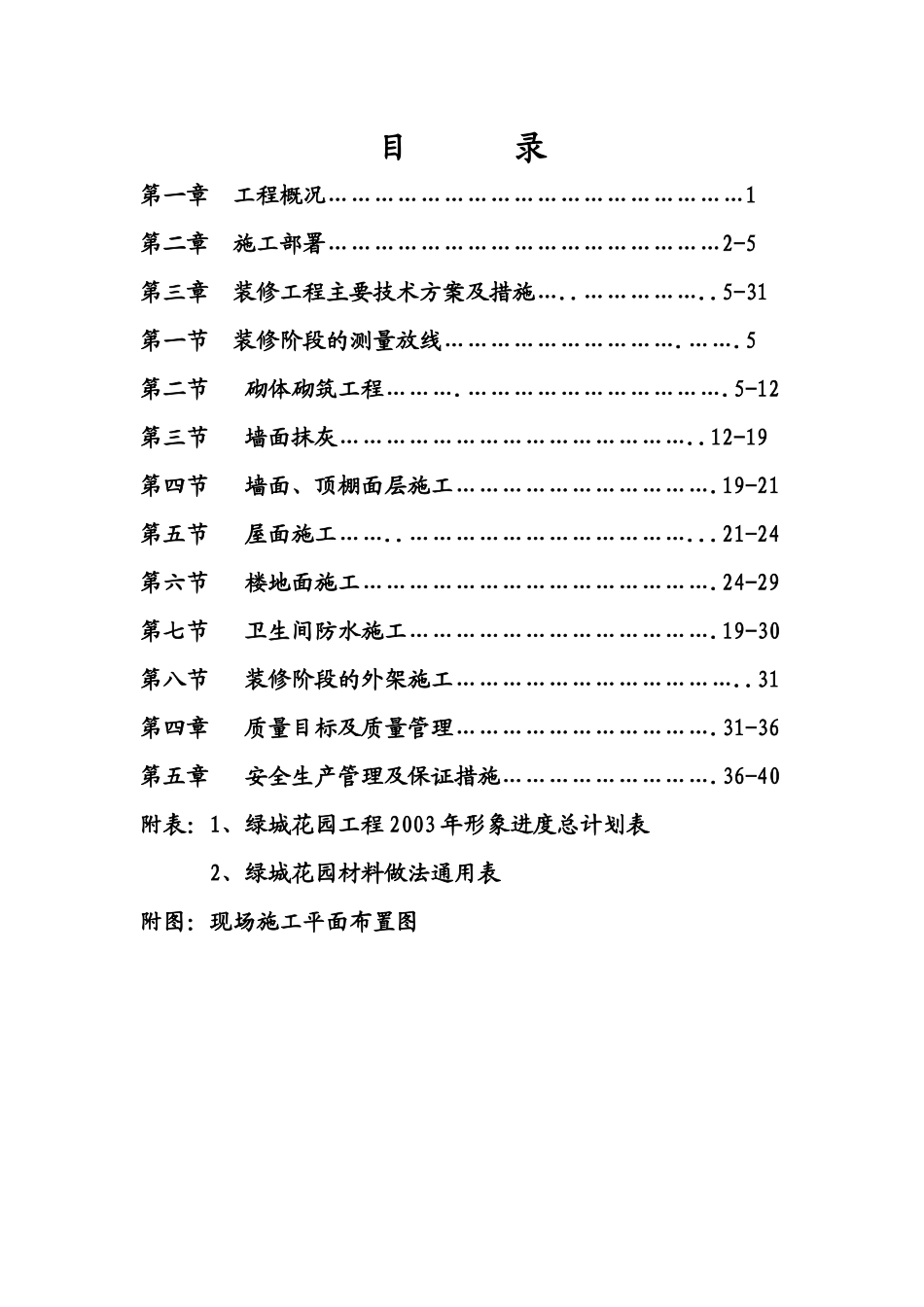

目 录第一章 工程概况………………………………………………1第二章 施工部署……………………………………………2-5第三章 装修工程主要技术方案及措施…..……………..5-31第一节 装修阶段的测量放线………………………….…….5第二节 砌体砌筑工程……….…………………………….5-12第三节 墙面抹灰………………………………………..12-19第四节 墙面、顶棚面层施工…………………………….19-21第五节 屋面施工……..………………………………...21-24第六节 楼地面施工……………………………………….24-29第七节 卫生间防水施工………………………………….19-30第八节 装修阶段的外架施工………………………………..31第四章 质量目标及质量管理…………………………….31-36第五章 安全生产管理及保证措施……………………….36-40附表:1、绿城花园工程 2003 年形象进度总计划表 2、绿城花园材料做法通用表附图:现场施工平面布置图第一章 工程概况:绿城花园工程位于东环路飘一路口,是苏州市广大置业集团开发的住宅小区。该工程有 8 个单位工程组成,2#、3#、4#、5#、8#为多层住宅,4#楼为 18 层高层住宅,7#楼为人防及自行车库,6#房为半地下室汽车库,9#房为配电室及门卫。计划主体工程 4 月底全部结束,粗装修工程三月底开始介入,2003 年 8 月底达到竣工验收条件。本工程工期较为紧迫,必须对整个工程进行全过程、全方位的计划、组织、协调和控制,以优良的工程,确保业主的要求。第二章 施工部署一、装饰工程的目标: 1、施工的质量目标: 确保优良工程 2、施工工期目标 确保 2003 年 8 月底达到竣工交验标准。 3、安全文明施工目标 安全生产:杜绝重伤、死亡事故,避免轻伤事故的发生。 文明施工方面:创建苏州市文明工地。二、装饰施工阶段各资源的配置1、施工现场的平面布置详附图 12、项目装饰施工进度控制计划(详见 2003 年形象进度总计划表附页)3、人员配备:装修投入总人数为 350 人左右,前期砌体施工投入 150 人,进入抹灰阶段再增加 200 人。抹灰施工分 8 个班组,3#、4#、8#楼各二个班组,2#、5#楼各一个班组。内墙抹灰大面积结束后转入外墙抹灰,外墙抹灰结束后进入楼地面施工。4、施工阶段总的施工原则和程序: (1)、装修施工总原则 ① 各工种施工必须严格按照规定程序进行,禁止工序倒置。 ② 下道工序不准污染和破坏上道工序,应先进行湿作业,后进...
