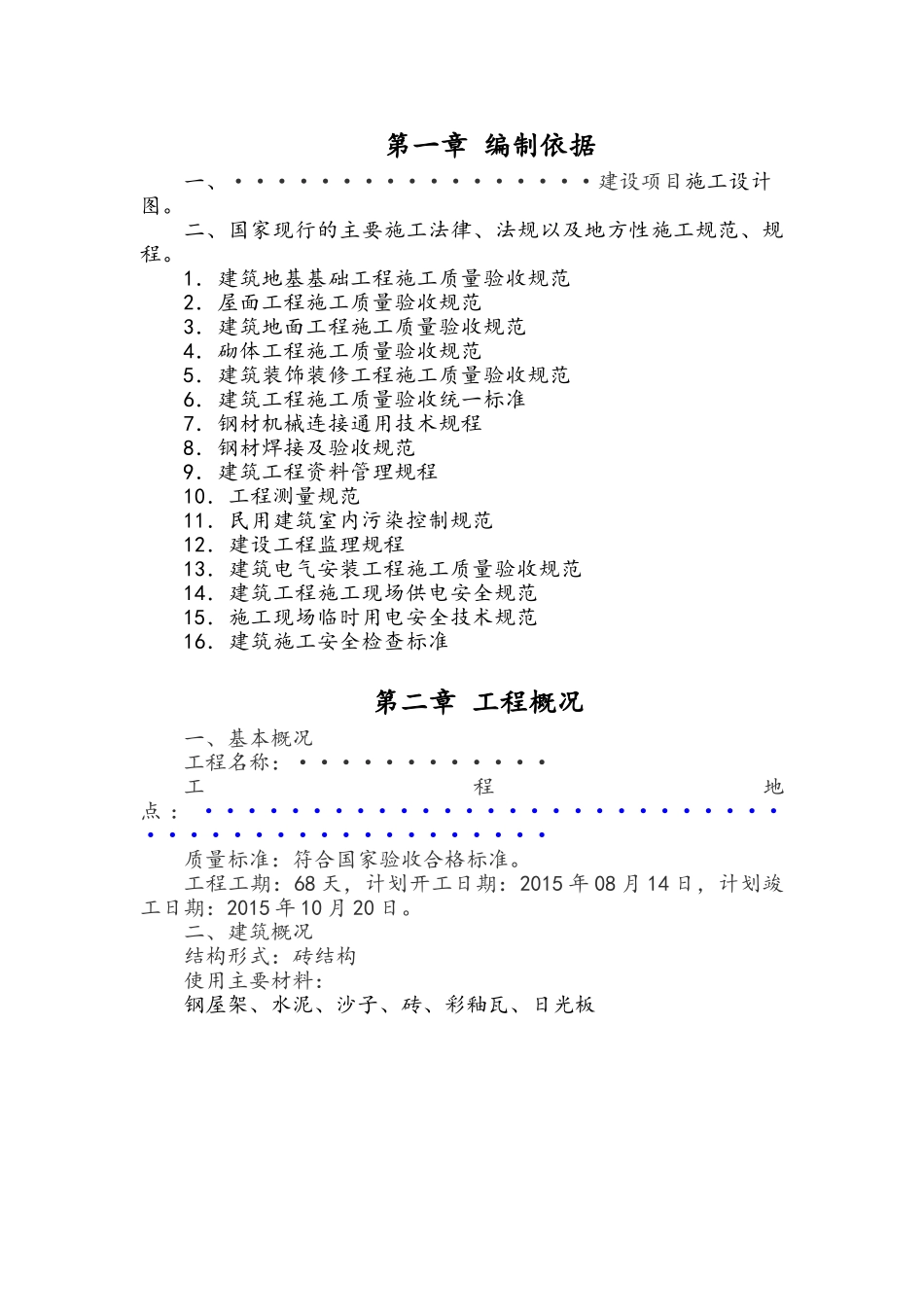

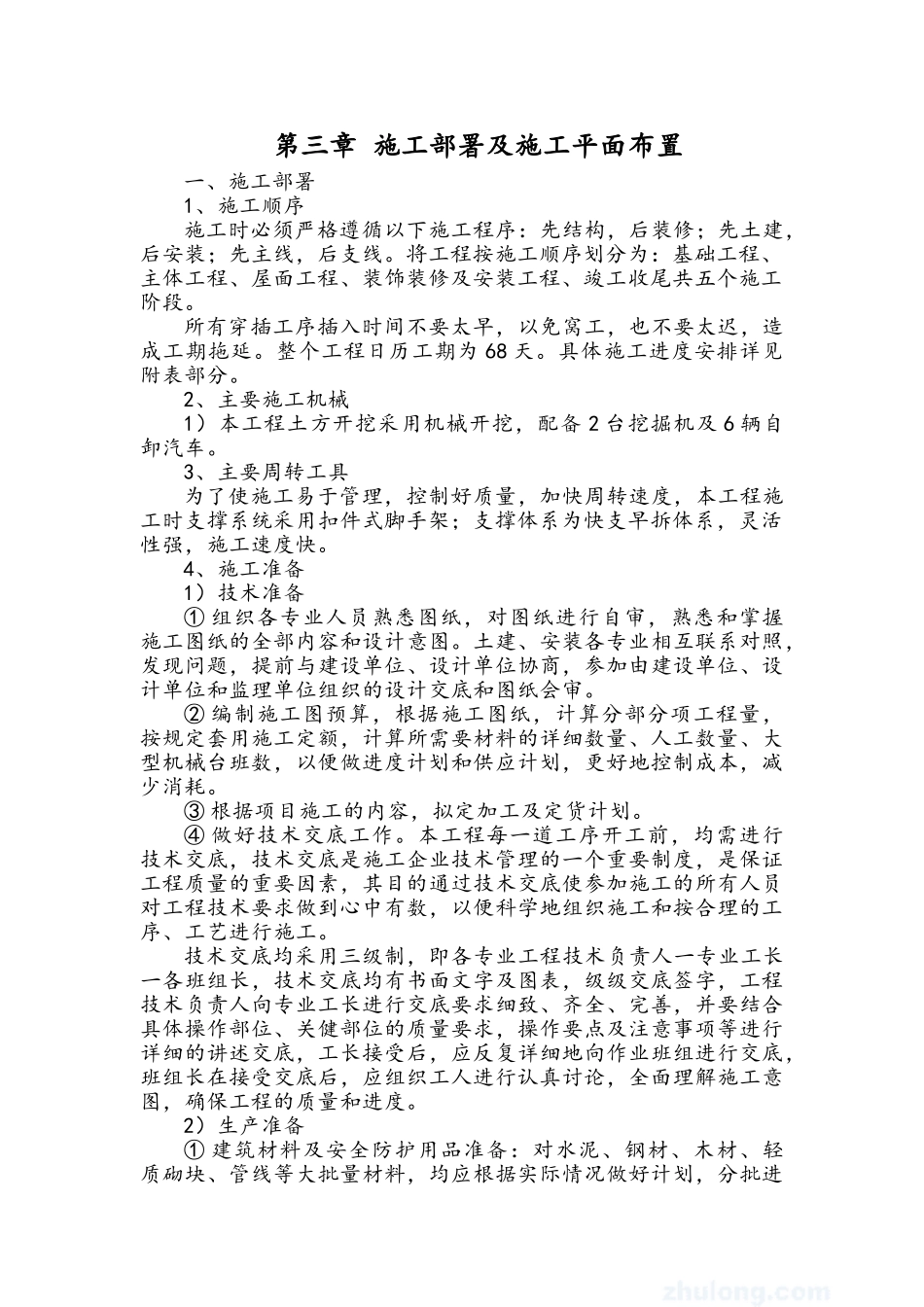

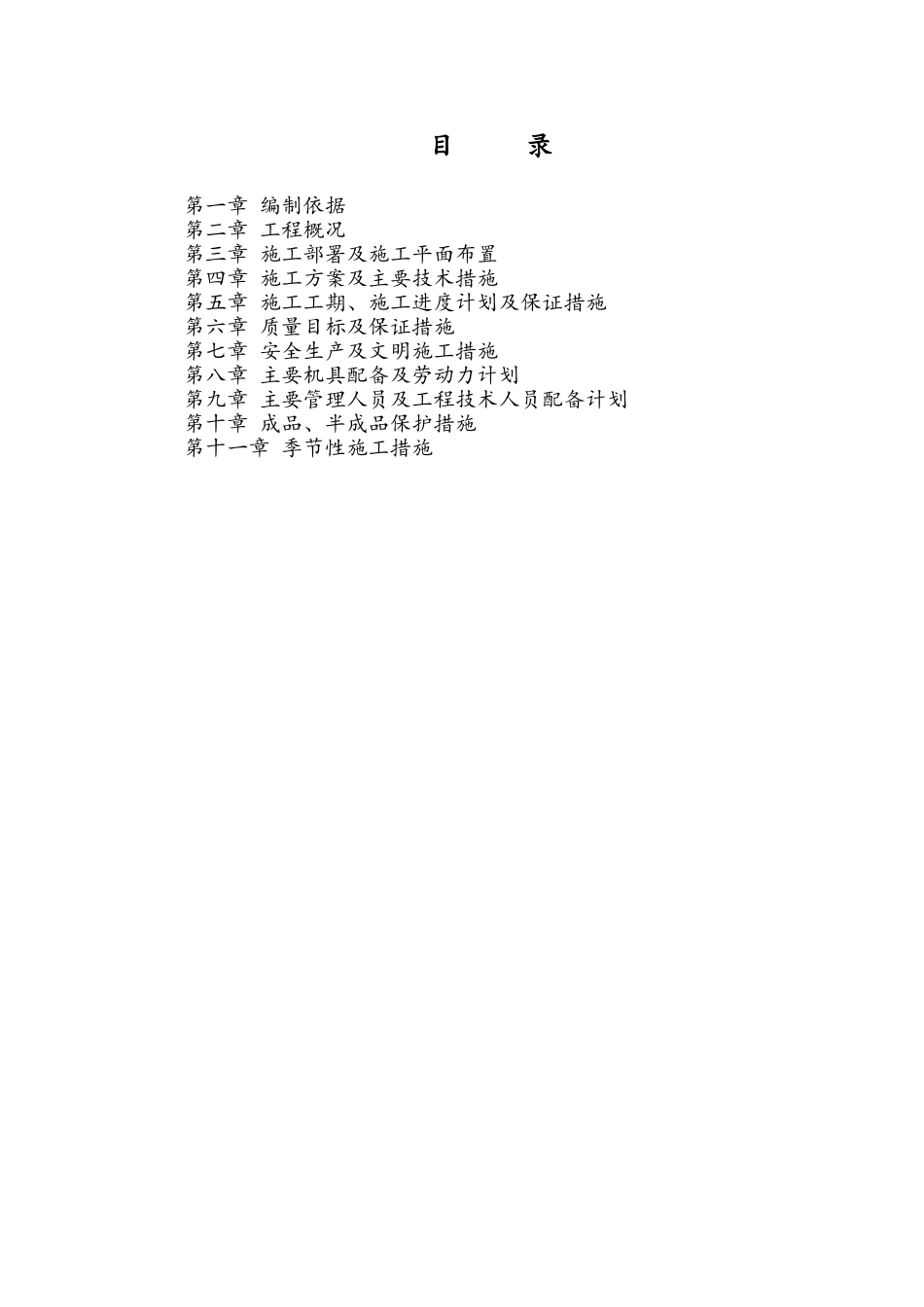

目 录第一章 编制依据第二章 工程概况第三章 施工部署及施工平面布置第四章 施工方案及主要技术措施第五章 施工工期、施工进度计划及保证措施第六章 质量目标及保证措施第七章 安全生产及文明施工措施第八章 主要机具配备及劳动力计划第九章 主要管理人员及工程技术人员配备计划第十章 成品、半成品保护措施第十一章 季节性施工措施第一章 编制依据一、·················建设项目施工设计图。二、国家现行的主要施工法律、法规以及地方性施工规范、规程。1.建筑地基基础工程施工质量验收规范2.屋面工程施工质量验收规范3.建筑地面工程施工质量验收规范4.砌体工程施工质量验收规范5.建筑装饰装修工程施工质量验收规范6.建筑工程施工质量验收统一标准7.钢材机械连接通用技术规程8.钢材焊接及验收规范9.建筑工程资料管理规程10.工程测量规范11.民用建筑室内污染控制规范12.建设工程监理规程13.建筑电气安装工程施工质量验收规范14.建筑工程施工现场供电安全规范15.施工现场临时用电安全技术规范16.建筑施工安全检查标准第二章 工程概况一、基本概况工程名称:············工程地点 : ··············································质量标准:符合国家验收合格标准。工程工期:68 天,计划开工日期:2015 年 08 月 14 日,计划竣工日期:2015 年 10 月 20 日。二、建筑概况结构形式:砖结构使用主要材料:钢屋架、水泥、沙子、砖、彩釉瓦、日光板第三章 施工部署及施工平面布置一、施工部署1、施工顺序施工时必须严格遵循以下施工程序:先结构,后装修;先土建,后安装;先主线,后支线。将工程按施工顺序划分为:基础工程、主体工程、屋面工程、装饰装修及安装工程、竣工收尾共五个施工阶段。所有穿插工序插入时间不要太早,以免窝工,也不要太迟,造成工期拖延。整个工程日历工期为 68 天。具体施工进度安排详见附表部分。2、主要施工机械1)本工程土方开挖采用机械开挖,配备 2 台挖掘机及 6 辆自卸汽车。3、主要周转工具为了使施工易于管理,控制好质量,加快周转速度,本工程施工时支撑系统采用扣件式脚手架;支撑体系为快支早拆体系,灵活性强,施工速度快。4、施工准备1)技术准备① 组织各专业人员熟悉图纸,对图纸进行自审,熟悉和掌握施工图纸的全部内容和设计意图。土建、安装各专业相互联系对照,发现...
