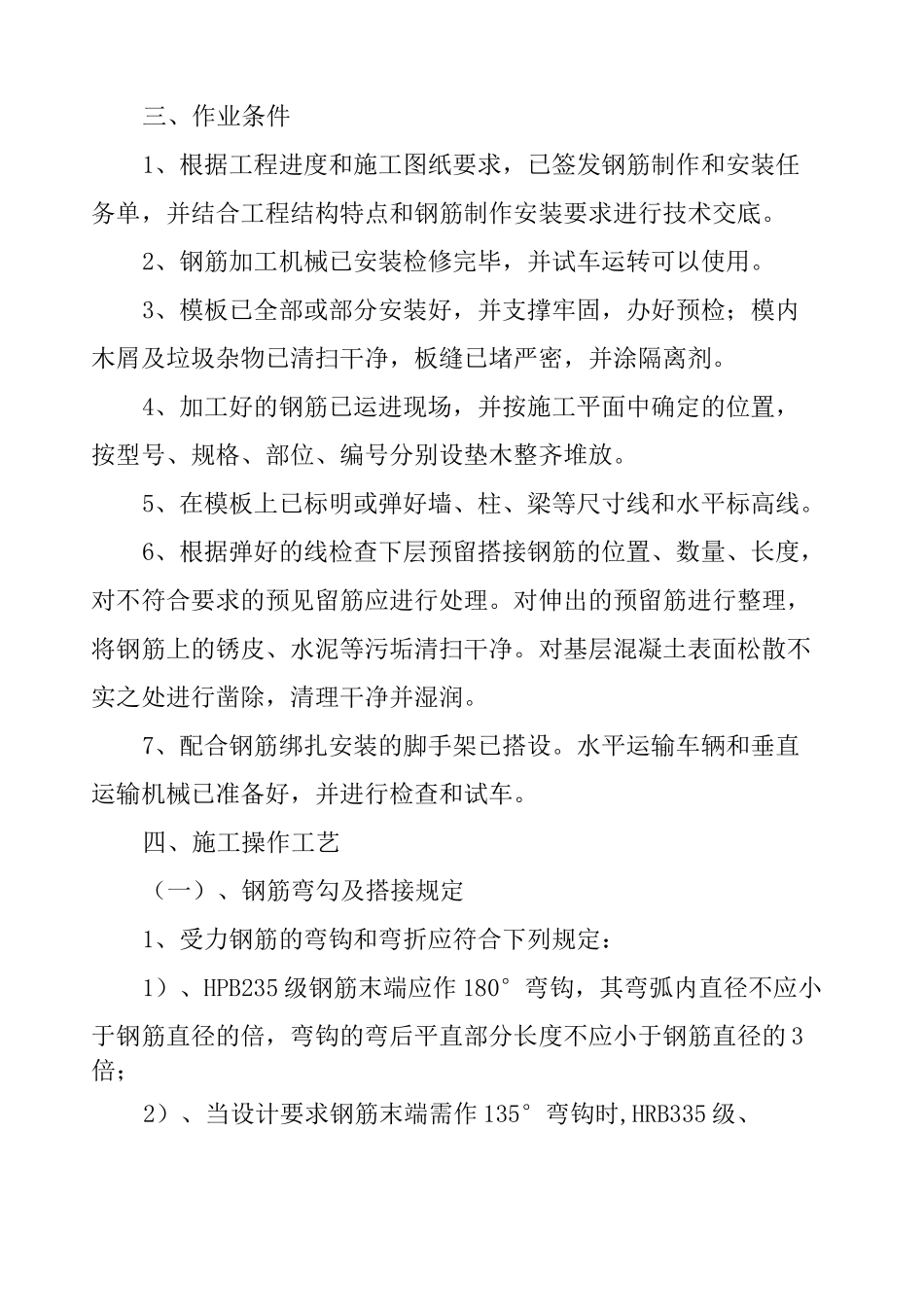

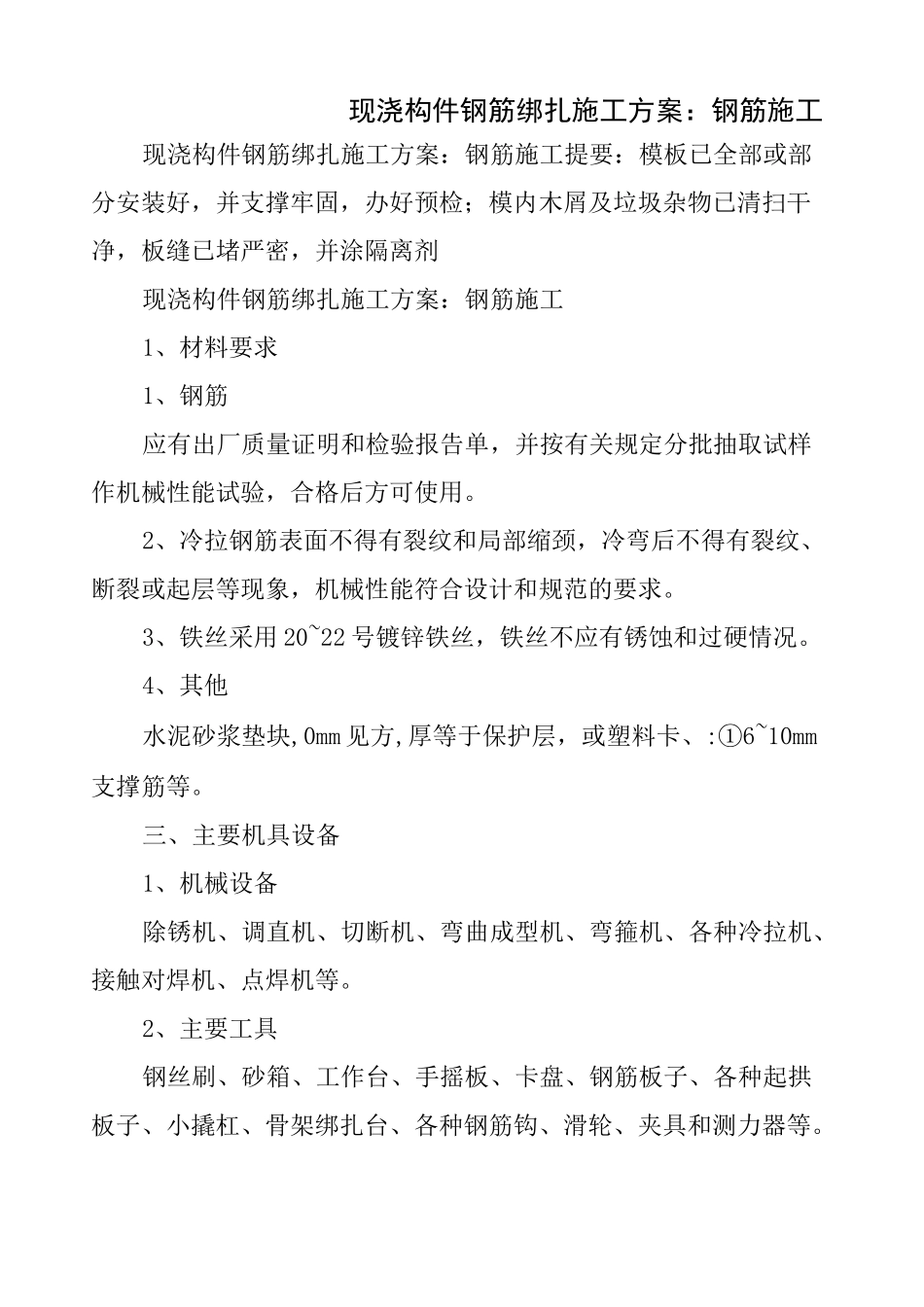

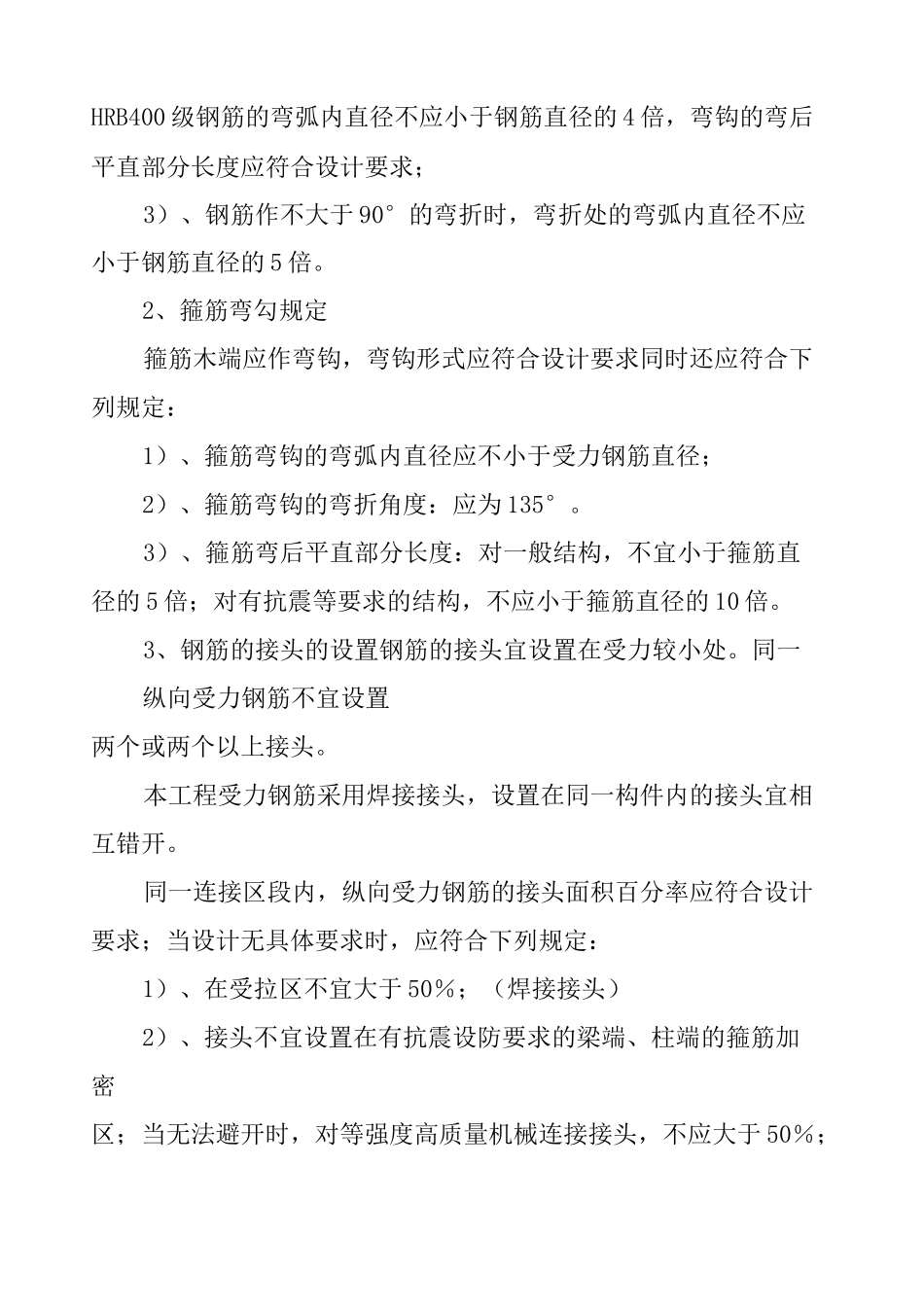

现浇构件钢筋绑扎施工方案:钢筋施工现浇构件钢筋绑扎施工方案:钢筋施工提要:模板已全部或部分安装好,并支撑牢固,办好预检;模内木屑及垃圾杂物已清扫干净,板缝已堵严密,并涂隔离剂现浇构件钢筋绑扎施工方案:钢筋施工1、材料要求1、钢筋应有出厂质量证明和检验报告单,并按有关规定分批抽取试样作机械性能试验,合格后方可使用。2、冷拉钢筋表面不得有裂纹和局部缩颈,冷弯后不得有裂纹、断裂或起层等现象,机械性能符合设计和规范的要求。3、铁丝采用 20~22 号镀锌铁丝,铁丝不应有锈蚀和过硬情况。4、其他水泥砂浆垫块,0mm 见方,厚等于保护层,或塑料卡、:①6~10mm支撑筋等。三、主要机具设备1、机械设备除锈机、调直机、切断机、弯曲成型机、弯箍机、各种冷拉机、接触对焊机、点焊机等。2、主要工具钢丝刷、砂箱、工作台、手摇板、卡盘、钢筋板子、各种起拱板子、小撬杠、骨架绑扎台、各种钢筋钩、滑轮、夹具和测力器等。三、作业条件1、根据工程进度和施工图纸要求,已签发钢筋制作和安装任务单,并结合工程结构特点和钢筋制作安装要求进行技术交底。2、钢筋加工机械已安装检修完毕,并试车运转可以使用。3、模板已全部或部分安装好,并支撑牢固,办好预检;模内木屑及垃圾杂物已清扫干净,板缝已堵严密,并涂隔离剂。4、加工好的钢筋已运进现场,并按施工平面中确定的位置,按型号、规格、部位、编号分别设垫木整齐堆放。5、在模板上已标明或弹好墙、柱、梁等尺寸线和水平标高线。6、根据弹好的线检查下层预留搭接钢筋的位置、数量、长度,对不符合要求的预见留筋应进行处理。对伸出的预留筋进行整理,将钢筋上的锈皮、水泥等污垢清扫干净。对基层混凝土表面松散不实之处进行凿除,清理干净并湿润。7、配合钢筋绑扎安装的脚手架已搭设。水平运输车辆和垂直运输机械已准备好,并进行检查和试车。四、施工操作工艺(一)、钢筋弯勾及搭接规定1、受力钢筋的弯钩和弯折应符合下列规定:1)、HPB235 级钢筋末端应作 180°弯钩,其弯弧内直径不应小于钢筋直径的倍,弯钩的弯后平直部分长度不应小于钢筋直径的 3倍;2)、当设计要求钢筋末端需作 135°弯钩时,HRB335 级、HRB400 级钢筋的弯弧内直径不应小于钢筋直径的 4 倍,弯钩的弯后平直部分长度应符合设计要求;3)、钢筋作不大于 90°的弯折时,弯折处的弯弧内直径不应小于钢筋直径的 5 倍。2、箍筋弯勾规定箍筋木端应作弯钩,弯钩形式应符合设计要求同时还应符合下列规定...
