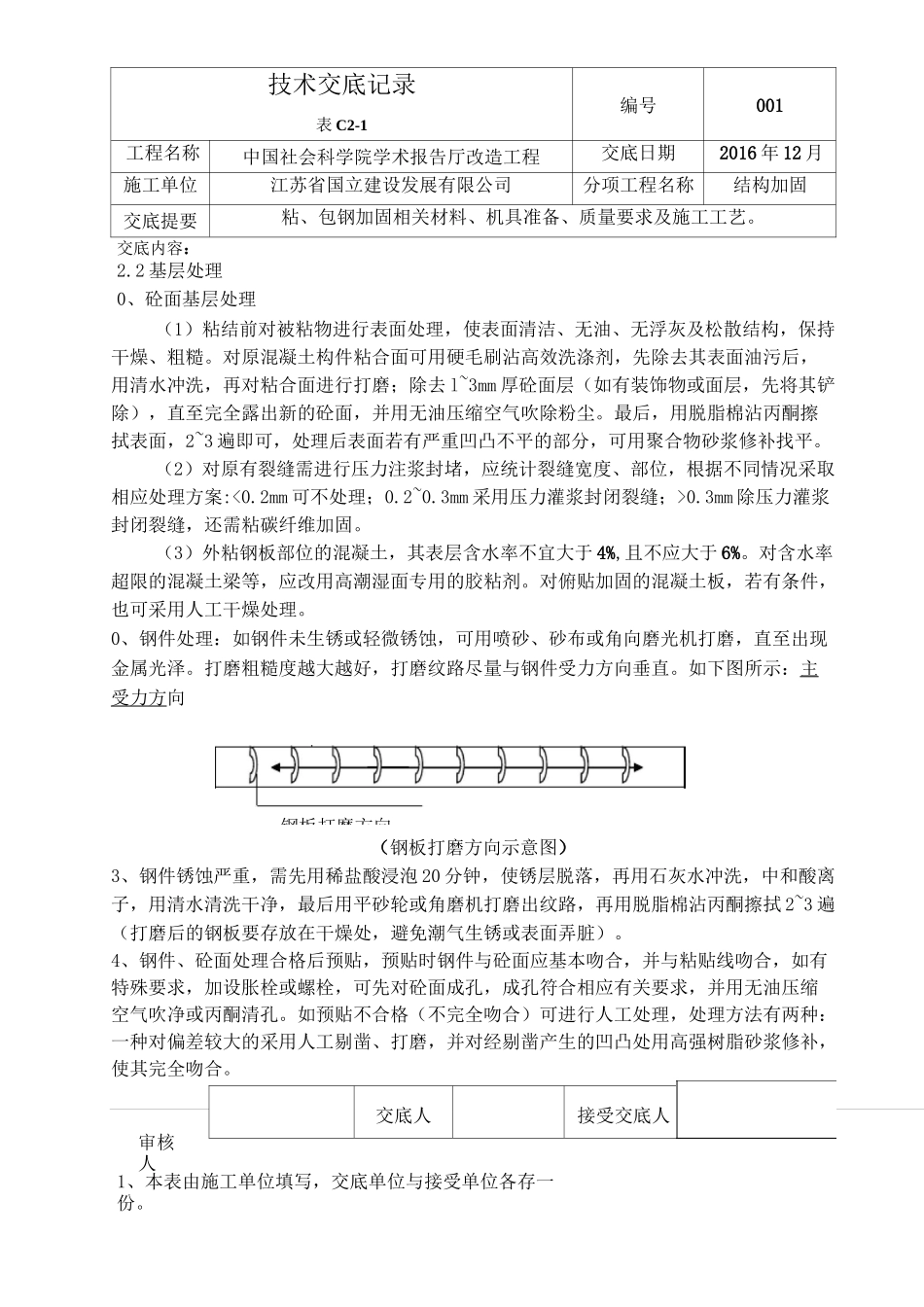

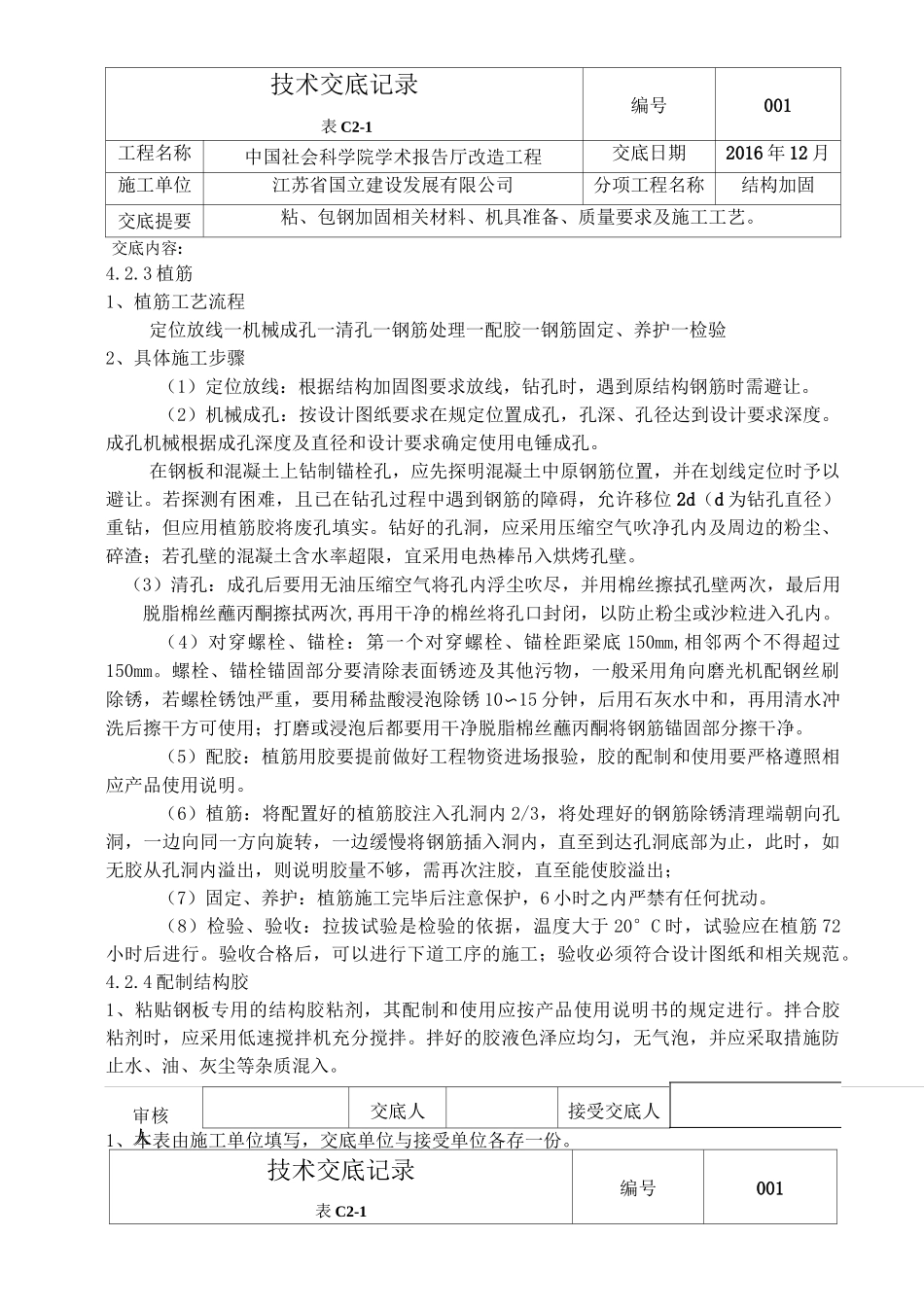

审核人1、本表由施工单位填写,交底单位与接受单位各存一份。交底人接受交底人技术交底记录表 C2-1编号001工程名称中国社会科学院学术报告厅改造工程交底日期2016 年 12 月施工单位江苏省国立建设发展有限公司分项工程名称结构加固交底提要粘、包钢加固相关材料、机具准备、质量要求及施工工艺。交底内容:一、范围本工艺标准适用于粘、包钢加固工程。二、施工准备1•材料Q345 钢板、螺栓、锚栓、结构胶。采用钢材的屈服强度实测值与抗拉强度实测值的比值不应大于 0.85。2、主要机具配电箱、打磨机、抛光机、电锤等。三、施工部署1、完成设计交底及图纸会审,对图纸施工内容进行细化。2、妨碍加固工程障碍物已清理完毕。(1) 屋面卸载完毕后方可进行加固;(2) 室内隔墙拆除并清理完成;(3) 室内上下水管网及其它管线已拆除完成。3、施工用脚手架及安全措施已准备完毕。4、施工前对施工人员明确技术要求、质量标准、施工中的控制重点、难点及预防纠正措施;技术交底应全面、详细、清楚、准确、及时、具有可操作性;班前工长应对操作人员进行口头交底。技术员要经常去作业面验证交底的执行情况,对不按交底要求施工的要即时改正。5、工长对操作班组已进行全面施工技术、安全交底,严格执行“三检制”上道工序未报验合格不得进行下道工序施工。四、主要施工方法1、工艺流程定位放线一基层处理(砼面、钢件)一预贴一植筋一钢板加工一调制结构胶一涂胶(钢件、砼面)一粘贴、加压固定一固化、养护一卸支撑加压设备一涂刷防锈漆一防火处理一检验、验收2、施工方法2.1 定位放线首先熟悉图纸,明确加固范围及部位,然后在混凝土构件上弹线,标出粘贴位置(轮廓线;审核人1、本表由施工单位填写,交底单位与接受单位各存一份。交底人接受交底人技术交底记录表 C2-1编号001工程名称中国社会科学院学术报告厅改造工程交底日期2016 年 12 月施工单位江苏省国立建设发展有限公司分项工程名称结构加固交底提要粘、包钢加固相关材料、机具准备、质量要求及施工工艺。交底内容:2.2 基层处理0、砼面基层处理(1)粘结前对被粘物进行表面处理,使表面清洁、无油、无浮灰及松散结构,保持干燥、粗糙。对原混凝土构件粘合面可用硬毛刷沾高效洗涤剂,先除去其表面油污后,用清水冲洗,再对粘合面进行打磨;除去 l~3mm 厚砼面层(如有装饰物或面层,先将其铲除),直至完全露出新的砼面,并用无油压缩空气吹除粉尘。最后,用脱脂棉沾丙酮擦拭表面,2~3 遍即...
