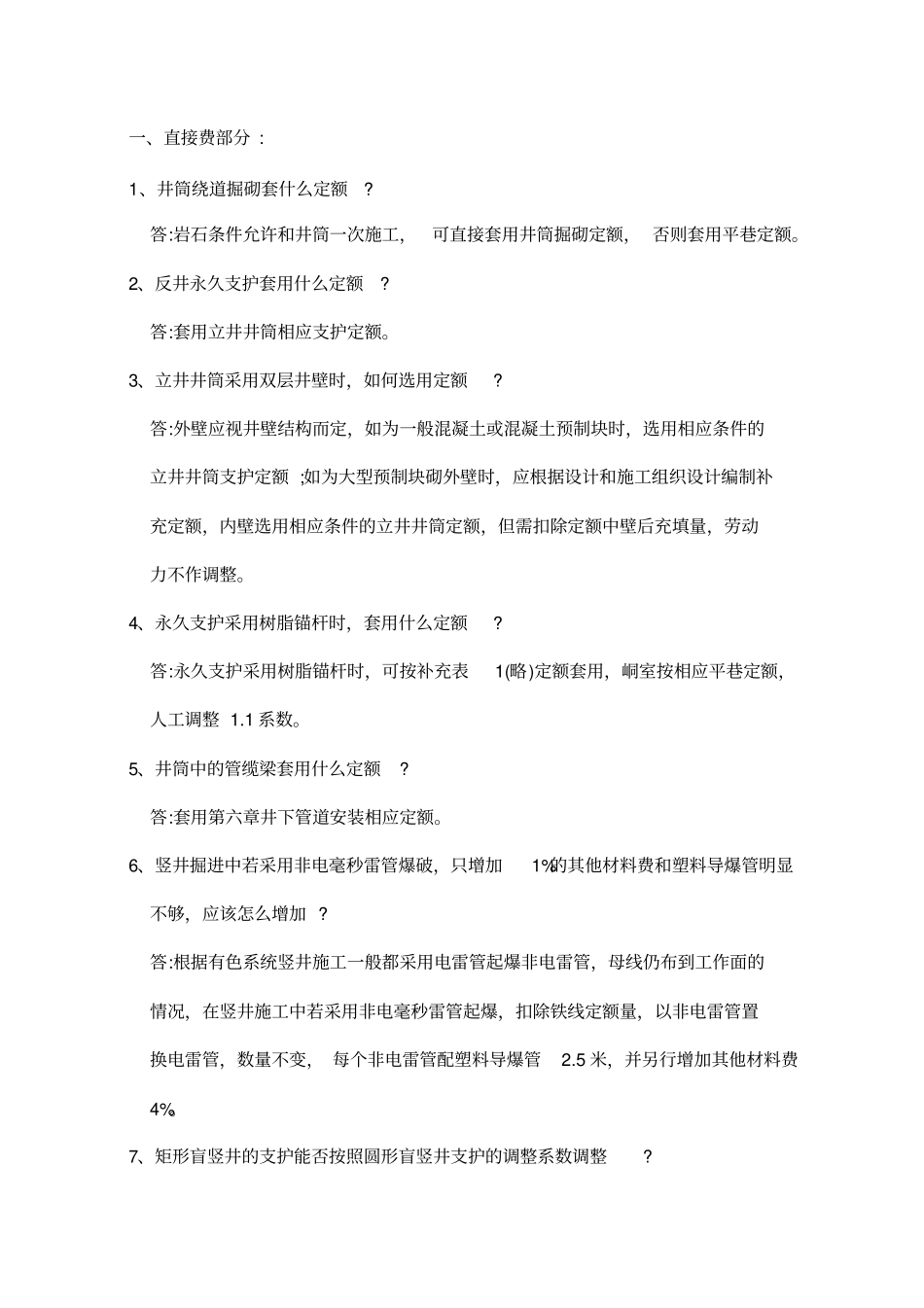

《冶金矿山井巷工程预算定额》问题解答汇编二 O 一四年六月十八日说明本文是由 2013-2014 年度冶金行业全国建设工程造价员继续教育余铁明老师主讲的井巷专业课件 (1)《冶金工业矿山建设工程预算定额》问题解答汇编转换而来,并经人工仔细核对,删除了个别重复条款,修改了一些错别字,其余与原课件内容完全一致
课件是根据原先的《冶金工业矿山建设工程预算定额》问题解答汇编结合近几年提出的新问题整编而来

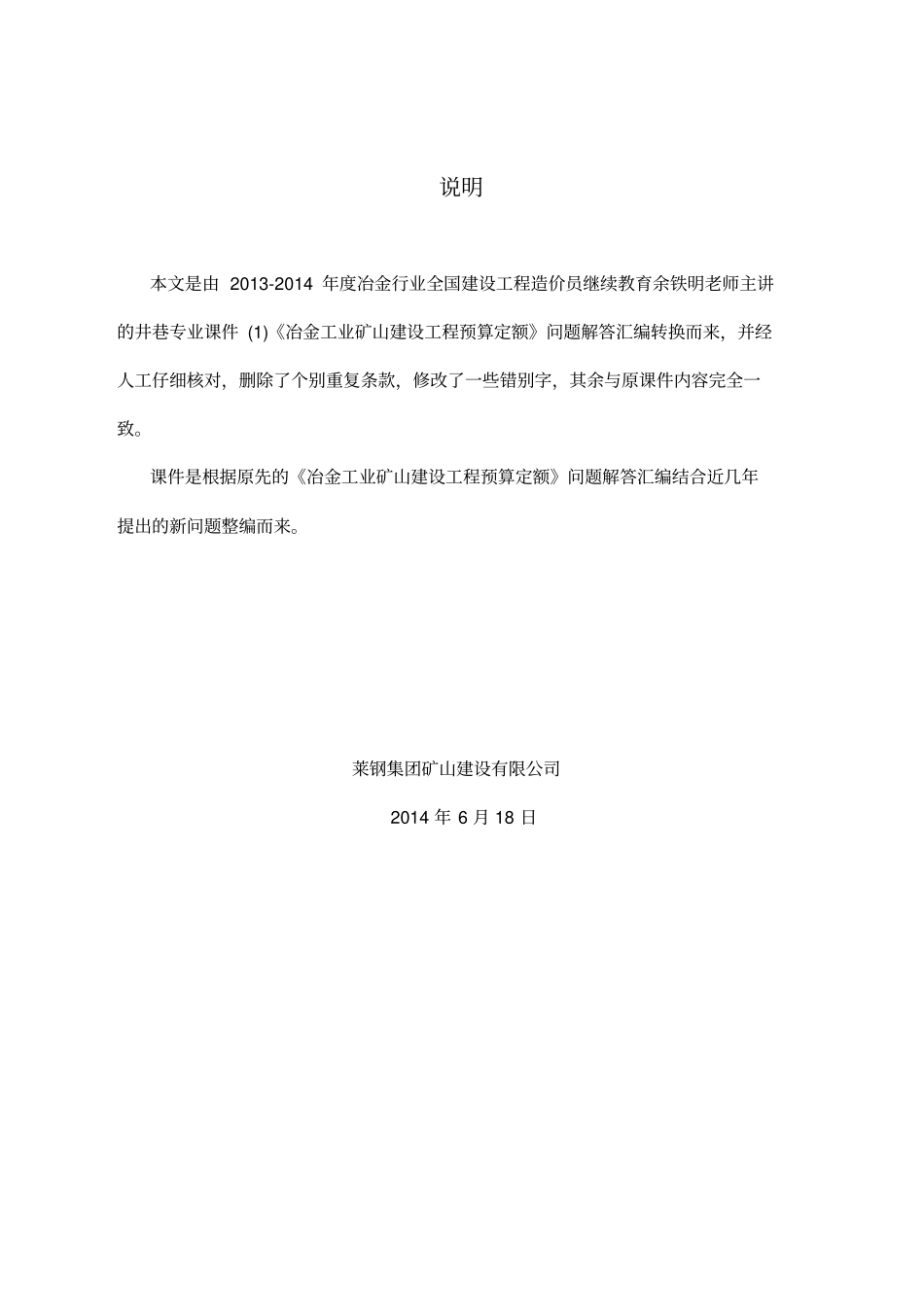

莱钢集团矿山建设有限公司2014 年 6 月 18 日一、直接费部分 : 1、井筒绕道掘砌套什么定额
答:岩石条件允许和井筒一次施工,可直接套用井筒掘砌定额, 否则套用平巷定额
2、反井永久支护套用什么定额
答:套用立井井筒相应支护定额
3、立井井筒采用双层井壁时,如何选用定额
答:外壁应视井壁结构而定,如为一般混凝土或混凝土预制块时,选用相应条件的立井井筒支护定额 ;如为大型预制块砌外壁时,应根据设计和施工组织设计编制补充定额,内壁选用相应条件的立井井筒定额,但需扣除定额中壁后充填量,劳动力不作调整
4、永久支护采用树脂锚杆时,套用什么定额
答:永久支护采用树脂锚杆时,可按补充表1(略)定额套用,峒室按相应平巷定额,人工调整 1
5、井筒中的管缆梁套用什么定额
答:套用第六章井下管道安装相应定额
6、竖井掘进中若采用非电毫秒雷管爆破,只增加1%的其他材料费和塑料导爆管明显不够,应该怎么增加
答:根据有色系统竖井施工一般都采用电雷管起爆非电雷管,母线仍布到工作面的情况,在竖井施工中若采用非电毫秒雷管起爆,扣除铁线定额量,以非电雷管置换电雷管,数量不变, 每个非电雷管配塑料导爆管2
5 米,并另行增加其他材料费4%
7、矩形盲竖井的支护能否按照圆形盲竖井支护的调整系数调整
8、放炮母线是电缆还是电线
答:除立井井筒使用小电缆10mm2外,其余项目
