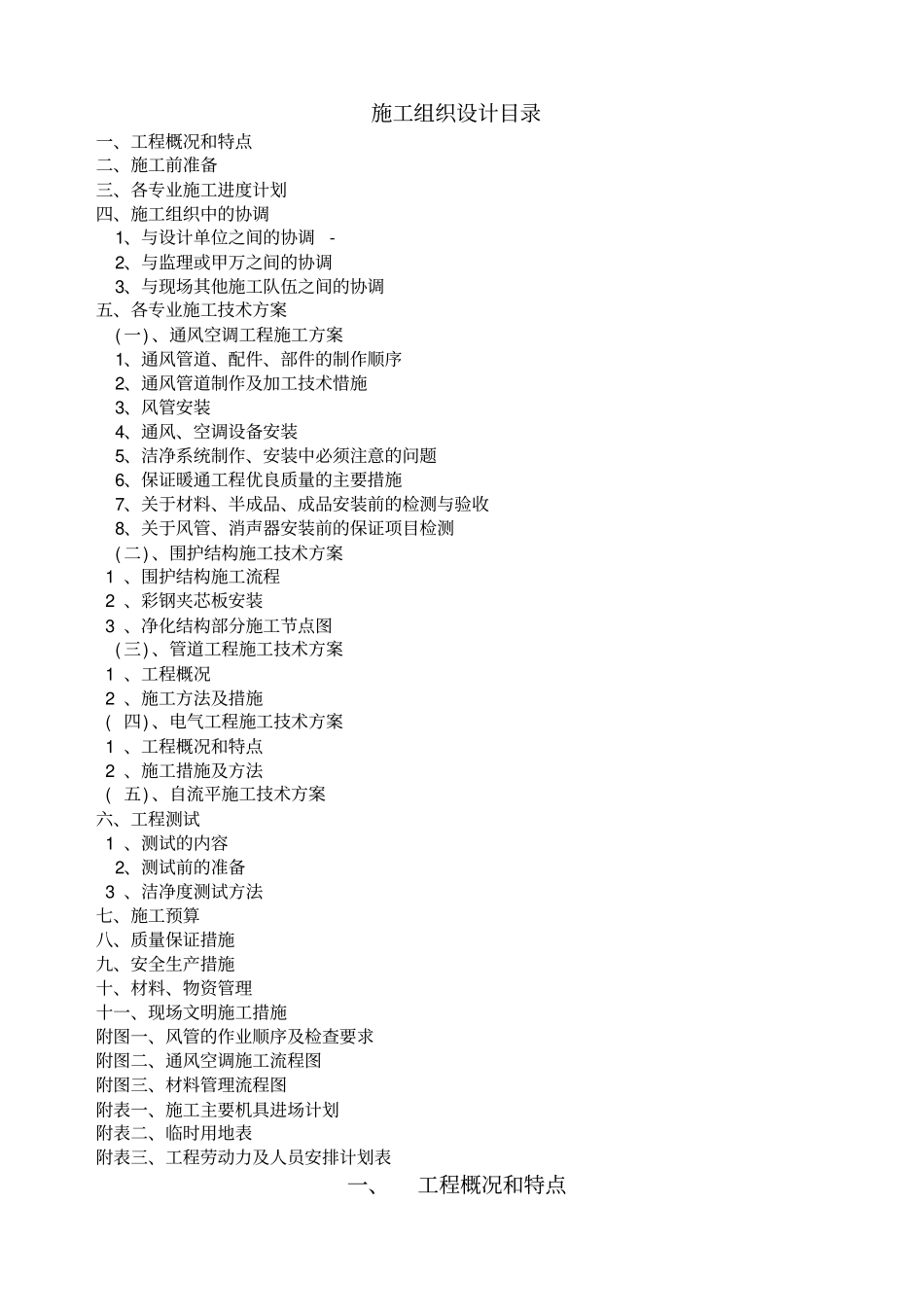

施工组织设计目录一、工程概况和特点二、施工前准备三、各专业施工进度计划四、施工组织中的协调1、与设计单位之间的协调-2、与监理或甲万之间的协调3、与现场其他施工队伍之间的协调五、各专业施工技术方案( 一) 、通风空调工程施工方案1、通风管道、配件、部件的制作顺序2、通风管道制作及加工技术惜施3、风管安装4、通风、空调设备安装5、洁净系统制作、安装中必须注意的问题6、保证暖通工程优良质量的主要措施7、关于材料、半成品、成品安装前的检测与验收8、关于风管、消声器安装前的保证项目检测( 二) 、围护结构施工技术方案 1 、围护结构施工流程 2 、彩钢夹芯板安装 3 、净化结构部分施工节点图( 三) 、管道工程施工技术方案 1 、工程概况 2 、施工方法及措施 ( 四) 、电气工程施工技术方案 1 、工程概况和特点 2 、施工措施及方法 ( 五) 、自流平施工技术方案六、工程测试 1 、测试的内容2、测试前的准备 3 、洁净度测试方法七、施工预算八、质量保证措施九、安全生产措施十、材料、物资管理十一、现场文明施工措施附图一、风管的作业顺序及检查要求附图二、通风空调施工流程图附图三、材料管理流程图附表一、施工主要机具进场计划附表二、临时用地表附表三、工程劳动力及人员安排计划表一、工程概况和特点1、工程概况工程名称 : 无菌室中央净化系统工程工程地点 : 厦门市思明区设计单位 : : 厦门市中建东北设计院施工工期 :90 天2、工程特点 :本工程位于厦门市第一医院内,整个用地是由两个高差为4m1 的平地级成
制剂楼共五层,一层为成品库,层高4· 2M,二层为库房和机房,层高3· 8M,三层为办公等,层高 3· 8M,四五层制剂室,层高3,8M,屋顶层设冷却塔及设备间
总用地:1931
81忧,建筑占地面积:350
5m'
围护结构采朋100 厚复合石膏彩钢壁板,顶板采用5
