国电凯里发电厂 2×125MW机组烟气脱硫工程土建部分施工组织设计中国十五冶三公司凯里经理部二○○五年十一月四日审批栏建设单位:监理单位:施工单位:批 准:审 核:编 制:安 全:质 量:1.工程慨况1.1 慨述工程建设单位:国电集团凯里发电厂设计单位:国电科技环保集团有限公司环保工程分公司监理单位:国电科技环保集团有限公司监理公司本工程主要建(构)筑物有:电控楼、工艺楼、石膏堆料间、GGH支架、增压风机检修支架、烟道支架等

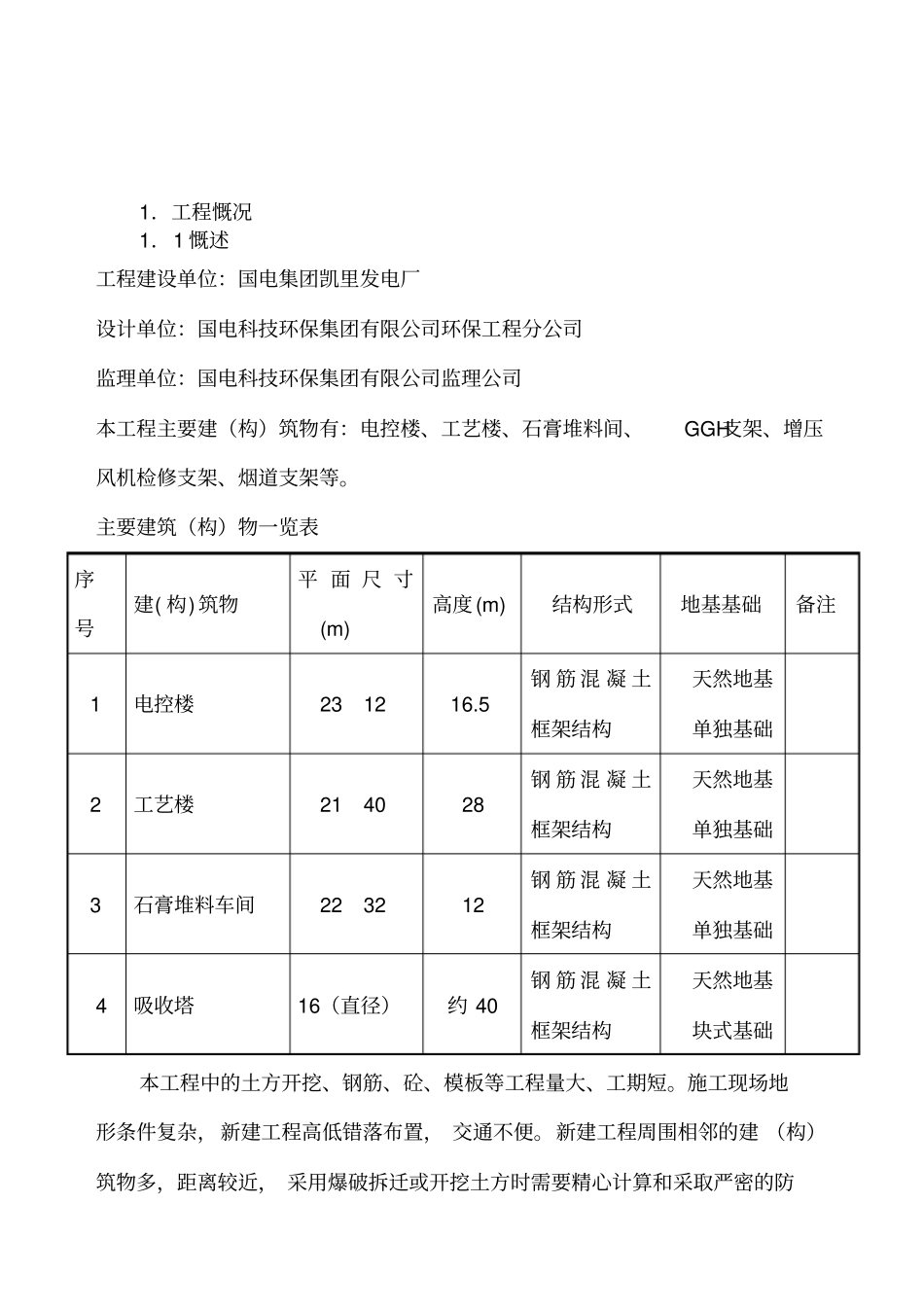

主要建筑(构)物一览表序号建( 构)筑物平 面 尺 寸(m)高度(m)结构形式地基基础备注1电控楼231216
5钢 筋 混 凝 土框架结构天然地基单独基础2工艺楼214028钢 筋 混 凝 土框架结构天然地基单独基础3石膏堆料车间223212钢 筋 混 凝 土框架结构天然地基单独基础4吸收塔16(直径)约 40钢 筋 混 凝 土框架结构天然地基块式基础本工程中的土方开挖、钢筋、砼、模板等工程量大、工期短
施工现场地形条件复杂,新建工程高低错落布置, 交通不便
新建工程周围相邻的建 (构)筑物多,距离较近, 采用爆破拆迁或开挖土方时需要精心计算和采取严密的防护措施,保证周围建筑物的安全
由于本工程是扩建工程,大多在原有拆除的建筑物基础上进行施工, 地下钢筋砼进出拆除量比较大,给施工造成一定的难度
施工期间电厂照常运行,施工现场粉尘污染比较严重,为保证施工人员的身体健康,施工期间要准备一定的防尘劳保用品设和措施,降低粉尘污染
施工现场目前还有安装单位占用施工,业主未提交工作面出来, 三通一平工作尚未形成,多数区域需要拆迁
十一月中旬计划完成拆迁工作
办公、生活大临已完成,生产大临计划在甲方提交工作面15 天内完成
电控楼和工艺楼区域,施工用电量计划均在250 千瓦
1.2 气象地质及水文多亚热带海洋气候影响 , 全年降雨量较大 , 受台风季节影响时间长
