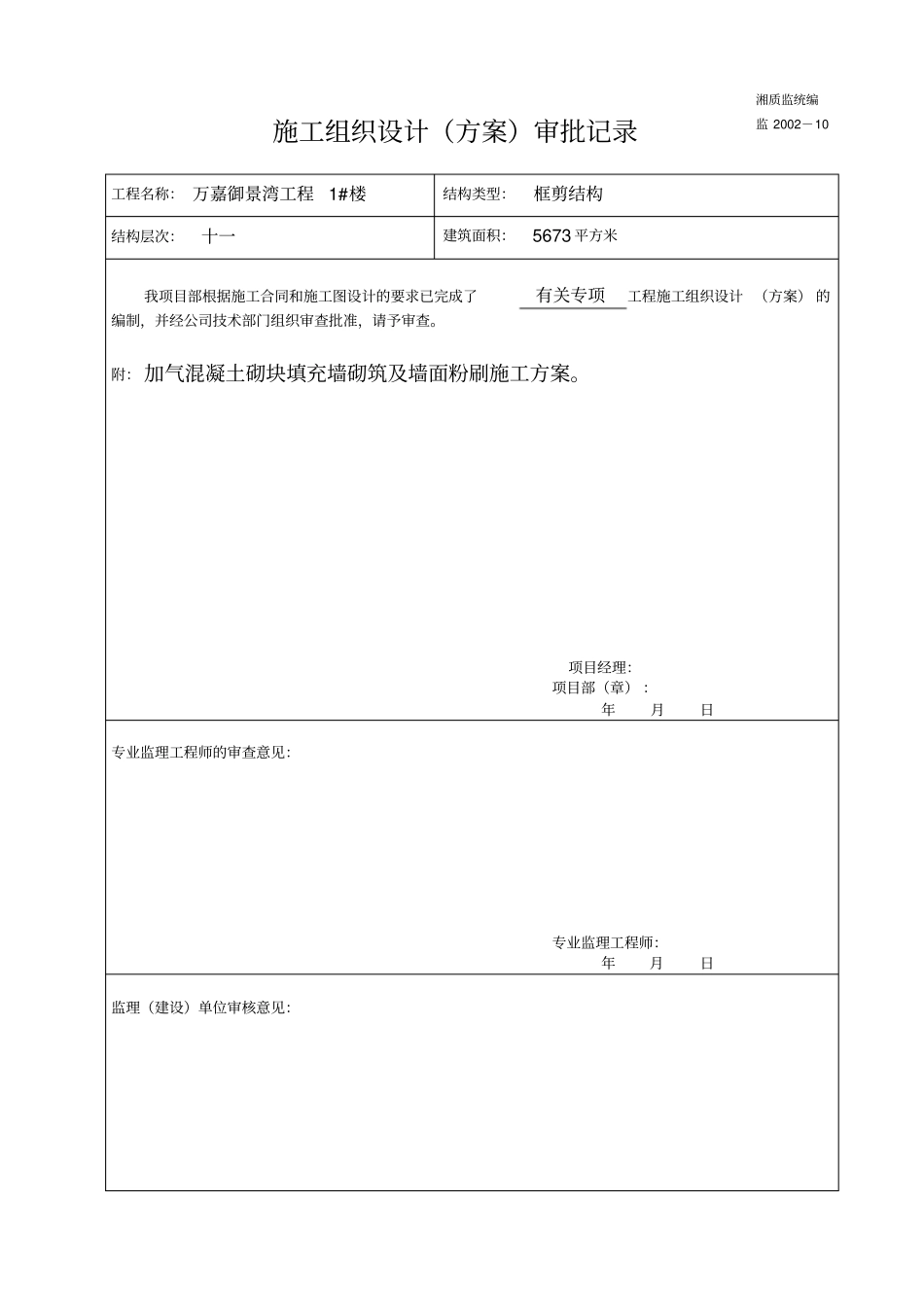

施工组织设计(方案)审批记录工程名称: 万嘉御景湾工程1#楼结构类型:框剪结构结构层次:十一建筑面积:5673 平方米我项目部根据施工合同和施工图设计的要求已完成了有关专项工程施工组织设计 (方案) 的编制,并经公司技术部门组织审查批准,请予审查。附: 加气混凝土砌块填充墙砌筑及墙面粉刷施工方案。项目经理:项目部(章) :年月日专业监理工程师的审查意见:专业监理工程师:年月日监理(建设)单位审核意见:湘质监统编监 2002-10 监理单位项目总监理工程师监理(建设)项目部(章)(建设单位项目技术负责人):年月日万嘉· 御景湾1#楼工程加气混凝土砌块填充墙砌筑及墙面粉刷施工方案加气混凝土砌块作为一种新型墙体材料,它具有节能、省土、轻质等特点; 经过近几十年的发展已逐步在建筑工程中得到广泛的应用,成为新型墙体材料的重要品种之一。然而由于它的容重、强度、含水量、膨胀系数,对高温湿热气候的适应性较差等因素,使用这种材料砌筑的墙体都容易产生一些构造裂缝;尽管这些裂缝不影响结构安全,但它影响建筑美观,有些会直接影响使用功能。产生加气混凝土砌块墙面裂缝的原因有很多因素,如生产工艺、施工、材料和环境等。但综合起来可归纳为:1、抹灰砂浆与加气混凝土砌块材料的性能差异引起抹灰层的空裂2、结构本身产生的裂缝3、加气混凝土砌块材料本身的收缩变形引起的裂缝4、施工操作方法和建筑节点做法不当造成的裂缝针对以上产生的加气混凝土砌块砌体抹灰面裂缝的原因制定本施工方案:1、结构主体完工,砌筑砌体之前,应经相关部门进行中间验收,未经中间验收或验收不合格,不得进行砌体工程施工。砌体工程施工前, 结构施工中的缺陷应征得设计单位、监理单位、质监站的同意才能进行修补,修补完后应经以上单位认可同意后,才能进行砌体工程的施工。2、严格执行填充墙砌体施工《规范》及施工图纸中的有关要求;蒸压加气混凝土砌块的生产龄期应≥28 天,才能上墙砌筑;砌块在工厂堆放、运输、施工现场堆放过程中应有防雨措施;保证砌体含水率小于15% ;装卸时,应轻拿轻放,严禁摔、掷、翻斗装货;砌块干燥,应提前1-2 天向砌筑面适量浇水。3、首先将每层楼面按施工图纸将所有墙体线定位准确后,必须对每间房进行对角线测量,保证每间房的每个角为90° ,异形除外,并报项目部、监理部验收合格后,才能进入砌块和开始砌体工程施工。加气混凝土砌块砌筑位置及范围祥见施工图纸。在加气混凝土墙体底...
