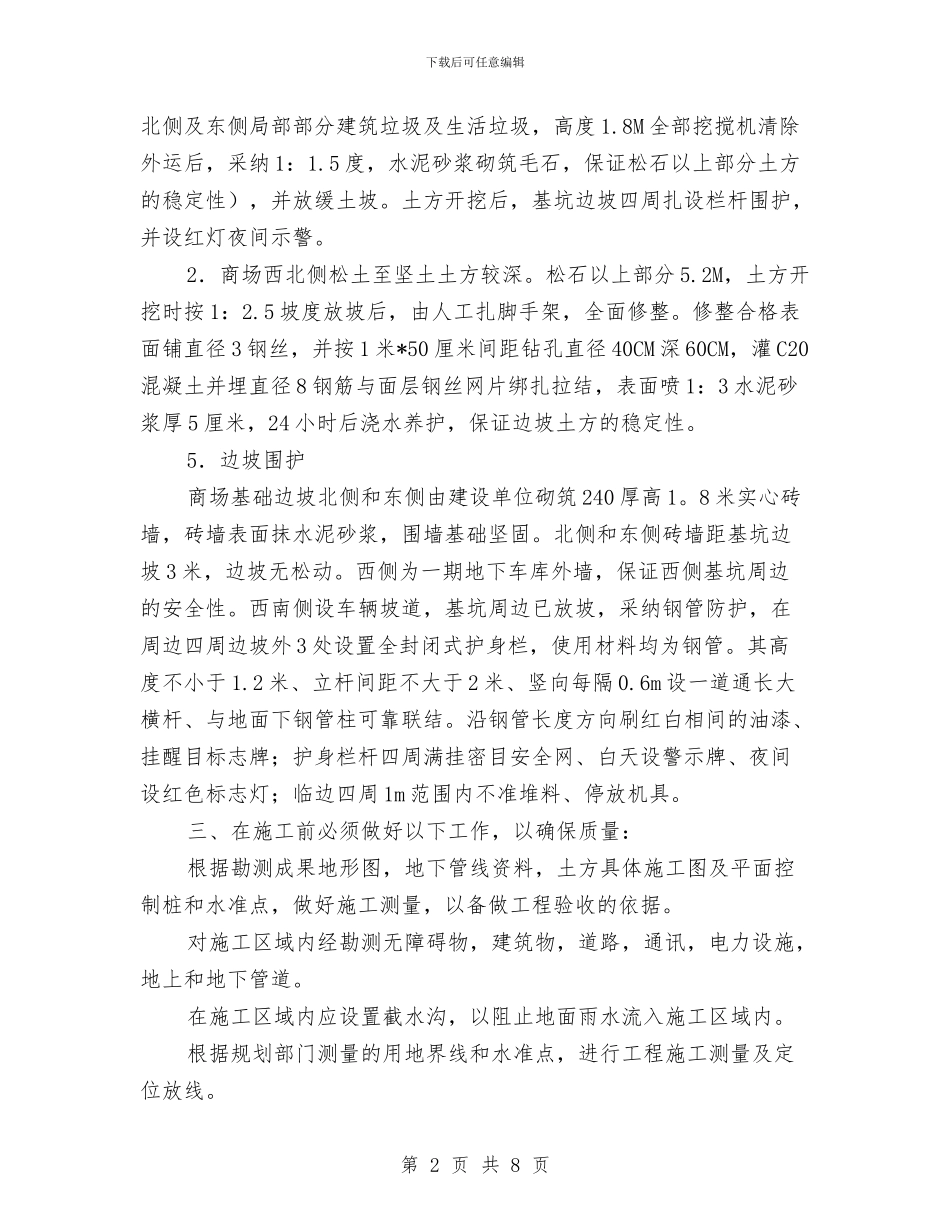

下载后可任意编辑基坑防护、支护施工方案与基坑(槽)、边坡土方施工防坍塌整治方案汇编基坑防护、支护施工方案一、工程概况:豪第九号二期地下车库商场工程位于嵩山一路与文化路交汇处,负二层车库,负一层及地上四层商场,总建筑面积 8 万平方米,建筑为框架结构,工程计划开工 2024 年 5 月 18 计划竣工 2024 年 12 月 28日
土方工程东西宽 137 米,南北长 300 米,挖方总量约为 1200000 立方米
土方开挖深度 8 米
二、施工方案:1 开挖:工程土石方量大,采纳机械开挖
选用 300 型挖掘机 6 台,运输机械采纳自卸汽车 15 台外运土
土方开挖从东北角开始向西南角后退开挖,一次性挖掘到松石,现场仅有西面一个出口,坡道留在西南角,待基坑内及底部清理完毕后,最后清理坡道
开挖过程中,及时进行测量以防超挖或少挖
松石以下坚石为爆破石方
土石方开挖有甲方施工,青岛豪第建筑工程有限公司仅做边坡及人工清理基底
2 排水:地下水位水量小,采纳集水坑排水
沿基坑周边每 30 米左右设一集水坑,四周通过人工挖排水沟将水导入集水坑内,用管径50 的潜水泵将水排入雨水井
地下室完成后,约需回填土 4000-5000 方,因此必须考虑现场存土
土方存于一期工程地下室南侧,所以其场地可用于储存土方
储存土选用土质较好的砂性土,垃圾和石方运出场外
4 边坡支护:1.商场整体基础松土至坚土高度为 1
2M,工程场地比较开阔,地表水没有,采纳自然放坡
坡度 1:1-1
2,局部边坡的部位(如商场第 1 页 共 8 页下载后可任意编辑北侧及东侧局部部分建筑垃圾及生活垃圾,高度 1
8M 全部挖搅机清除外运后,采纳 1:1
5 度,水泥砂浆砌筑毛石,保证松石以上部分土方的稳定性),并放缓土坡
土方开挖后,基坑边坡四周扎设栏杆围护,并设红灯夜间示警
2.商场西北侧松土至坚土土
