下载后可任意编辑塔吊搭、拆及使用安全施工方案与塔吊生产安全事故应急救援预案汇编塔吊搭、拆及使用安全施工方案一、工程概况:十堰市教育局东风分局 52 小学教学楼及外网工程,位于 十堰市辽宁路 52 小学,总建筑面积为 4500 M
,框架结构共 5 层
本工程采纳塔式起重机 QTZ40(4808) 型塔吊,搭设高度为 27
5 米,该型号塔吊具有工作速度高,调速性能好,工作平移效率高,工作范围大,方式多,适用对象大等特点,并且装有起升高度限制器,力矩限制器、起重量限制器、回转限制器、小车变幅限制器等各种安全保险装置,根据JGJ59-99 标准要求,结合本项目实际情况,制定塔吊搭、拆及使用安全施工方案
二、塔吊安装本工程由专业施工队伍 湖北华建机械制造有限公司负责塔、拆
(1) 安装前准备1、安装前了解现场场地情况,由施工现场清理障碍
施工现场场地开阔平坦,道路平整、压实
2、施工现场根据三级保护标准配合安装好电源电箱
3、施工现场由专人配合安装
4、准备好吊装机械、安装工具、辅助设备及技术资料
(2)安装程序及注意事项1、按塔吊说明书及基础设计资料的要求,核对基础施工质量关键部位
检测塔机基础的几何尺寸位置、尺寸误差,均在允许范围内,测定水平度
第 1 页 共 16 页下载后可任意编辑2、塔机基础施工满足设计的强度要求

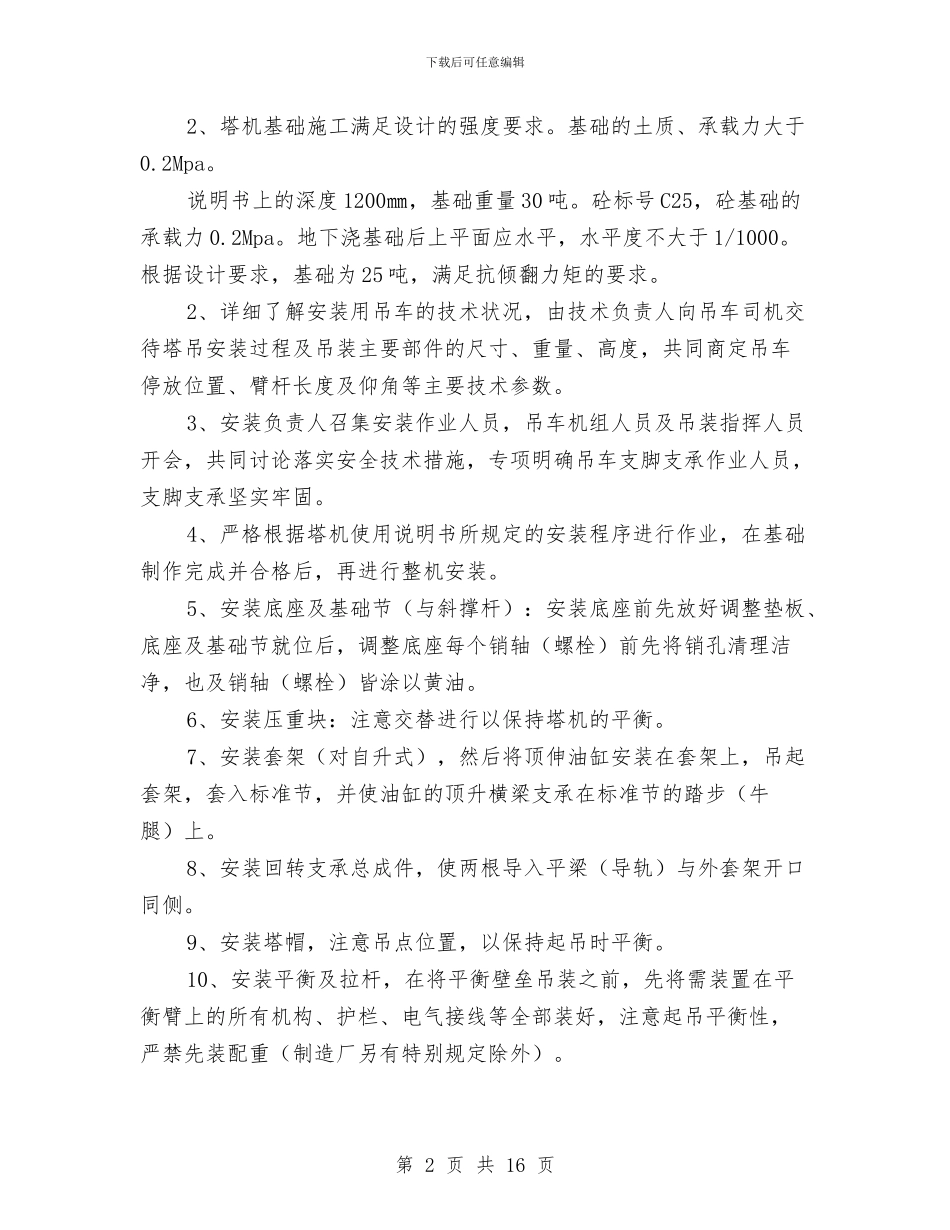

基础的土质、承载力大于0
说明书上的深度 1200㎜,基础重量 30 吨
砼标号 C25,砼基础的承载力 0
地下浇基础后上平面应水平,水平度不大于 1/1000
根据设计要求,基础为 25 吨,满足抗倾翻力矩的要求

2、详细了解安装用吊车的技术状况,由技术负责人向吊车司机交待塔吊安装过程及吊装主要部件的尺寸、重量、高度,共同商定吊车停放位置、臂杆长度及仰角等主要技术参数
3、安装负责人召集安装作业人员,吊车机组人员及吊装指挥人员开会,共同
