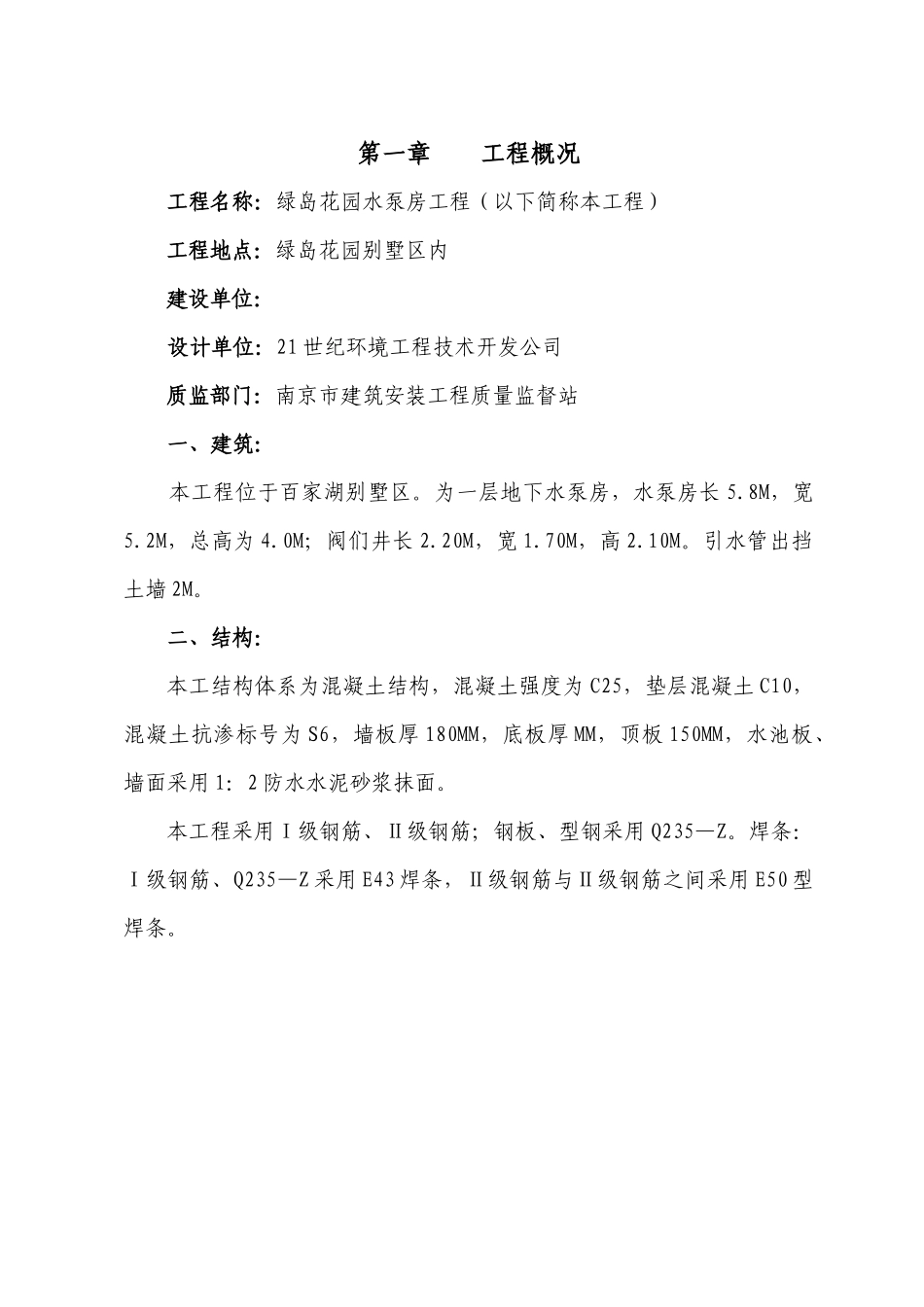

第一章 工程概况 工程名称:绿岛花园水泵房工程(以下简称本工程)工程地点:绿岛花园别墅区内建设单位: 设计单位:21 世纪环境工程技术开发公司质监部门:南京市建筑安装工程质量监督站 一、建筑: 本工程位于百家湖别墅区
为一层地下水泵房,水泵房长 5
2M,总高为 4
0M;阀们井长 2
20M,宽 1
70M,高 2
引水管出挡土墙 2M
二、结构:本工结构体系为混凝土结构,混凝土强度为 C25,垫层混凝土 C10,混凝土抗渗标号为 S6,墙板厚 180MM,底板厚 MM,顶板 150MM,水池板、墙面采用 1:2 防水水泥砂浆抹面
本工程采用Ⅰ级钢筋、Ⅱ级钢筋;钢板、型钢采用 Q235—Z
焊条:Ⅰ级钢筋、Q235—Z 采用 E43 焊条,Ⅱ级钢筋与Ⅱ级钢筋之间采用 E50 型焊条
第二章 施工部署 一、施工阶段的划分 根据本工程的特点及要求,将其划分为三个阶段
1、水泵房结构工程(土方开挖、基坑排水、混凝土施工、粉刷施工); 2、防护支墩(填土筑坝、支墩施工、护坡施工、土坝挖除) 3、管道、设备安装工程 根据施工阶段的划分,安装工程与土建工程应密切配合,穿插进行施工
二、各阶段的施工顺序 1、水泵房施工 投点放线→机械土方→验槽→截桩→砖胎模/素砼垫层→基础钢筋绑扎、预留预埋→验收→砼浇筑→养护→地下室墙板、柱钢筋绑扎→柱、墙、梁板模板→梁板钢筋→浇筑混凝土→养护→外墙防水粉刷→回填土方
2、筑坝施工 填土筑坝→防护支墩→护坡砌筑→管道安装、调试→拆除土坝 三、本工程施工阶段工期控制 本工程控制总工期为 个日历天
四、主要施工机械设备的选用主要施工设备、仪器及周转材料一鉴表编号名称型号规格数量产地额定功率已有备注1平刨床1 台中国5
5KW/台已有2圆盘机1 台中国5
5KW/台已有3400L 砼搅拌机1 台中国15
5KW/台已有4200L
