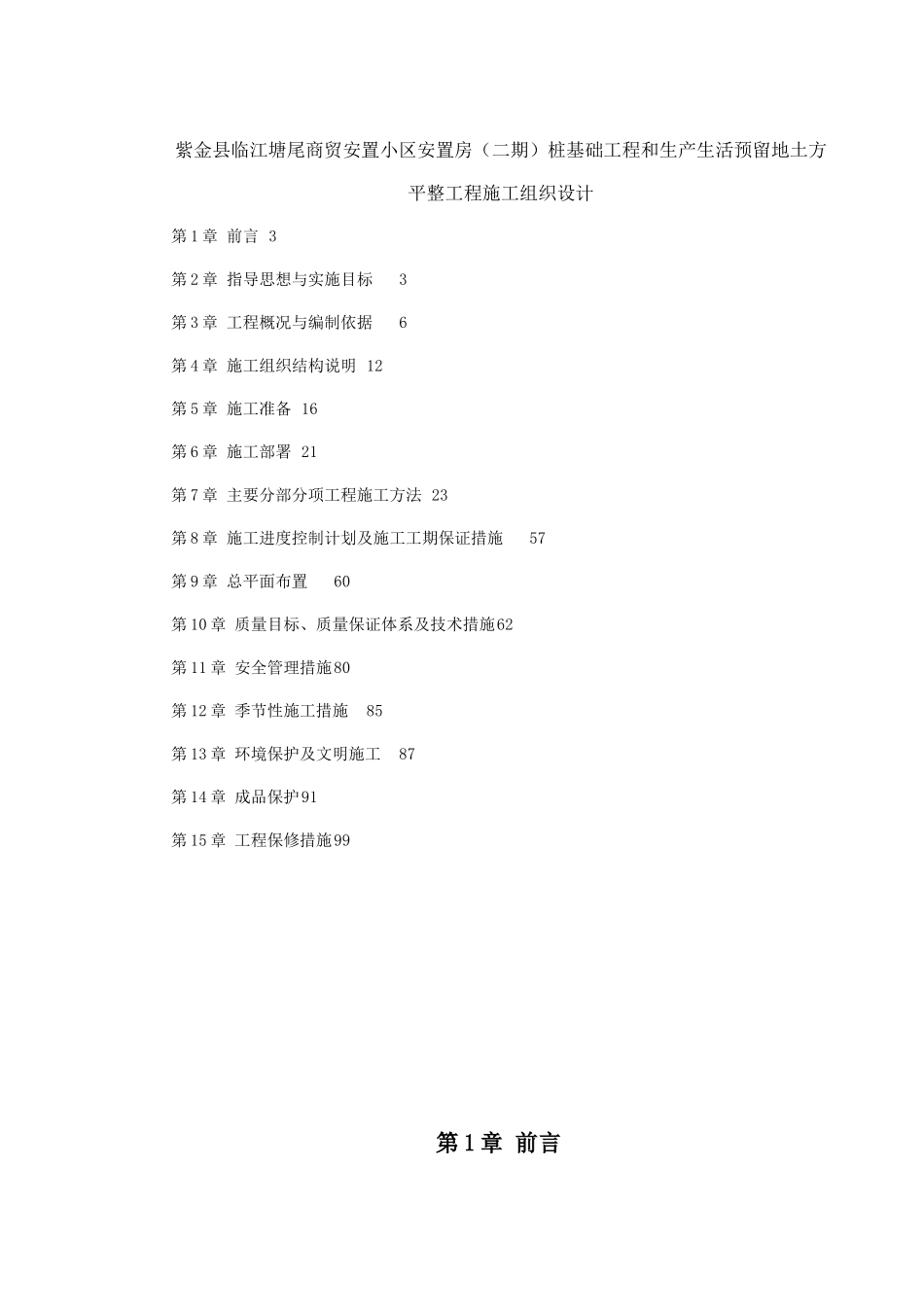

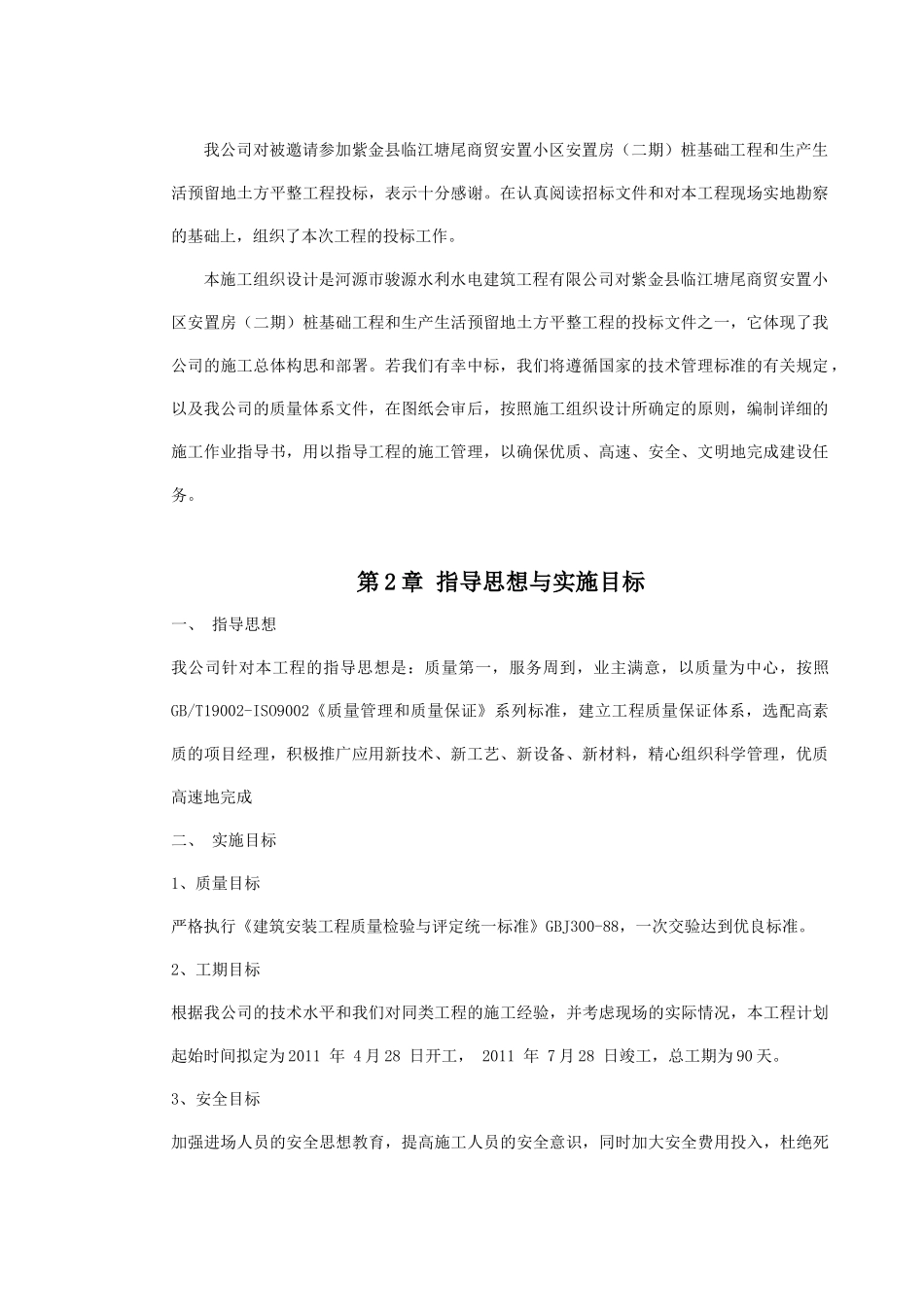

紫金县临江塘尾商贸安置小区安置房(二期)桩基础工程和生产生活预留地土方平整工程施工组织设计河源市骏源水利水电建筑工程有限公司二○一一年四月十六日目录紫金县临江塘尾商贸安置小区安置房(二期)桩基础工程和生产生活预留地土方平整工程施工组织设计第 1 章 前言 3第 2 章 指导思想与实施目标3第 3 章 工程概况与编制依据6第 4 章 施工组织结构说明 12第 5 章 施工准备 16第 6 章 施工部署 21第 7 章 主要分部分项工程施工方法 23第 8 章 施工进度控制计划及施工工期保证措施57第 9 章 总平面布置60第 10 章 质量目标、质量保证体系及技术措施62第 11 章 安全管理措施80第 12 章 季节性施工措施85第 13 章 环境保护及文明施工87第 14 章 成品保护91第 15 章 工程保修措施99第 1 章 前言我公司对被邀请参加紫金县临江塘尾商贸安置小区安置房(二期)桩基础工程和生产生活预留地土方平整工程投标,表示十分感谢。在认真阅读招标文件和对本工程现场实地勘察的基础上,组织了本次工程的投标工作。本施工组织设计是河源市骏源水利水电建筑工程有限公司对紫金县临江塘尾商贸安置小区安置房(二期)桩基础工程和生产生活预留地土方平整工程的投标文件之一,它体现了我公司的施工总体构思和部署。若我们有幸中标,我们将遵循国家的技术管理标准的有关规定,以及我公司的质量体系文件,在图纸会审后,按照施工组织设计所确定的原则,编制详细的施工作业指导书,用以指导工程的施工管理,以确保优质、高速、安全、文明地完成建设任务。第 2 章 指导思想与实施目标一、 指导思想我公司针对本工程的指导思想是:质量第一,服务周到,业主满意,以质量为中心,按照GB/T19002-ISO9002《质量管理和质量保证》系列标准,建立工程质量保证体系,选配高素质的项目经理,积极推广应用新技术、新工艺、新设备、新材料,精心组织科学管理,优质高速地完成二、 实施目标1、质量目标严格执行《建筑安装工程质量检验与评定统一标准》GBJ300-88,一次交验达到优良标准。2、工期目标根据我公司的技术水平和我们对同类工程的施工经验,并考虑现场的实际情况,本工程计划起始时间拟定为 2011 年 4 月 28 日开工, 2011 年 7 月 28 日竣工,总工期为 90 天。3、安全目标加强进场人员的安全思想教育,提高施工人员的安全意识,同时加大安全费用投入,杜绝死亡及重伤事故。4、文明施工目标严格按...
