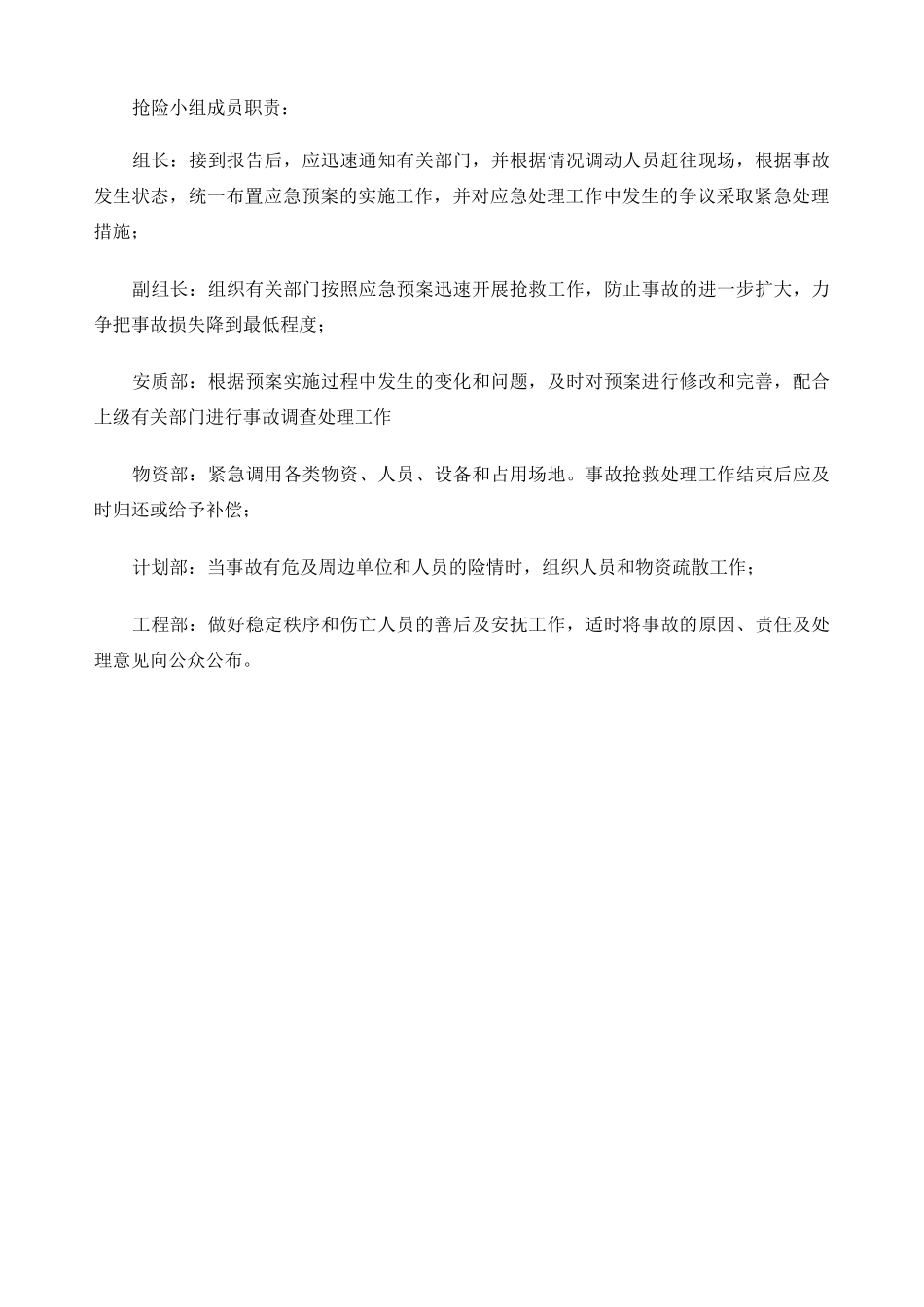

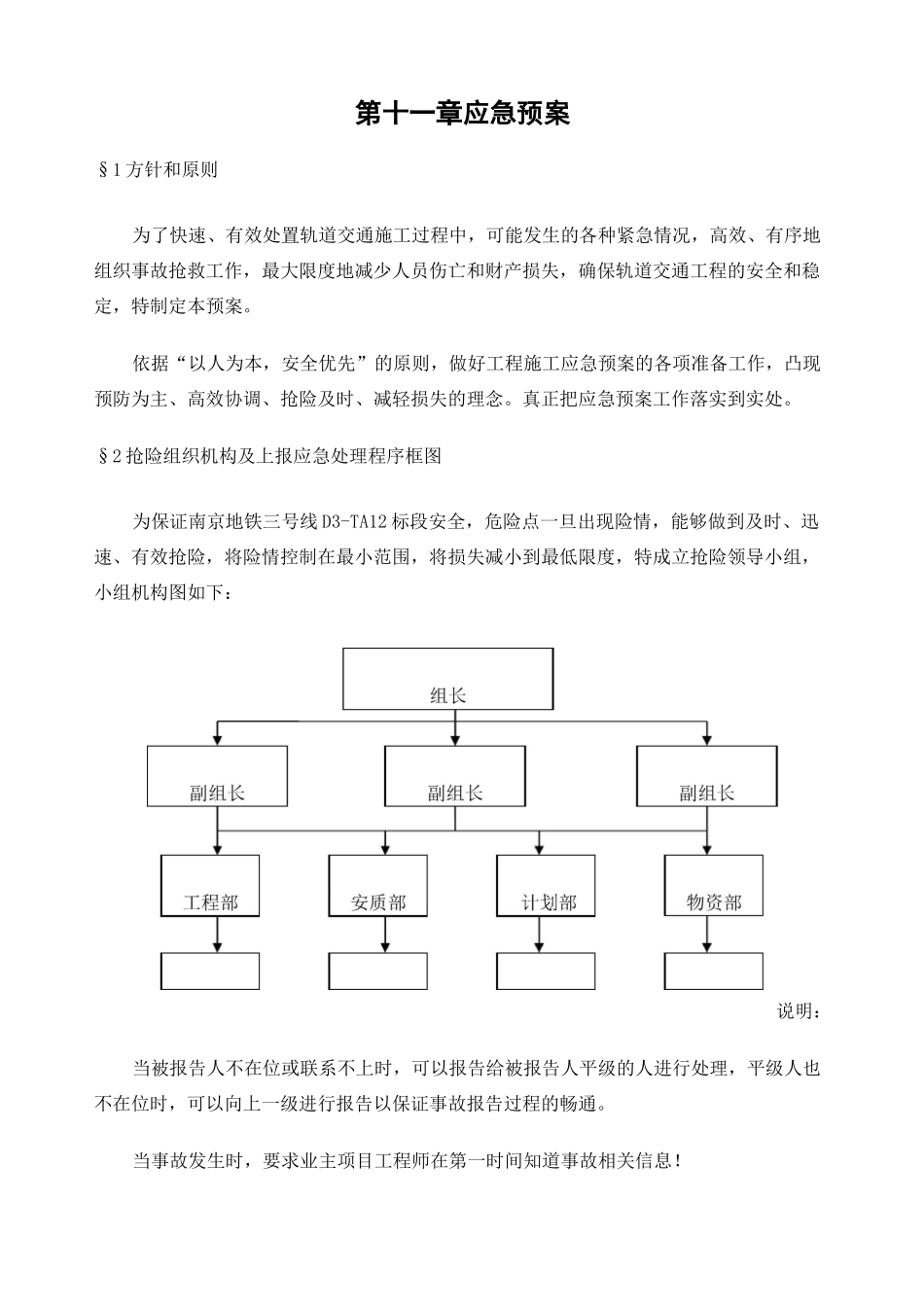

第十一章应急预案§1 方针和原则为了快速、有效处置轨道交通施工过程中,可能发生的各种紧急情况,高效、有序地组织事故抢救工作,最大限度地减少人员伤亡和财产损失,确保轨道交通工程的安全和稳定,特制定本预案。依据“以人为本,安全优先”的原则,做好工程施工应急预案的各项准备工作,凸现预防为主、高效协调、抢险及时、减轻损失的理念。真正把应急预案工作落实到实处。§2 抢险组织机构及上报应急处理程序框图为保证南京地铁三号线 D3-TA12 标段安全,危险点一旦出现险情,能够做到及时、迅速、有效抢险,将险情控制在最小范围,将损失减小到最低限度,特成立抢险领导小组,小组机构图如下:说明:当被报告人不在位或联系不上时,可以报告给被报告人平级的人进行处理,平级人也不在位时,可以向上一级进行报告以保证事故报告过程的畅通。当事故发生时,要求业主项目工程师在第一时间知道事故相关信息!抢险小组成员职责:组长:接到报告后,应迅速通知有关部门,并根据情况调动人员赶往现场,根据事故发生状态,统一布置应急预案的实施工作,并对应急处理工作中发生的争议采取紧急处理措施;副组长:组织有关部门按照应急预案迅速开展抢救工作,防止事故的进一步扩大,力争把事故损失降到最低程度;安质部:根据预案实施过程中发生的变化和问题,及时对预案进行修改和完善,配合上级有关部门进行事故调查处理工作物资部:紧急调用各类物资、人员、设备和占用场地。事故抢救处理工作结束后应及时归还或给予补偿;计划部:当事故有危及周边单位和人员的险情时,组织人员和物资疏散工作;工程部:做好稳定秩序和伤亡人员的善后及安抚工作,适时将事故的原因、责任及处理意见向公众公布。紧急情况现场保护指挥部上级部门停十原因2.1应急处理程序框图:发生安全问题(事故)§3 煤气管、电线电缆应急预案当出现管线沉降较大,可能危及管线变形时。(1)立即上报监理及业主项目工程师,同时上报相关管线责任公司调度抢修中心,请求对自来水管线进行检修。(2)对沉降变形较大的部分采取加固措施。(3)加强监测,判断管线及结构、地表沉降发展趋势,当沉降速率减缓后方可继续施工。坍方段涉及的管线、构当煤气、电力电缆等管线出现破坏时。(1)立即组织人员关闭相应的节点,现场对道路进行警戒,疏散人员,进行交通导流。(2)立即上报监理及业主项目工程师,同时上报煤气、电力电缆等相关调度抢修中心。中心接到事故报告后 30 分钟内组织专...
