技术交底书技术交底书表格编号1312项目名称上海嘉定南翔污水处理厂一期工程项目部第 1 页共 12 页交底编号工程名称上海嘉定南翔污水处理厂一期工程-综合楼设计文件图号施工部位模板支架技术交底交底日期2016 年 12 月 5 日技术交底内容:一、技术交底范围本工程名称为嘉定南翔污水处理厂一期工程基坑围护工程,工程位于嘉定区南翔镇,南邻顺丰路、西邻科盛路、北邻张家泾、东邻吾尚浜
本次技术交底的范围为综合楼模板支架体系;二、设计情况本工程层高度较高,结构层净空最高达到 8
9m(生物反应池),项目部针对此情况,按照国家相关规范编制了高大支模施工方案,作为模板支架搭设的依据和检查标准,本交底即为此方案的实施指导性文件,被交底人需严格按照交底执行;三、开始施工条件及施工准备工作3

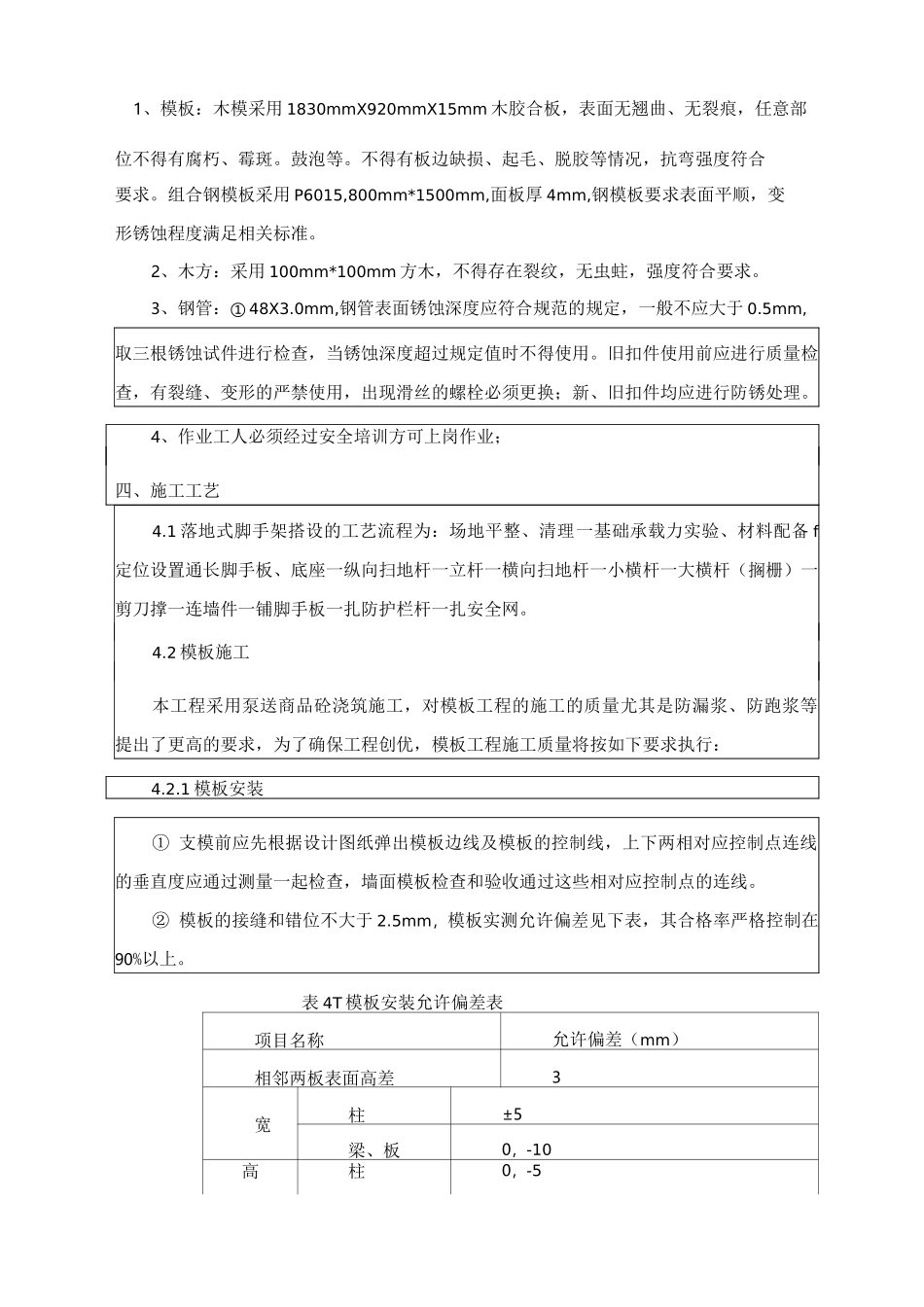

1 施工准备1、模板:木模采用 1830mmX920mmX15mm 木胶合板,表面无翘曲、无裂痕,任意部位不得有腐朽、霉斑
不得有板边缺损、起毛、脱胶等情况,抗弯强度符合要求
组合钢模板采用 P6015,800mm*1500mm,面板厚 4mm,钢模板要求表面平顺,变形锈蚀程度满足相关标准
2、木方:采用 100mm*100mm 方木,不得存在裂纹,无虫蛀,强度符合要求
3、钢管:① 48X3
0mm,钢管表面锈蚀深度应符合规范的规定,一般不应大于 0
5mm,取三根锈蚀试件进行检查,当锈蚀深度超过规定值时不得使用
旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换;新、旧扣件均应进行防锈处理
4、作业工人必须经过安全培训方可上岗作业;四、施工工艺4
1 落地式脚手架搭设的工艺流程为:场地平整、清理一基础承载力实验、材料配备 f定位设置通长脚手板、底座一纵向扫地杆一立杆一横向扫地杆一小横杆一大横杆(搁栅)一剪刀撑一连墙件一铺脚手板一扎防护栏杆一扎安全网

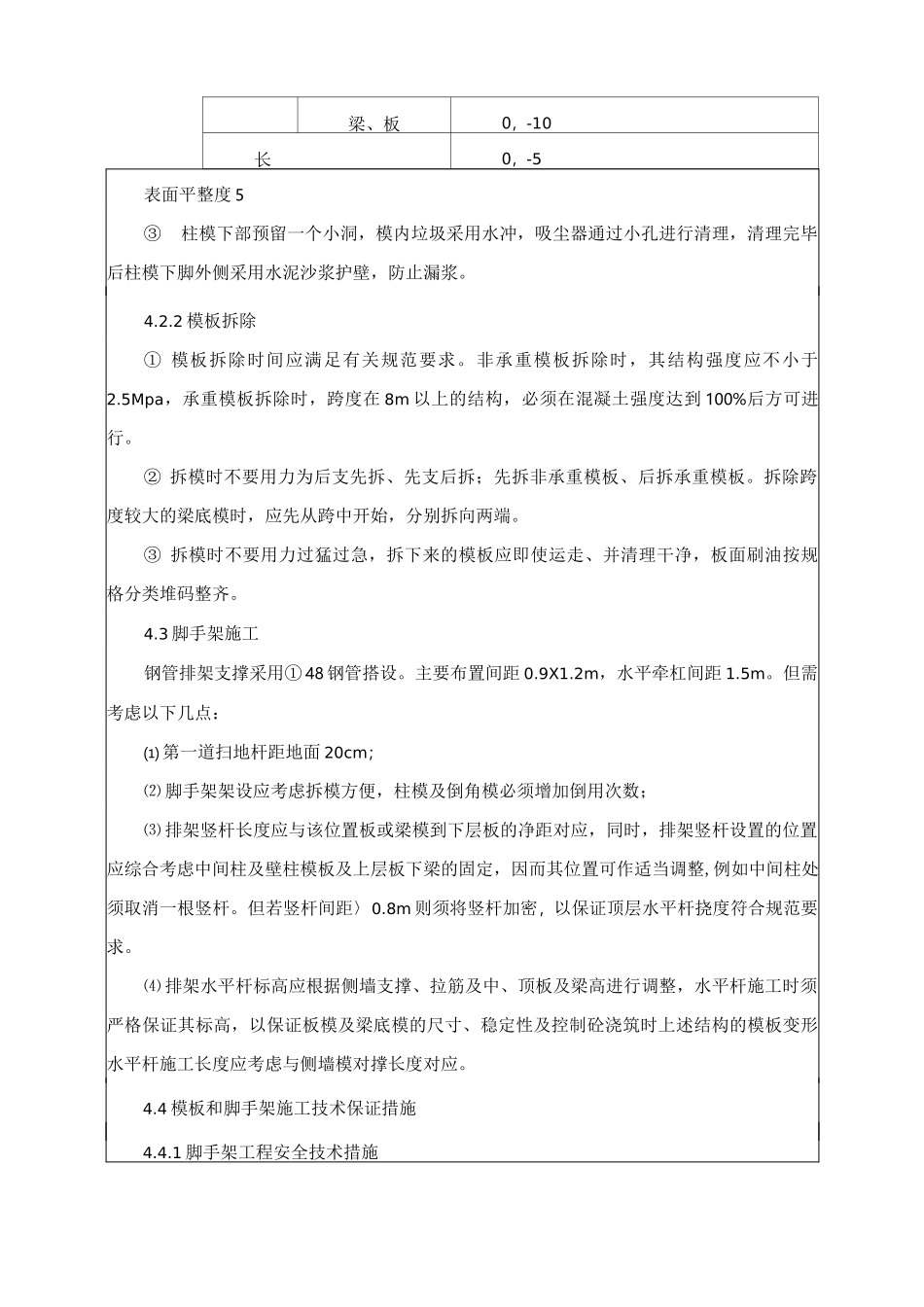

2 模板施工本
