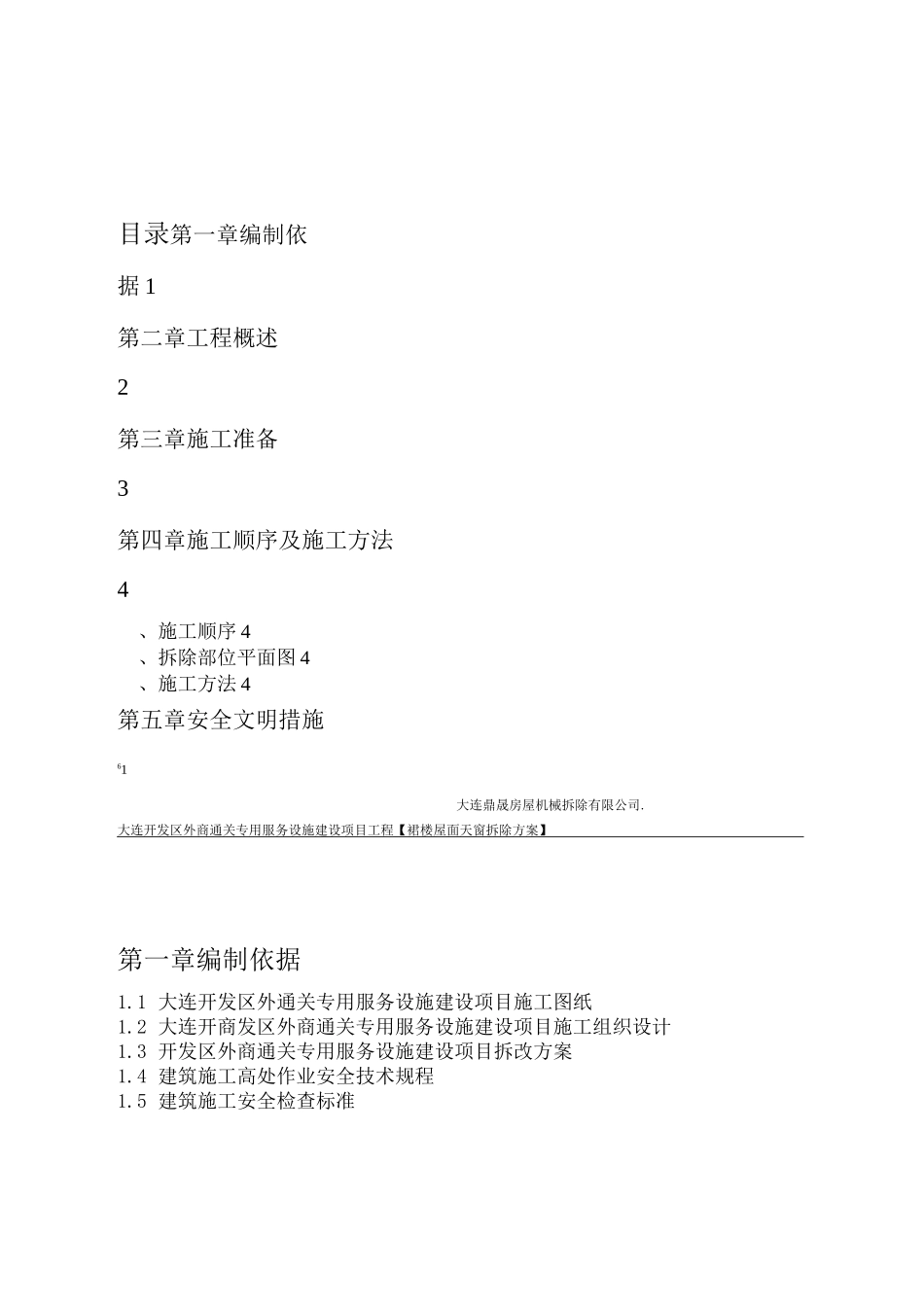

目录第一章编制依据 1第二章工程概述2第三章施工准备3第四章施工顺序及施工方法4、施工顺序 4、拆除部位平面图 4、施工方法 4第五章安全文明措施61大连鼎晟房屋机械拆除有限公司.大连开发区外商通关专用服务设施建设项目工程【裙楼屋面天窗拆除方案】第一章编制依据1.1 大连开发区外通关专用服务设施建设项目施工图纸1.2 大连开商发区外商通关专用服务设施建设项目施工组织设计1.3 开发区外商通关专用服务设施建设项目拆改方案1.4 建筑施工高处作业安全技术规程1.5 建筑施工安全检查标准1大连鼎晟房屋机械拆除有限公司.大连开发区外商通关专用服务设施建设项目工程【裙楼屋面天窗拆除方案】第二章工程概述本工程位于大连开发区,拟加固维修楼房为大连开发区外商通关专用服务办公大楼;该楼为中国电子工程设计院 1993 年 7 月完成该项目施工图设计,原建筑由主塔楼及裙房组成,现浇框架-核心筒结构,主塔楼地下三层,地上二十九层,建筑总高为 118 米,裙房地下一层,地上四层,建筑高度为 21.0 米。本方案主要是针对裙楼屋面天窗拆除而编制。2大连鼎晟房屋机械拆除有限公司.大连开发区外商通关专用服务设施建设项目工程【裙楼屋面天窗拆除方案】第三章施工准备1、施工人员必须认真熟悉结构施工图纸,对拆除部位有清楚的了解。2、施工前工长深化对《裙楼屋面天窗拆除方案》的理解,并对拆除施工操作人员进行详细安全、技术交底,使操作工人对图纸和规范要求、施工准备、施工方法和措施、注意事项有详细了解。3、队伍进场前由生产经理带队对裙楼室内安全防护进行全面检查,安全员负责监督落实将楼层临边防护搭设完、洞口封堵完。4、机械管理人员负责将施工用水、用电合理布置,以满足现场施工需求。5、因拆除过程中扬尘较大,在裙楼外脚手架外侧立面用采用防尘、防噪音密目安全网满封。大连鼎晟房屋机械拆除有限公司.大连开发区外商通关专用服务设施建设项目工程【裙楼屋面天窗拆除方案】第四章施工顺序及施工方法一、施工顺序搭设满堂脚手架 f 搭设安全网 f 铺设防护板 f 拆除天窗玻璃 f 气割天窗钢网架 f塔吊配合吊运二、拆除部位平面图2 号天 3 号天窗 1 号天窗裙楼屋面天窗部位图三、施工方法拆除屋面天窗时搭设的防护脚手架采用满堂脚手架,脚手架搭设横向间距为 1.5米,纵向间距为 1.5 米,步距 1.8 米,所有承重立杆均采用双扣件加固,1 号天窗从裙楼一层顶板搭设至顶,高度为 16 米;2 号天窗从游...
