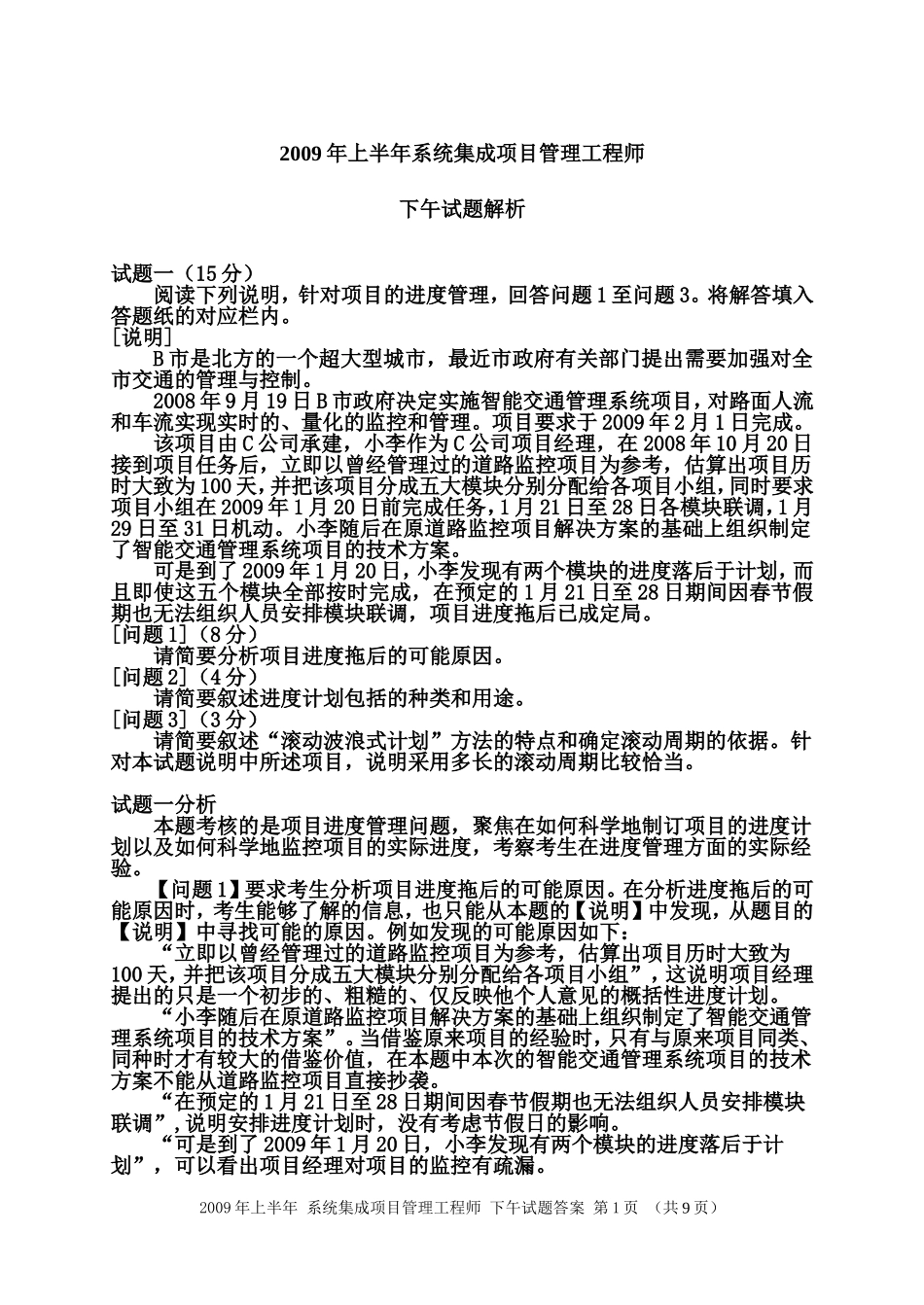

2009年上半年系统集成项目管理工程师下午试题解析试题一(15分)阅读下列说明,针对项目的进度管理,回答问题1至问题3
将解答填入答题纸的对应栏内
[说明]B市是北方的一个超大型城市,最近市政府有关部门提出需要加强对全市交通的管理与控制
2008年9月19日B市政府决定实施智能交通管理系统项目,对路面人流和车流实现实时的、量化的监控和管理
项目要求于2009年2月1日完成
该项目由C公司承建,小李作为C公司项目经理,在2008年10月20日接到项目任务后,立即以曾经管理过的道路监控项目为参考,估算出项目历时大致为100天,并把该项目分成五大模块分别分配给各项目小组,同时要求项目小组在2009年1月20日前完成任务,1月21日至28日各模块联调,1月29日至31日机动
小李随后在原道路监控项目解决方案的基础上组织制定了智能交通管理系统项目的技术方案
可是到了2009年1月20日,小李发现有两个模块的进度落后于计划,而且即使这五个模块全部按时完成,在预定的1月21日至28日期间因春节假期也无法组织人员安排模块联调,项目进度拖后已成定局
[问题1](8分)请简要分析项目进度拖后的可能原因
[问题2](4分)请简要叙述进度计划包括的种类和用途
[问题3](3分)请简要叙述“滚动波浪式计划”方法的特点和确定滚动周期的依据

针对本试题说明中所述项目,说明采用多长的滚动周期比较恰当
试题一分析本题考核的是项目进度管理问题,聚焦在如何科学地制订项目的进度计划以及如何科学地监控项目的实际进度,考察考生在进度管理方面的实际经验
【问题1】要求考生分析项目进度拖后的可能原因
在分析进度拖后的可能原因时,考生能够了解的信息,也只能从本题的【说明】中发现,从题目的【说明】中寻找可能的原因
例如发现的可能原因如下:“立即以曾经管理过的道路监控项目为参考,估算出项目历时大致为100天,并把该项目分成五大
