施工组织设计文字说明第一章工程概况一、 工程简介海龙镇春明村水泥路工程全长 1
936 公里,路基设计宽度为4
5 米,路面宽度为 3
5 米,土路肩宽为 2x0
5 米,路面横坡为单向 1
0%,土路肩标准横坡为 2
填方路基边坡为 1:1
路基挖方约 750 立方米,其中挖出旧沥青路面 782 平方米,挖土方 596
3 立方米,借土填方 1171
2 立方米,20 厘米山皮石垫层 9046 平方米,20 厘米水泥混凝土 7944 平方米
二、编制原则及编制依据1、编制原则(1)、严格遵循路基施工和水泥混凝土路面工程施工规定的内容、《公路工程技术标准》(JTGB01-2003)和招标文件的要求
(2)、在仔细考察工程实地,认真研究该工程和有关规定的基础上,充分考虑本工程的特点和场地、设备、人员及气候等实际情况,科学合理地组织施工
(3)、严格按照 ISO9001 国际质量认证体系和项目法施工要求,进行施工管理和质量控制
建立健全质量保证体系,强化安全措施,使各项工作落实到实处,为本工程施工的顺利、高效进行,创造良好的条件

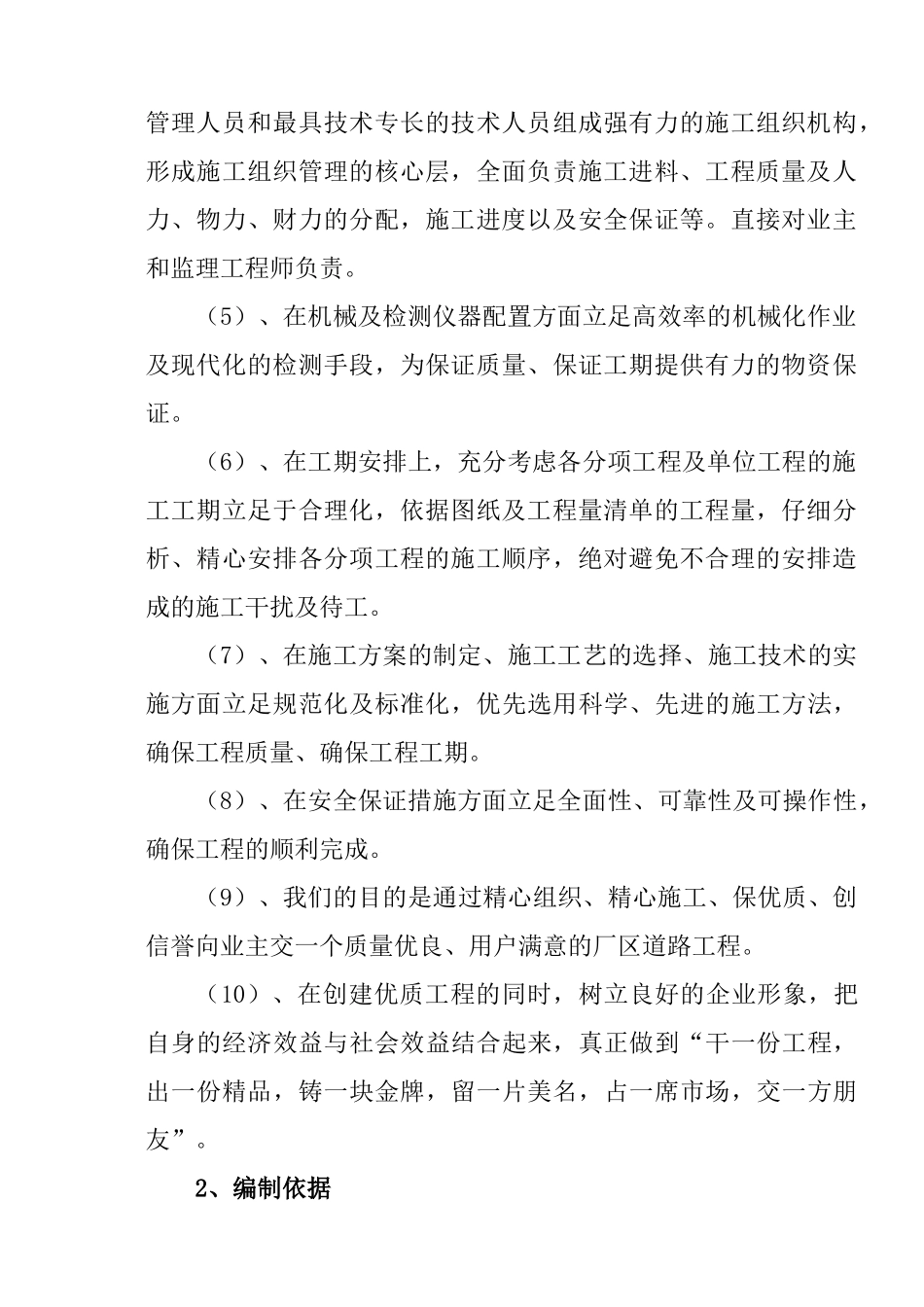

(4)、在施工组织机构建立上立足专业化,选取最有经验的管理人员和最具技术专长的技术人员组成强有力的施工组织机构,形成施工组织管理的核心层,全面负责施工进料、工程质量及人力、物力、财力的分配,施工进度以及安全保证等
直接对业主和监理工程师负责
(5)、在机械及检测仪器配置方面立足高效率的机械化作业及现代化的检测手段,为保证质量、保证工期提供有力的物资保证
(6)、在工期安排上,充分考虑各分项工程及单位工程的施工工期立足于合理化,依据图纸及工程量清单的工程量,仔细分析、精心安排各分项工程的施工顺序,绝对避免不合理的安排造成的施工干扰及待工
(7)、在施工方案的制定、施工工艺的选择、施工技术的实施方面立足规范化及标准化,优先选用科
