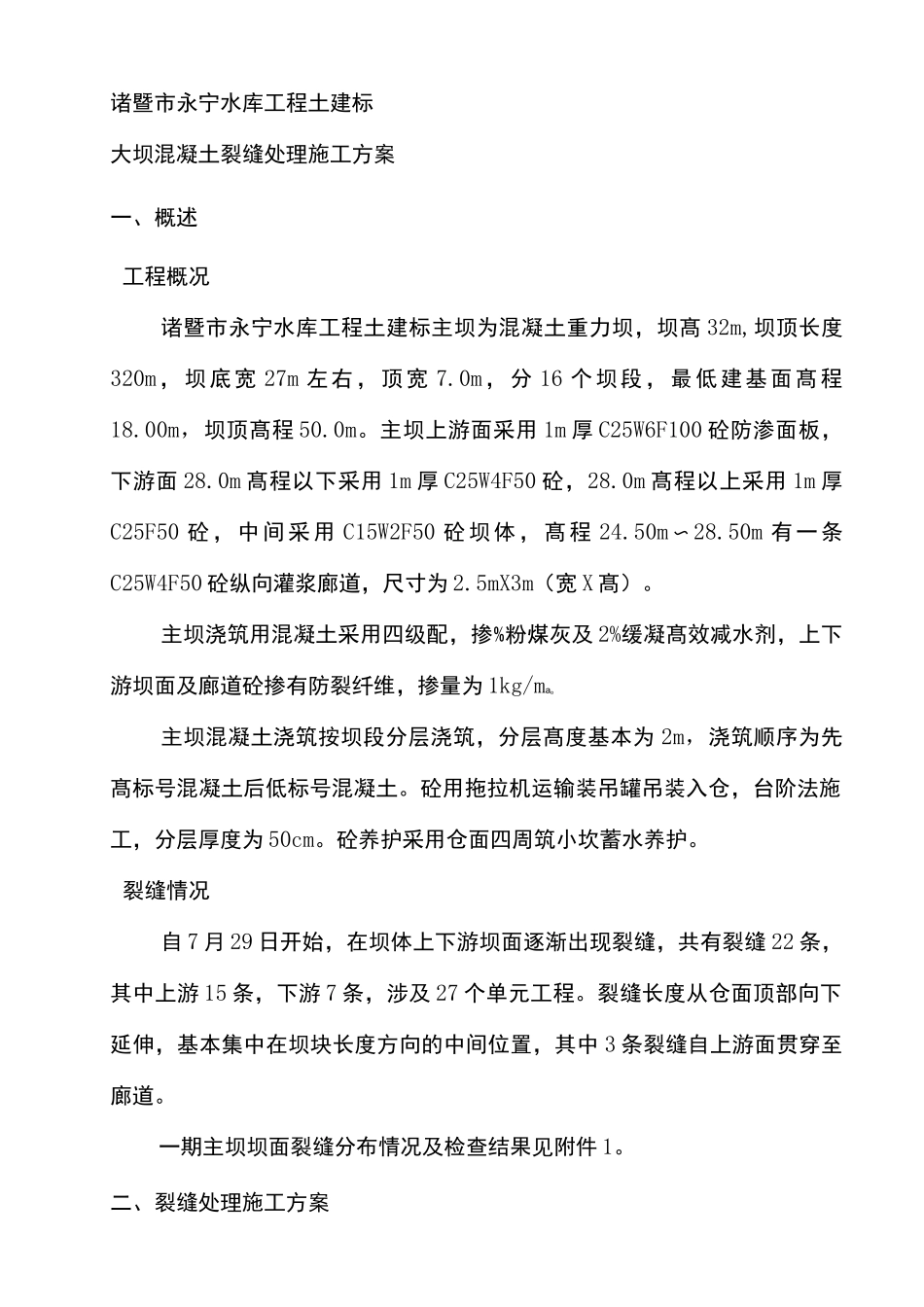

二 O—四年十二月三十一日诸暨市永宁水库工程土建标大坝混凝土裂缝处理施工方案浙江广川建设有限公司诸暨市永宁水库工程土建标项目部二 O—四年十二月三十一日诸暨市永宁水库工程土建标大坝混凝土裂缝处理施工方案批准:方焕云审核:许雷阳编制:杨富祥浙江广川建设有限公司诸暨市永宁水库工程土建标项目部诸暨市永宁水库工程土建标大坝混凝土裂缝处理施工方案一、概述工程概况诸暨市永宁水库工程土建标主坝为混凝土重力坝,坝髙 32m,坝顶长度320m,坝底宽 27m 左右,顶宽 7
0m,分 16 个坝段,最低建基面髙程18
00m,坝顶髙程 50
主坝上游面采用 1m 厚 C25W6F100 砼防渗面板,下游面 28
0m 髙程以下采用 1m 厚 C25W4F50 砼,28
0m 髙程以上采用 1m 厚C25F50 砼,中间采用 C15W2F50 砼坝体,髙程 24
50m 〜28
50m 有一条C25W4F50 砼纵向灌浆廊道,尺寸为 2
5mX3m(宽 X 髙)
主坝浇筑用混凝土采用四级配,掺%粉煤灰及 2%缓凝髙效减水剂,上下游坝面及廊道砼掺有防裂纤维,掺量为 1kg/mao主坝混凝土浇筑按坝段分层浇筑,分层髙度基本为 2m,浇筑顺序为先髙标号混凝土后低标号混凝土
砼用拖拉机运输装吊罐吊装入仓,台阶法施工,分层厚度为 50cm
砼养护采用仓面四周筑小坎蓄水养护
裂缝情况自 7 月 29 日开始,在坝体上下游坝面逐渐出现裂缝,共有裂缝 22 条,其中上游 15 条,下游 7 条,涉及 27 个单元工程
裂缝长度从仓面顶部向下延伸,基本集中在坝块长度方向的中间位置,其中 3 条裂缝自上游面贯穿至廊道
一期主坝坝面裂缝分布情况及检查结果见附件 1
二、裂缝处理施工方案裂缝处理施工方案根据坝体混凝土温度裂缝性质,以及“诸暨市永宁水库工程工程技术专题会议纪要”(永宁纪要【2014】监 14 号总
