此挡墙是南水北调东线一期工程鲁北段小运河输水工程施工 1 标段镇挡土墙,桩号 17+095——18+307,本挡土墙为钢筋混凝土结构,基础采用错台式钢筋砼结构承载,下级挡土墙高 4
39 米-、上宽 0
5 米、下宽 0
8米,上级挡土墙高 2
54 米、上宽 0
4 米、下宽 0
6 米,渠底高程 30
56米,平台高程 34
98 米设置沉降缝 1 道
河底宽 22 米,河口宽 44 米,设计水位为 34
二、施工部署根据现场情况,在现场进行钢筋的加工制作绑扎,并做好水、电的接入工作
考虑到现场及排水情况,挡土墙进行分段施工,每段约 240 米
两个施工队集中施工,一段完成后进入下一段施工
为保证施工进度我部考虑六组模板,三个施工队,每队二十三人流水施工法施工
三.施工方案及主要技术措施1.工艺标准⑴ 挡墙混凝土强度等级采用 C25,现场浇筑
其砼的强度要满足设计要求
钢筋采用 HRB335
⑵ 挡墙的外观要求其非应力裂缝不得大于 0
2mm,各部分的结构尺寸不得小于设计值,基础埋深不小于 lm

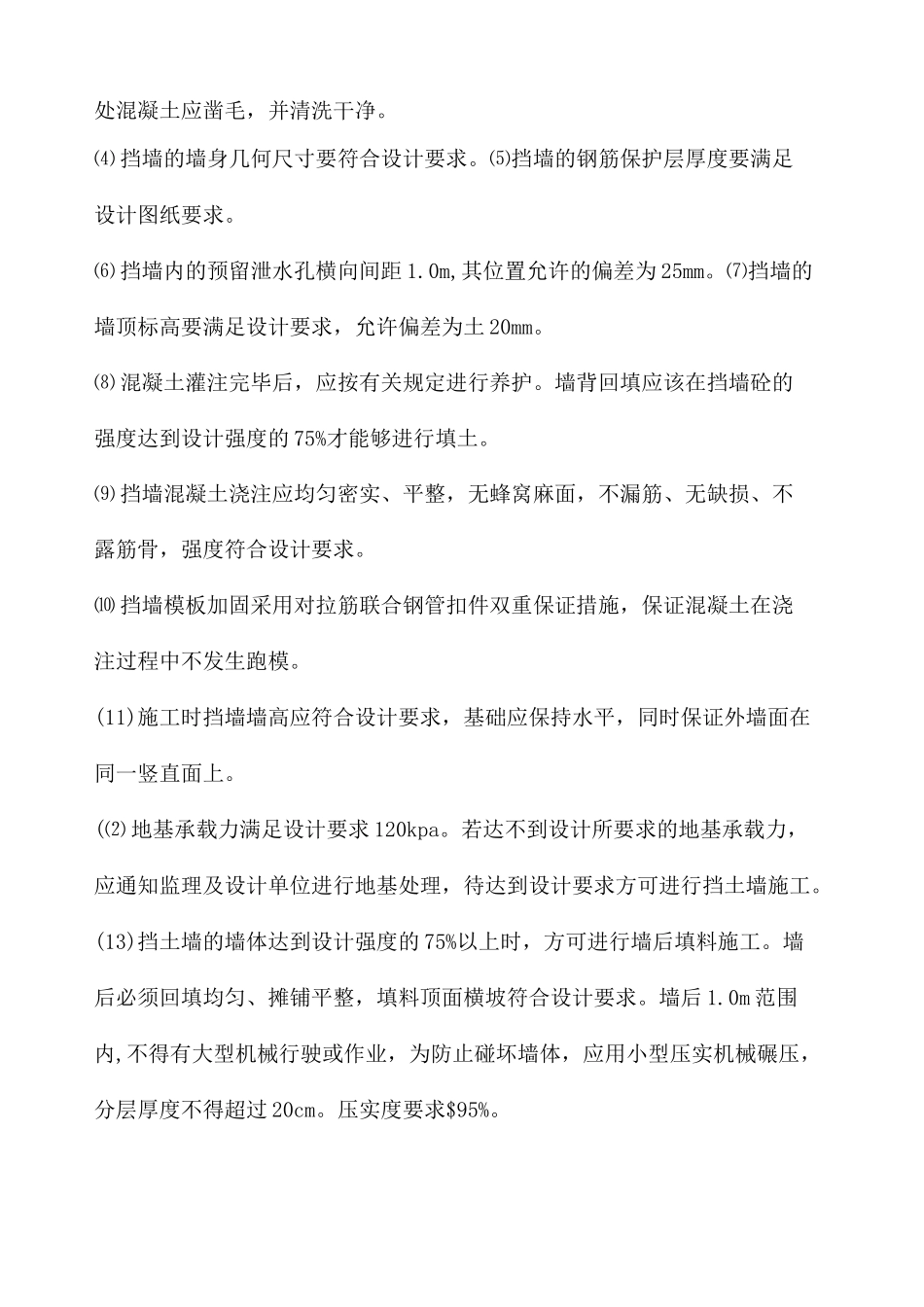

⑶ 挡墙采用两次浇筑,基础和墙身分开浇筑,并预埋好连接钢筋,且连接处混凝土应凿毛,并清洗干净
⑷ 挡墙的墙身几何尺寸要符合设计要求
⑸挡墙的钢筋保护层厚度要满足设计图纸要求
⑹ 挡墙内的预留泄水孔横向间距 1
0m,其位置允许的偏差为 25mm
⑺挡墙的墙顶标高要满足设计要求,允许偏差为土 20mm
⑻ 混凝土灌注完毕后,应按有关规定进行养护
墙背回填应该在挡墙砼的强度达到设计强度的 75%才能够进行填土
⑼ 挡墙混凝土浇注应均匀密实、平整,无蜂窝麻面,不漏筋、无缺损、不露筋骨,强度符合设计要求
⑽ 挡墙模板加固采用对拉筋联合钢管扣件双重保证措施,保证混凝土在浇注过程中不发生跑模
(11)施工时挡墙墙高应符合设计要求,基础应保持水平,同时保证外墙面在同
