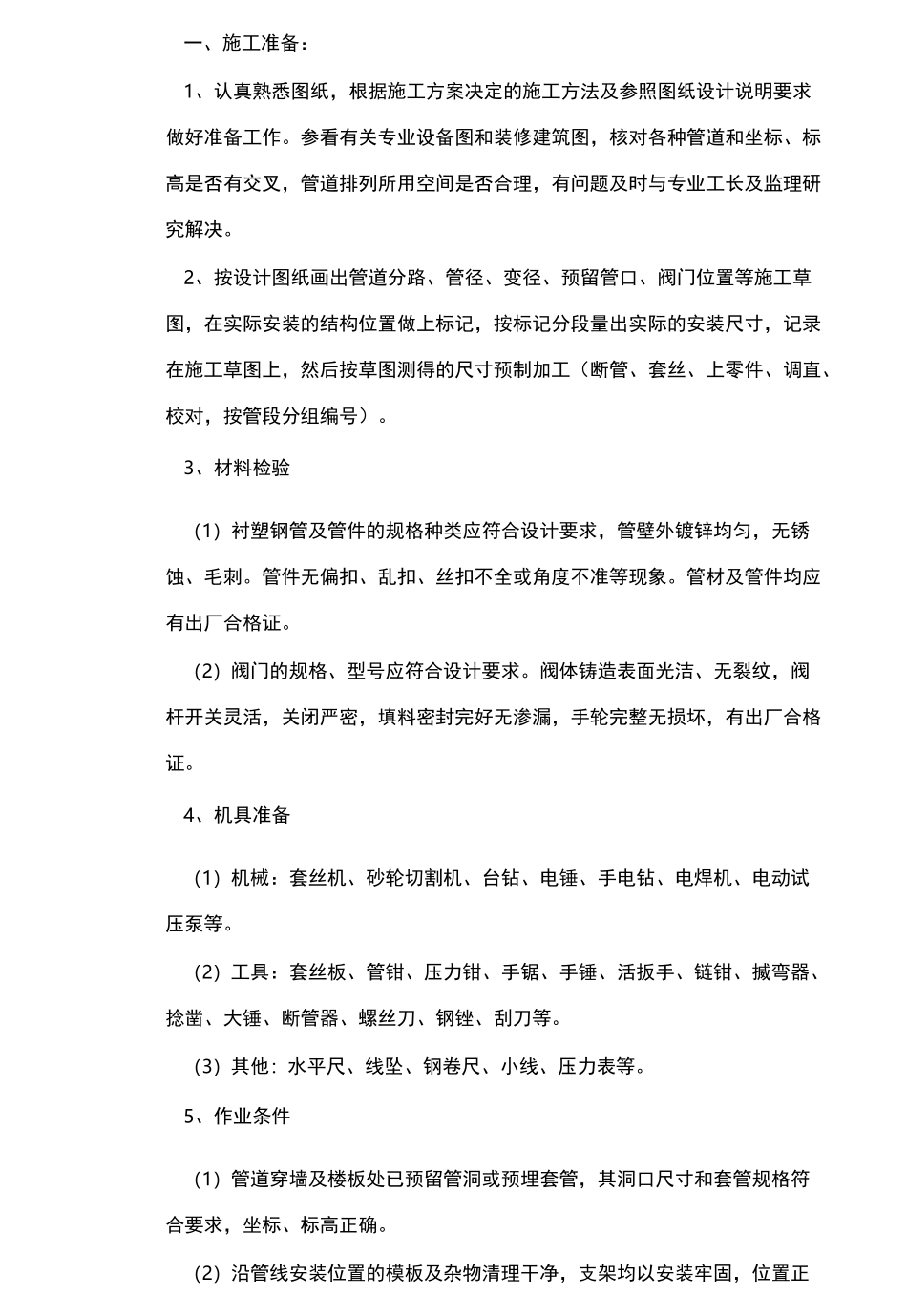

一、施工准备:1、认真熟悉图纸,根据施工方案决定的施工方法及参照图纸设计说明要求做好准备工作
参看有关专业设备图和装修建筑图,核对各种管道和坐标、标高是否有交叉,管道排列所用空间是否合理,有问题及时与专业工长及监理研究解决
2、按设计图纸画出管道分路、管径、变径、预留管口、阀门位置等施工草图,在实际安装的结构位置做上标记,按标记分段量出实际的安装尺寸,记录在施工草图上,然后按草图测得的尺寸预制加工(断管、套丝、上零件、调直、校对,按管段分组编号)
3、材料检验(1)衬塑钢管及管件的规格种类应符合设计要求,管壁外镀锌均匀,无锈蚀、毛刺
管件无偏扣、乱扣、丝扣不全或角度不准等现象
管材及管件均应有出厂合格证
(2)阀门的规格、型号应符合设计要求
阀体铸造表面光洁、无裂纹,阀杆开关灵活,关闭严密,填料密封完好无渗漏,手轮完整无损坏,有出厂合格证
4、机具准备(1)机械:套丝机、砂轮切割机、台钻、电锤、手电钻、电焊机、电动试压泵等
(2)工具:套丝板、管钳、压力钳、手锯、手锤、活扳手、链钳、揻弯器、捻凿、大锤、断管器、螺丝刀、钢锉、刮刀等
(3)其他:水平尺、线坠、钢卷尺、小线、压力表等
5、作业条件(1)管道穿墙及楼板处已预留管洞或预埋套管,其洞口尺寸和套管规格符合要求,坐标、标高正确
(2)沿管线安装位置的模板及杂物清理干净,支架均以安装牢固,位置正确
(3)立管安装宜在主体结构完成后进行
每层均应有明确的标高线
给水管道安装工艺流程图二、管道安装:1、管道安装应执行先地下管后地上管、先大管后小管,先无压后有压的安装顺序原则,给水和消防管道避让采暖管道
2、管道安装前,逐件检查管道组成件内部是否清洁,不清洁的一定要清理干净
3、管道安装前,应按设计或规范要求对管道支吊架进行检查、调试和核对
4、管道安装按管道平面布置图和单线图进行,重点注意标高、介质流向、支吊架型式及位置、坡度
